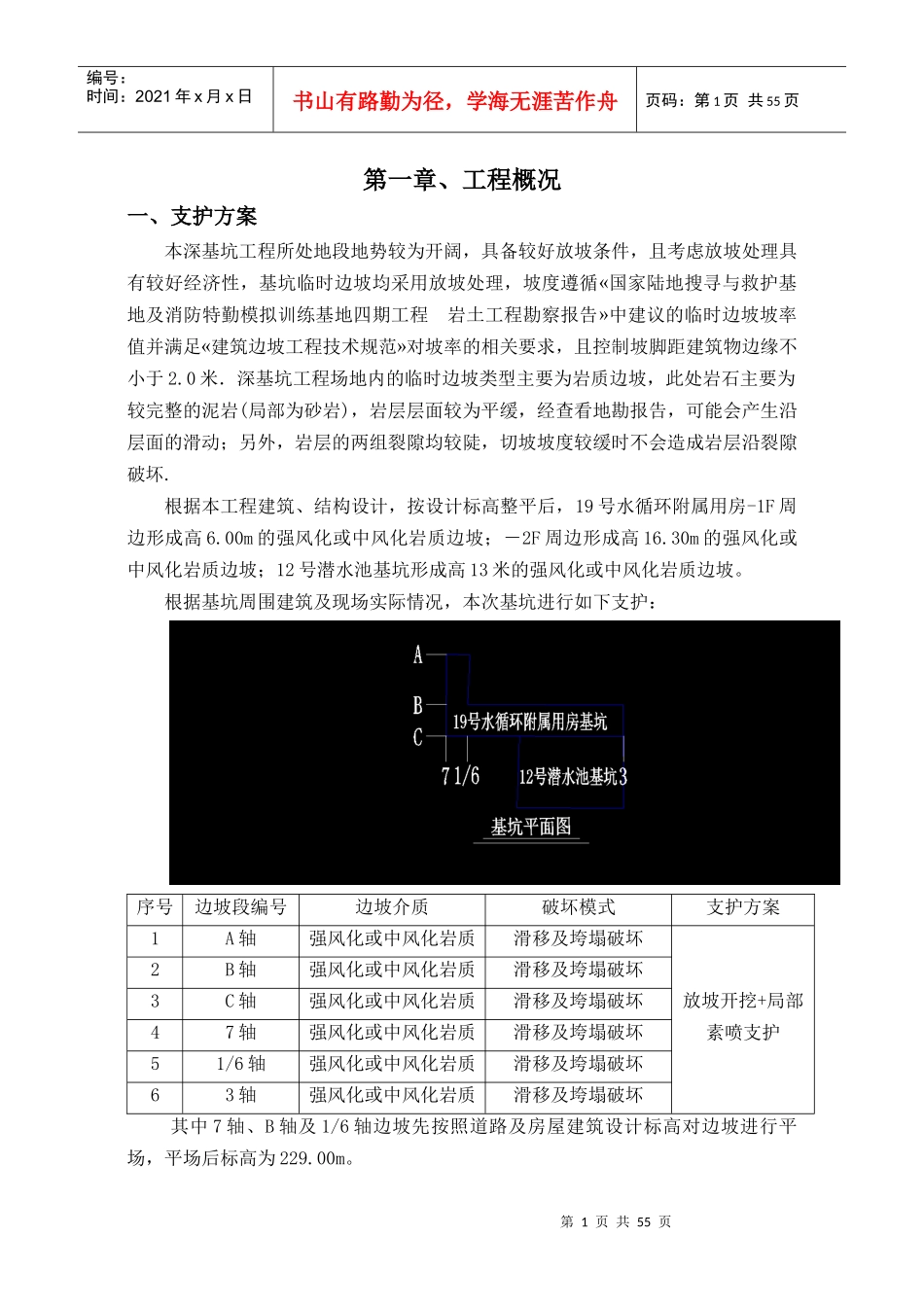

第1页共55页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共55页第一章、工程概况一、支护方案本深基坑工程所处地段地势较为开阔,具备较好放坡条件,且考虑放坡处理具有较好经济性,基坑临时边坡均采用放坡处理,坡度遵循«国家陆地搜寻与救护基地及消防特勤模拟训练基地四期工程岩土工程勘察报告»中建议的临时边坡坡率值并满足«建筑边坡工程技术规范»对坡率的相关要求,且控制坡脚距建筑物边缘不小于2
0米.深基坑工程场地内的临时边坡类型主要为岩质边坡,此处岩石主要为较完整的泥岩(局部为砂岩),岩层层面较为平缓,经查看地勘报告,可能会产生沿层面的滑动;另外,岩层的两组裂隙均较陡,切坡坡度较缓时不会造成岩层沿裂隙破坏
根据本工程建筑、结构设计,按设计标高整平后,19号水循环附属用房-1F周边形成高6
00m的强风化或中风化岩质边坡;-2F周边形成高16
30m的强风化或中风化岩质边坡;12号潜水池基坑形成高13米的强风化或中风化岩质边坡
根据基坑周围建筑及现场实际情况,本次基坑进行如下支护:序号边坡段编号边坡介质破坏模式支护方案1A轴强风化或中风化岩质滑移及垮塌破坏放坡开挖+局部素喷支护2B轴强风化或中风化岩质滑移及垮塌破坏3C轴强风化或中风化岩质滑移及垮塌破坏47轴强风化或中风化岩质滑移及垮塌破坏51/6轴强风化或中风化岩质滑移及垮塌破坏63轴强风化或中风化岩质滑移及垮塌破坏其中7轴、B轴及1/6轴边坡先按照道路及房屋建筑设计标高对边坡进行平场,平场后标高为229
第2页共55页第1页共55页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共55页基坑边坡开挖坡率如下:(1)、对于土质及强风化岩质边坡,坡度按1:1
5控制;边坡高度大于8米时,采取分级放坡处理,分级处形成2
(2)、对于岩质边坡,按1
