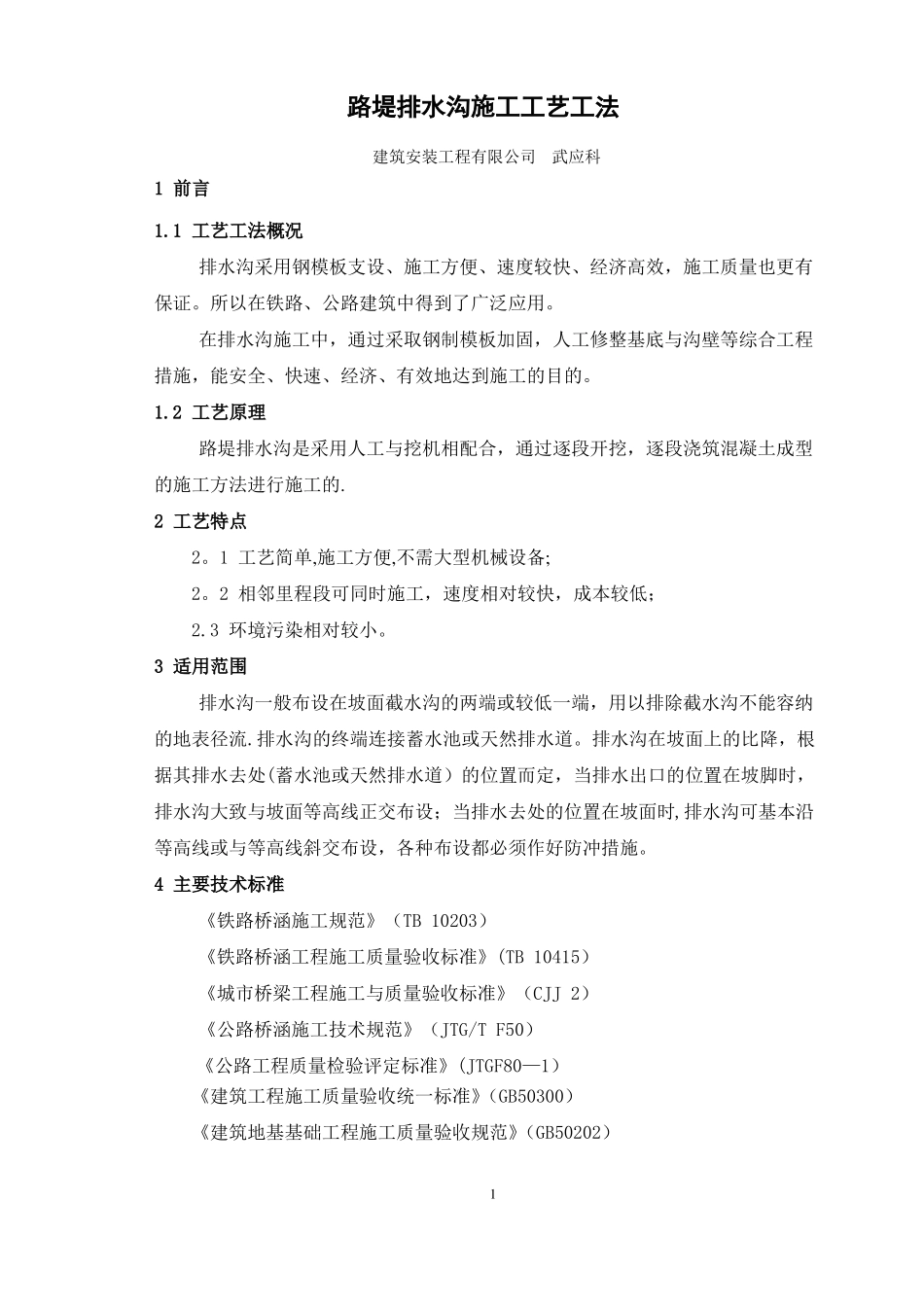

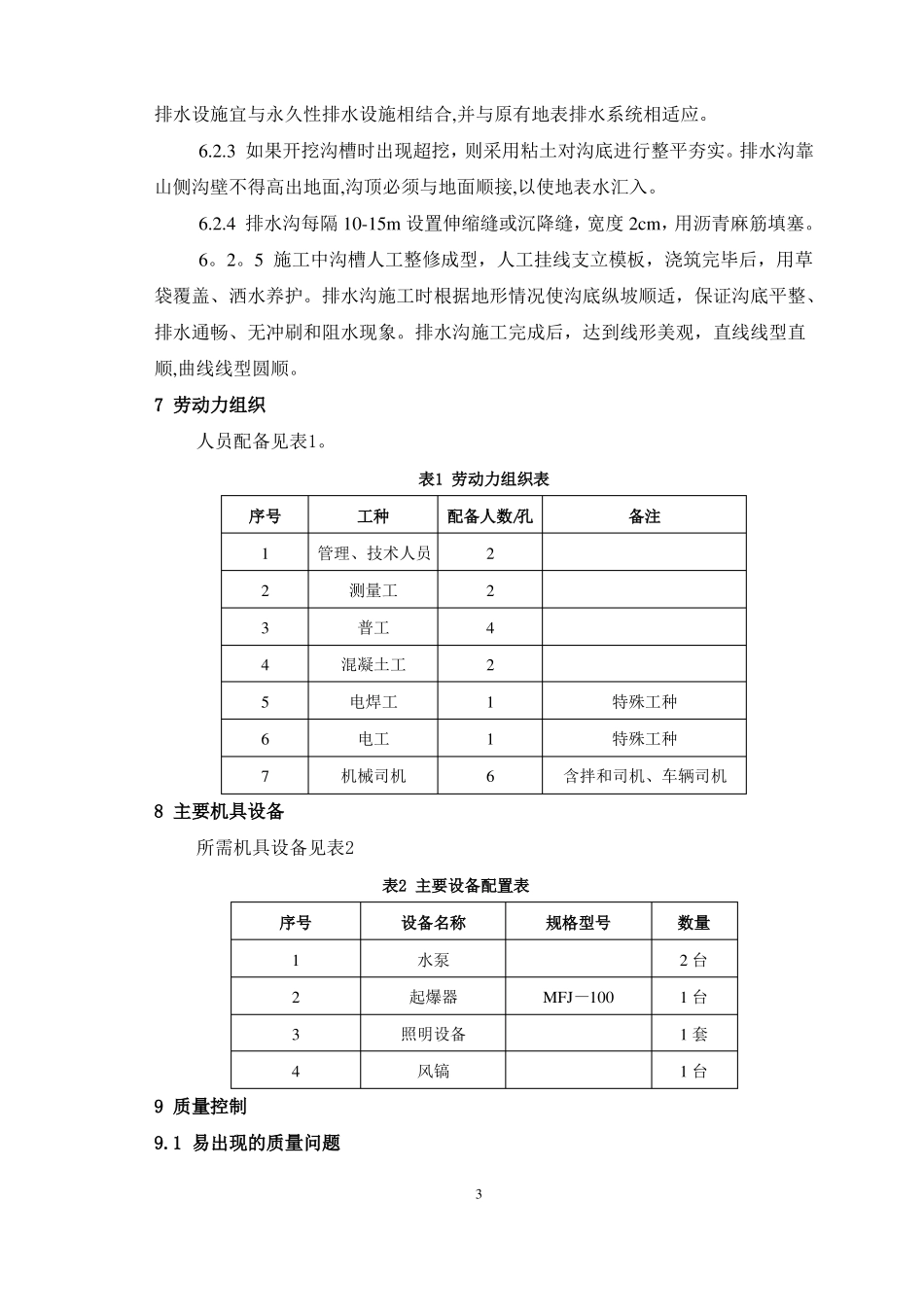

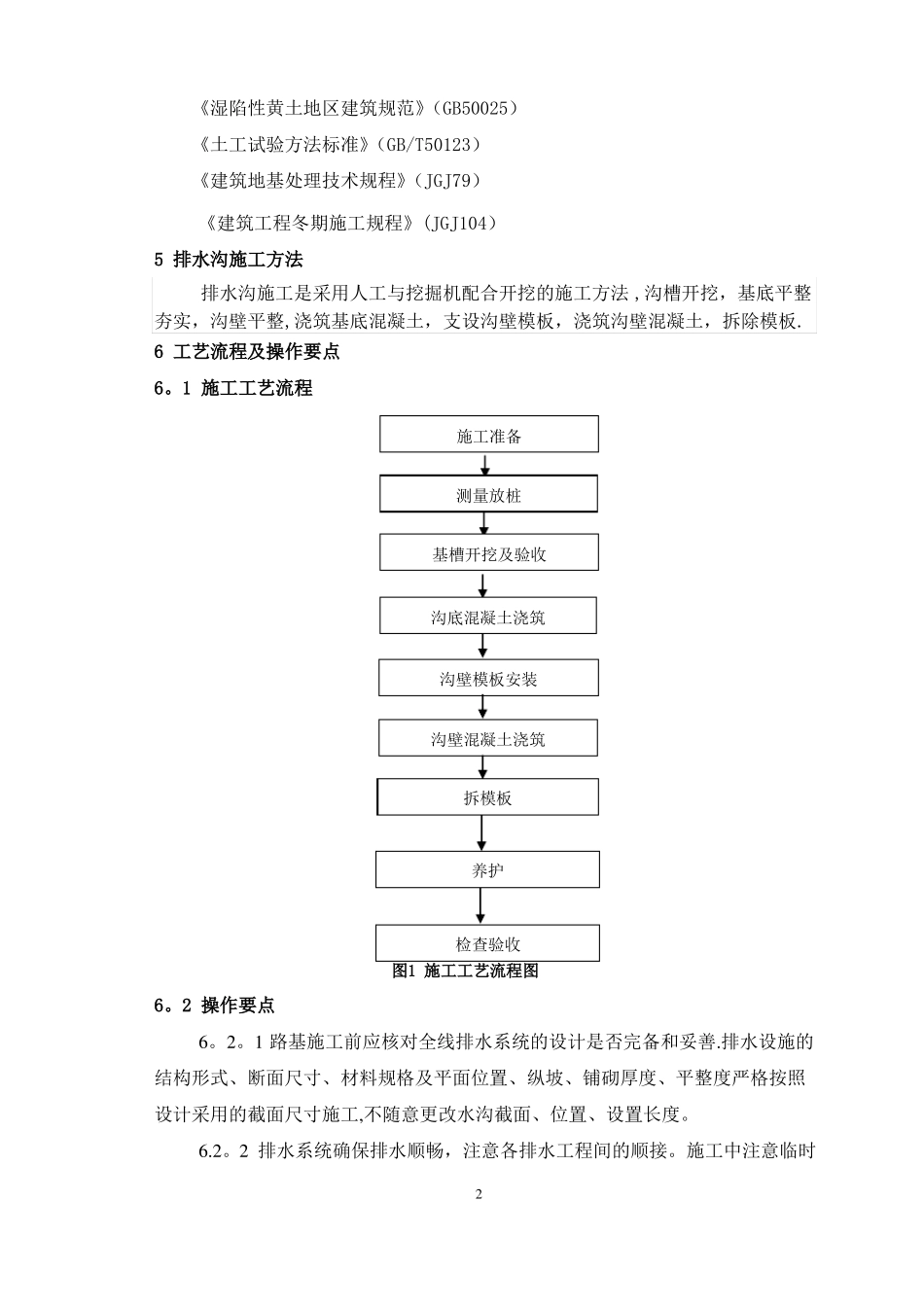

路堤排水沟施工工艺工法建筑安装工程有限公司武应科1前言1.1工艺工法概况排水沟采用钢模板支设、施工方便、速度较快、经济高效,施工质量也更有保证。所以在铁路、公路建筑中得到了广泛应用。在排水沟施工中,通过采取钢制模板加固,人工修整基底与沟壁等综合工程措施,能安全、快速、经济、有效地达到施工的目的。1.2工艺原理路堤排水沟是采用人工与挖机相配合,通过逐段开挖,逐段浇筑混凝土成型的施工方法进行施工的.2工艺特点2。1工艺简单,施工方便,不需大型机械设备;2。2相邻里程段可同时施工,速度相对较快,成本较低;2.3环境污染相对较小。3适用范围排水沟一般布设在坡面截水沟的两端或较低一端,用以排除截水沟不能容纳的地表径流.排水沟的终端连接蓄水池或天然排水道。排水沟在坡面上的比降,根据其排水去处(蓄水池或天然排水道)的位置而定,当排水出口的位置在坡脚时,排水沟大致与坡面等高线正交布设;当排水去处的位置在坡面时,排水沟可基本沿等高线或与等高线斜交布设,各种布设都必须作好防冲措施。4主要技术标准《铁路桥涵施工规范》(TB10203)《铁路桥涵工程施工质量验收标准》(TB10415)《城市桥梁工程施工与质量验收标准》(CJJ2)《公路桥涵施工技术规范》(JTG/TF50)《公路工程质量检验评定标准》(JTGF80—1)《建筑工程施工质量验收统一标准》(GB50300)《建筑地基基础工程施工质量验收规范》(GB50202)1《湿陷性黄土地区建筑规范》(GB50025)《土工试验方法标准》(GB/T50123)《建筑地基处理技术规程》(JGJ79)《建筑工程冬期施工规程》(JGJ104)5排水沟施工方法排水沟施工是采用人工与挖掘机配合开挖的施工方法,沟槽开挖,基底平整夯实,沟壁平整,浇筑基底混凝土,支设沟壁模板,浇筑沟壁混凝土,拆除模板.6工艺流程及操作要点6。1施工工艺流程测量放桩基槽开挖及验收沟底混凝土浇筑沟壁模板安装沟壁混凝土浇筑拆模板养护检查验收图1施工工艺流程图施工准备6。2操作要点6。2。1路基施工前应核对全线排水系统的设计是否完备和妥善.排水设施的结构形式、断面尺寸、材料规格及平面位置、纵坡、铺砌厚度、平整度严格按照设计采用的截面尺寸施工,不随意更改水沟截面、位置、设置长度。6.2。2排水系统确保排水顺畅,注意各排水工程间的顺接。施工中注意临时2排水设施宜与永久性排水设施相结合,并与原有地表排水系统相适应。6.2.3如果开挖沟槽时出现超挖,则采用粘土对沟底进行整平夯实。排水沟靠山侧沟壁不得高出地面,沟顶必须与地面顺接,以使地表水汇入。6.2.4排水沟每隔10-15m设置伸缩缝或沉降缝,宽度2cm,用沥青麻筋填塞。6。2。5施工中沟槽人工整修成型,人工挂线支立模板,浇筑完毕后,用草袋覆盖、洒水养护。排水沟施工时根据地形情况使沟底纵坡顺适,保证沟底平整、排水通畅、无冲刷和阻水现象。排水沟施工完成后,达到线形美观,直线线型直顺,曲线线型圆顺。7劳动力组织人员配备见表1。表1劳动力组织表序号1234567工种管理、技术人员测量工普工混凝土工电焊工电工机械司机配备人数/孔2242116备注特殊工种特殊工种含拌和司机、车辆司机8主要机具设备所需机具设备见表2表2主要设备配置表序号1234设备名称水泵起爆器照明设备风镐规格型号MFJ—100数量2台1台1套1台9质量控制9.1易出现的质量问题39。1.1混凝不密实,有蜂窝麻面:主要由于振捣不好、漏振、配合比不准或模板缝隙漏浆等原因造成。9。1.2表面不平、标高不准、尺寸增大:由于水平标志的线或木橛不准,操作时未认真找平,或模板支撑不牢等原因造成.9.1.3缝隙夹渣:施工缝处混凝土结合不好,有杂物.主要是未认真清理而造成。9。1.4不规则裂缝:基础过长而收缩,上下层混凝土结合不好,养护不够,或拆模过早而造成.9.2保证措施9。2.1混凝土要分层连续浇筑,分层浇捣,每次浇筑高度不得超过1。5米,每层浇捣厚度不得超过0.5米,出料口到浇筑面高度大于2米时,必须使用溜槽或串桶,防止混凝土发生离析,混凝土塌落度宜控制在70~90mm,混凝土分层浇筑,使用插入式振动器分层振捣密实,直至沟顶。9。2.2坚持技术交底制度.9。2.3工程施工中做到每个施工环节都处于受控状态,每个过程都有《质量记录》,...
