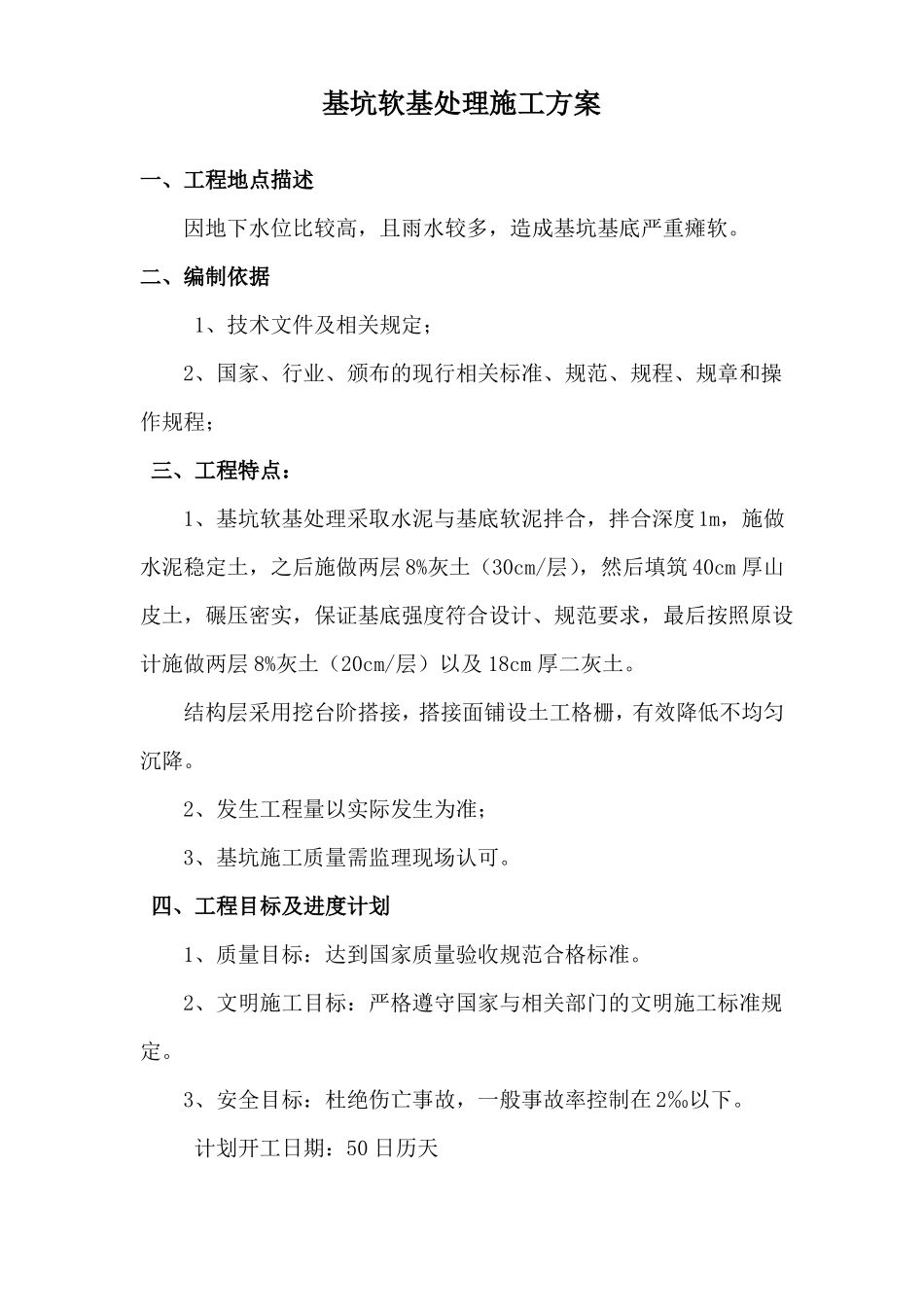

基坑软基处理施工方案一、工程地点描述因地下水位比较高,且雨水较多,造成基坑基底严重瘫软
二、编制依据1、技术文件及相关规定;2、国家、行业、颁布的现行相关标准、规范、规程、规章和操作规程;三、工程特点:1、基坑软基处理采取水泥与基底软泥拌合,拌合深度1m,施做水泥稳定土,之后施做两层8%灰土(30cm/层),然后填筑40cm厚山皮土,碾压密实,保证基底强度符合设计、规范要求,最后按照原设计施做两层8%灰土(20cm/层)以及18cm厚二灰土
结构层采用挖台阶搭接,搭接面铺设土工格栅,有效降低不均匀沉降

2、发生工程量以实际发生为准;3、基坑施工质量需监理现场认可
四、工程目标及进度计划1、质量目标:达到国家质量验收规范合格标准
2、文明施工目标:严格遵守国家与相关部门的文明施工标准规定
3、安全目标:杜绝伤亡事故,一般事故率控制在2‰以下

计划开工日期:50日历天五、机械、检测设备、人员进场计划:主要施工机械投入计划表型号及规序号12345678设备名称格挖掘机灰土拌合机推土机装载机平地机日立330宝马TY22050型PY180量2挖除软弱泥,灰场拌灰1灰土拌合2现场推平、排压,灰场配合拌灰2现场灰土粗平,灰场配合拌灰及装车数备注1整平2碾压2碾压4运输施工材料以及将软弱泥运出路基以外现场防尘,施工便道防尘三轮压路机18-21t振动压路机YZ18自卸卡车15t4000L75kw4寸91011洒水车发电机组水泵12防雨措施4降雨后坑槽排水主要检测设备投入计划序号12设备名称全站仪水准仪型号规格单位数量台台11备注测量测量34灌砂试验设备钢尺50m套套22检测检测主要劳动力投入计划序号1234567主要工种管理人员技术员安全员测量员实验员机械人员施工人员施工阶段4人4人2人4人2人17人28人备注六、施工方案及流程开槽、挖除基底软弱泥→挖至设计标高后施做1m厚水泥稳定土(水泥含
