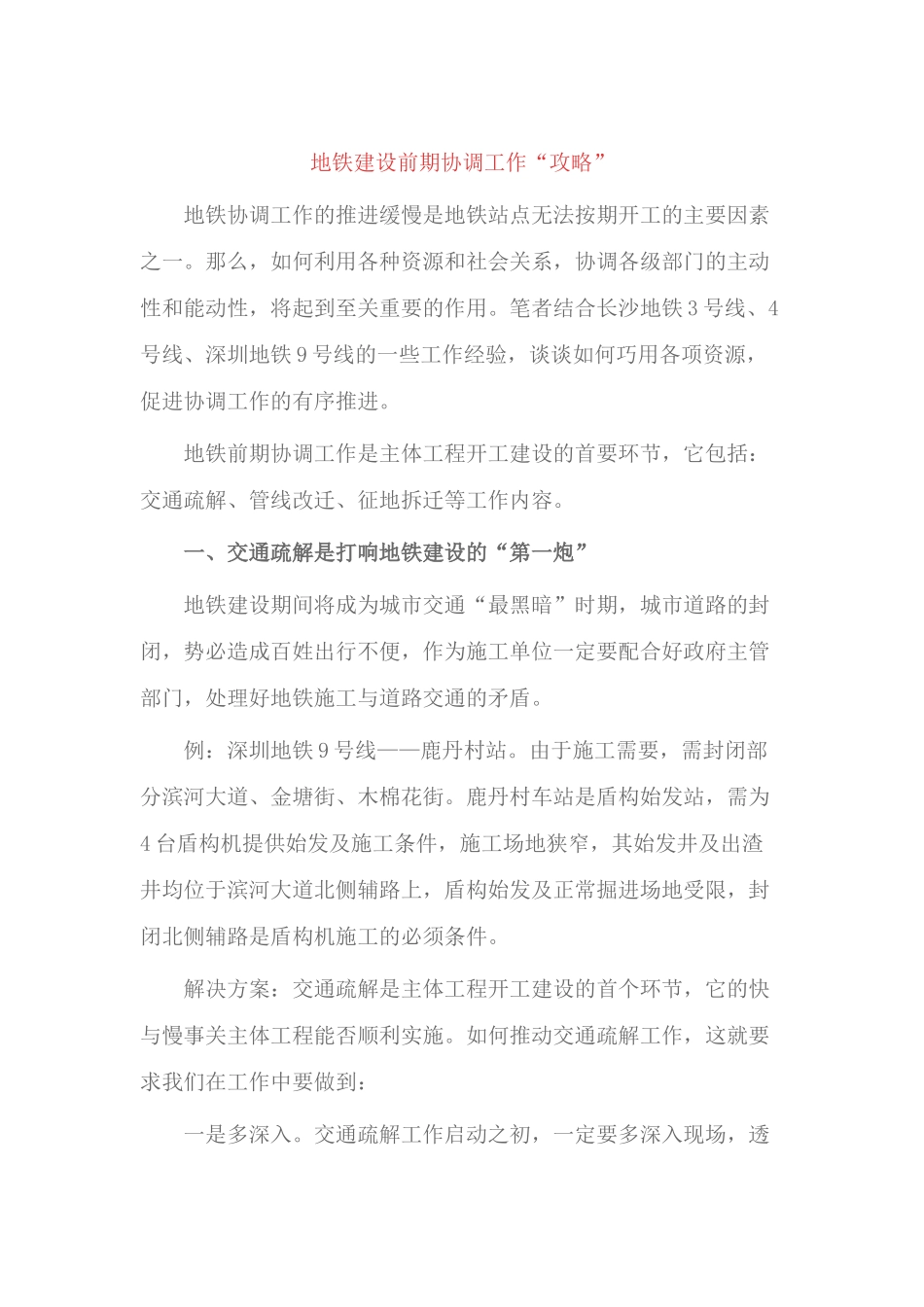

地铁建设前期协调工作“攻略”地铁协调工作的推进缓慢是地铁站点无法按期开工的主要因素之一
那么,如何利用各种资源和社会关系,协调各级部门的主动性和能动性,将起到至关重要的作用
笔者结合长沙地铁3号线、4号线、深圳地铁9号线的一些工作经验,谈谈如何巧用各项资源,促进协调工作的有序推进
地铁前期协调工作是主体工程开工建设的首要环节,它包括:交通疏解、管线改迁、征地拆迁等工作内容
一、交通疏解是打响地铁建设的“第一炮”地铁建设期间将成为城市交通“最黑暗”时期,城市道路的封闭,势必造成百姓出行不便,作为施工单位一定要配合好政府主管部门,处理好地铁施工与道路交通的矛盾
例:深圳地铁9号线——鹿丹村站
由于施工需要,需封闭部分滨河大道、金塘街、木棉花街
鹿丹村车站是盾构始发站,需为4台盾构机提供始发及施工条件,施工场地狭窄,其始发井及出渣井均位于滨河大道北侧辅路上,盾构始发及正常掘进场地受限,封闭北侧辅路是盾构机施工的必须条件
解决方案:交通疏解是主体工程开工建设的首个环节,它的快与慢事关主体工程能否顺利实施
如何推动交通疏解工作,这就要求我们在工作中要做到:一是多深入

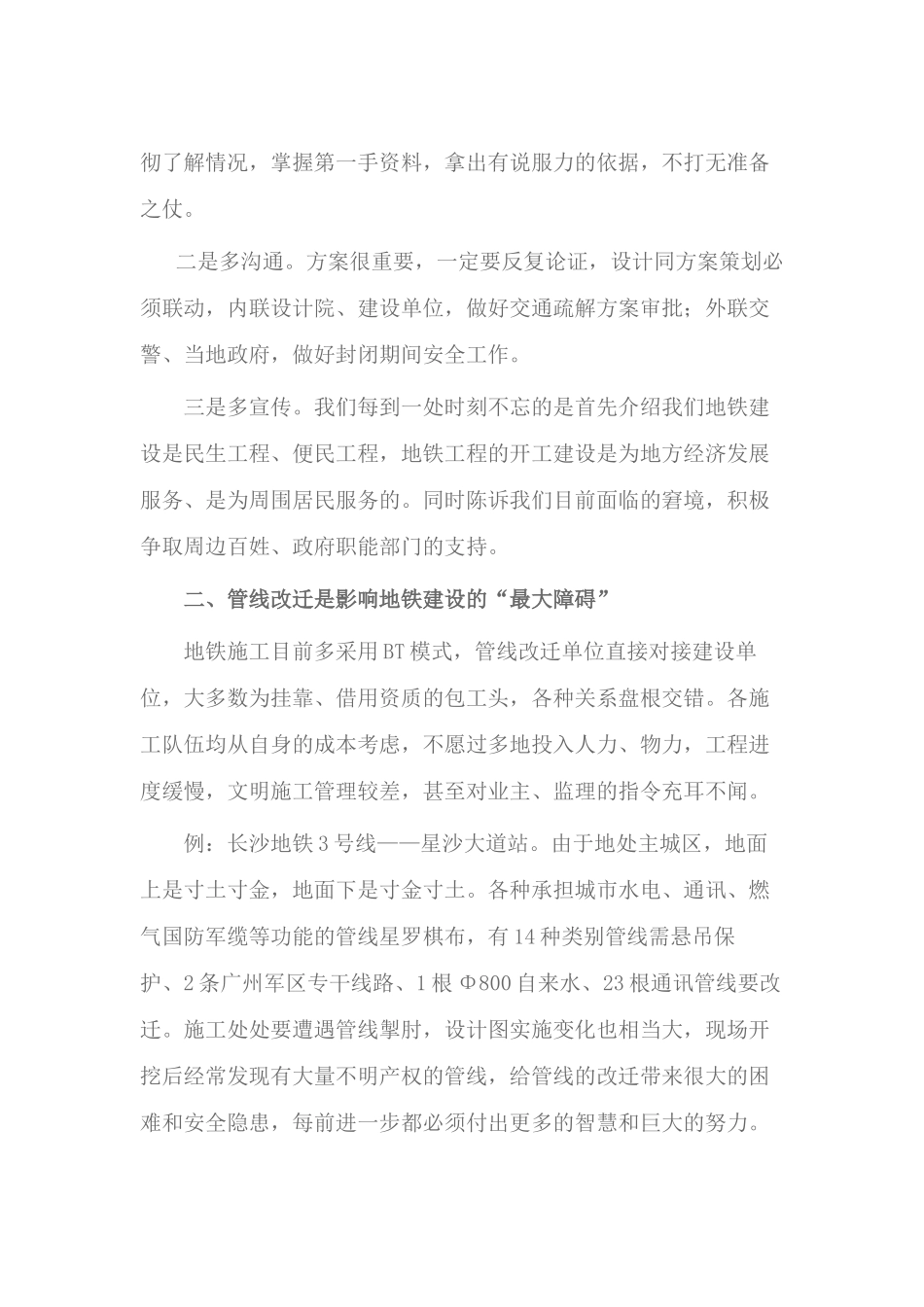

交通疏解工作启动之初,一定要多深入现场,透彻了解情况,掌握第一手资料,拿出有说服力的依据,不打无准备之仗
方案很重要,一定要反复论证,设计同方案策划必须联动,内联设计院、建设单位,做好交通疏解方案审批;外联交警、当地政府,做好封闭期间安全工作
我们每到一处时刻不忘的是首先介绍我们地铁建设是民生工程、便民工程,地铁工程的开工建设是为地方经济发展服务、是为周围居民服务的
同时陈诉我们目前面临的窘境,积极争取周边百姓、政府职能部门的支持
二、管线改迁是影响地铁建设的“最大障碍”地铁施工目前多采用BT模式,管线改迁单位直接对接建设单位,大多数为挂靠、借用资质的包工头,各种关系盘根交错

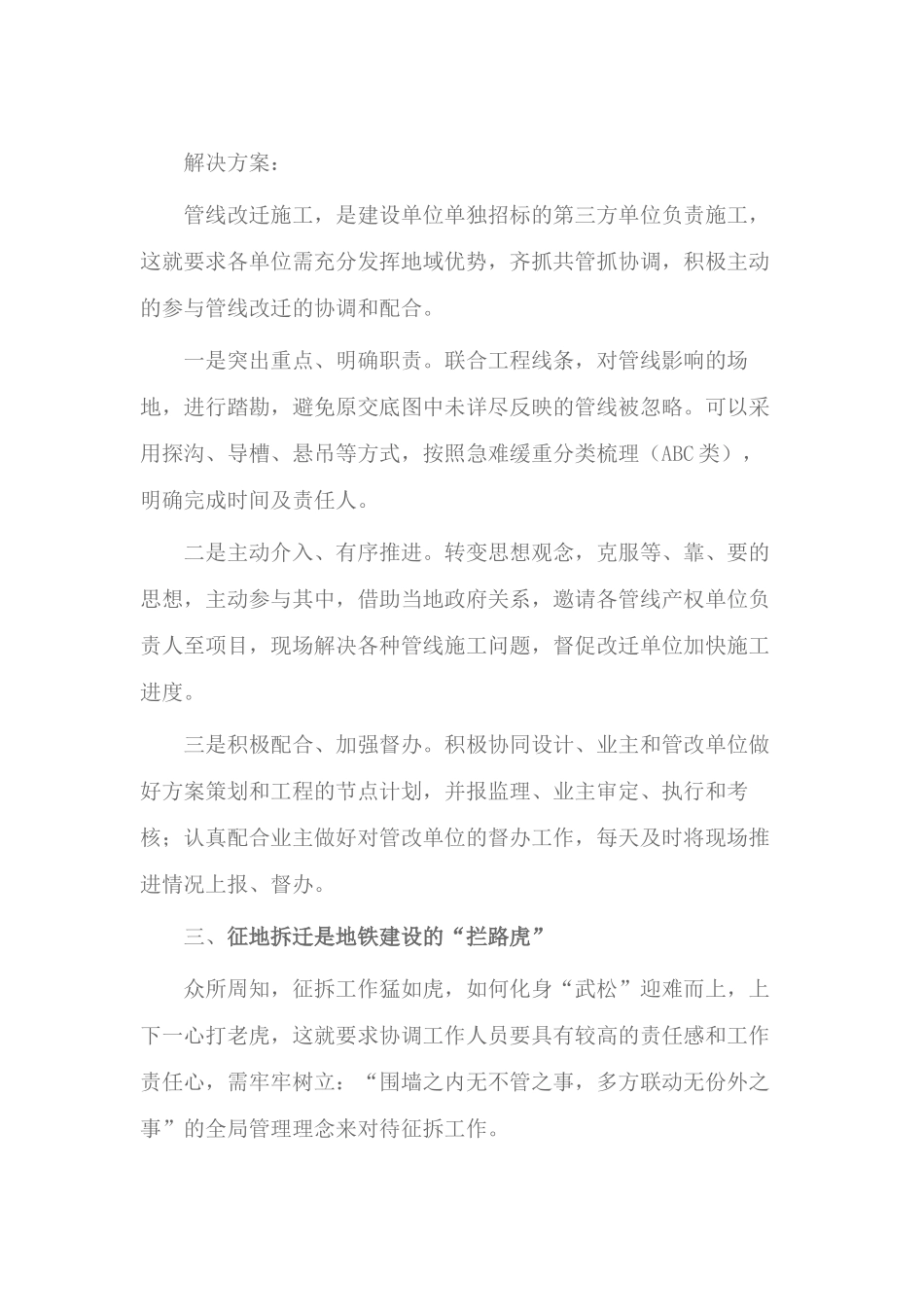

各施工队伍均从自身的
