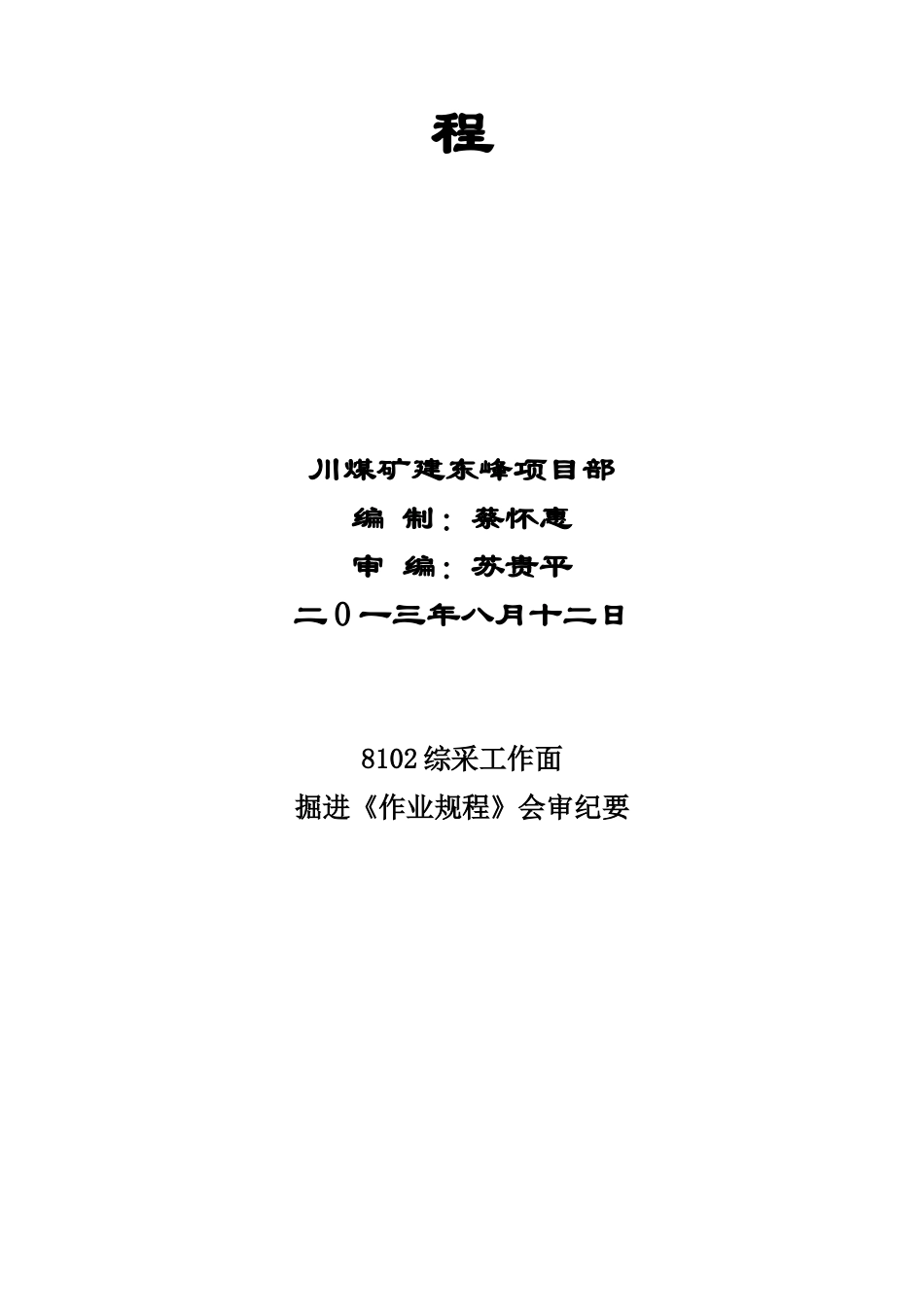

8102综采工作面掘进作业规程川煤矿建东峰项目部编制:蔡怀惠审编:苏贵平二0一三年八月十二日8102综采工作面掘进《作业规程》会审纪要时间:2014年2月17日地点:东峰煤业会议室参加人员:建设单位:李小冬、巩明义、薄小红、高克勤、赵志坚、郝锦义、樊绪伟、周国峰、李全宇、张新国、张学勇、赵建国、李明明、李旭光、监理单位:索中伟施工单位:何光样、苏贵平、何光爱、潘世苗
提出建议、意见
1、对于煤层顶底板岩性、煤层厚度叙述不够详细,应增加补充内容
2、巷道一帮使用玻璃钢锚杆
3、巷道管路布置应按照管路布置图布置
4、机电设备入井前必须按照有关规定进行严格检查,检查合格后应挂牌入井
5、工作面顺槽顶板沿夹矸掘进
6、增加通风内容
7、合理进行炮眼布置
对巷道布置要详述与实际相符
8、前后内容要统一
9、工程质量验收内容不全,需要增加工程验收标准和相关内容
记录:侯耀俊2014年2月17日8102综采工作面掘进(作业规程)会审签字表职务会审意见签字时间总工基建矿长安全矿长机电矿长通风助理调度中心安全部技术部机电部地测部监理部《作业规程》报审表工程名称:8102综采工作面运输顺槽、回风顺槽、切巷致:东峰煤业有限公司我单位根据工程施工需要,依据GB50213—2010《煤矿井巷工程质量验收规范》
AQ1083—2011《煤矿建设安全规范》,已完成了8102综采工作面掘进《作业规程》的编制工作,并经我单位技术负责人审核批准
现报上:请予以审查
附件:8102综采工作面掘进《作业规程》施工单位:川煤矿建东峰项目部项目经理:日期:2013年月日建设单位审核意见总工程师:日期:2013年月日《作业规程》报审表工程名称:8102综采工作面运输顺槽、回风顺槽、切巷致:四川煤矿基本建设工程公司我单位根据工程施工需要,依据GB50213—2010《煤矿井巷工程质量验收规范》
AQ1083—2011《煤
