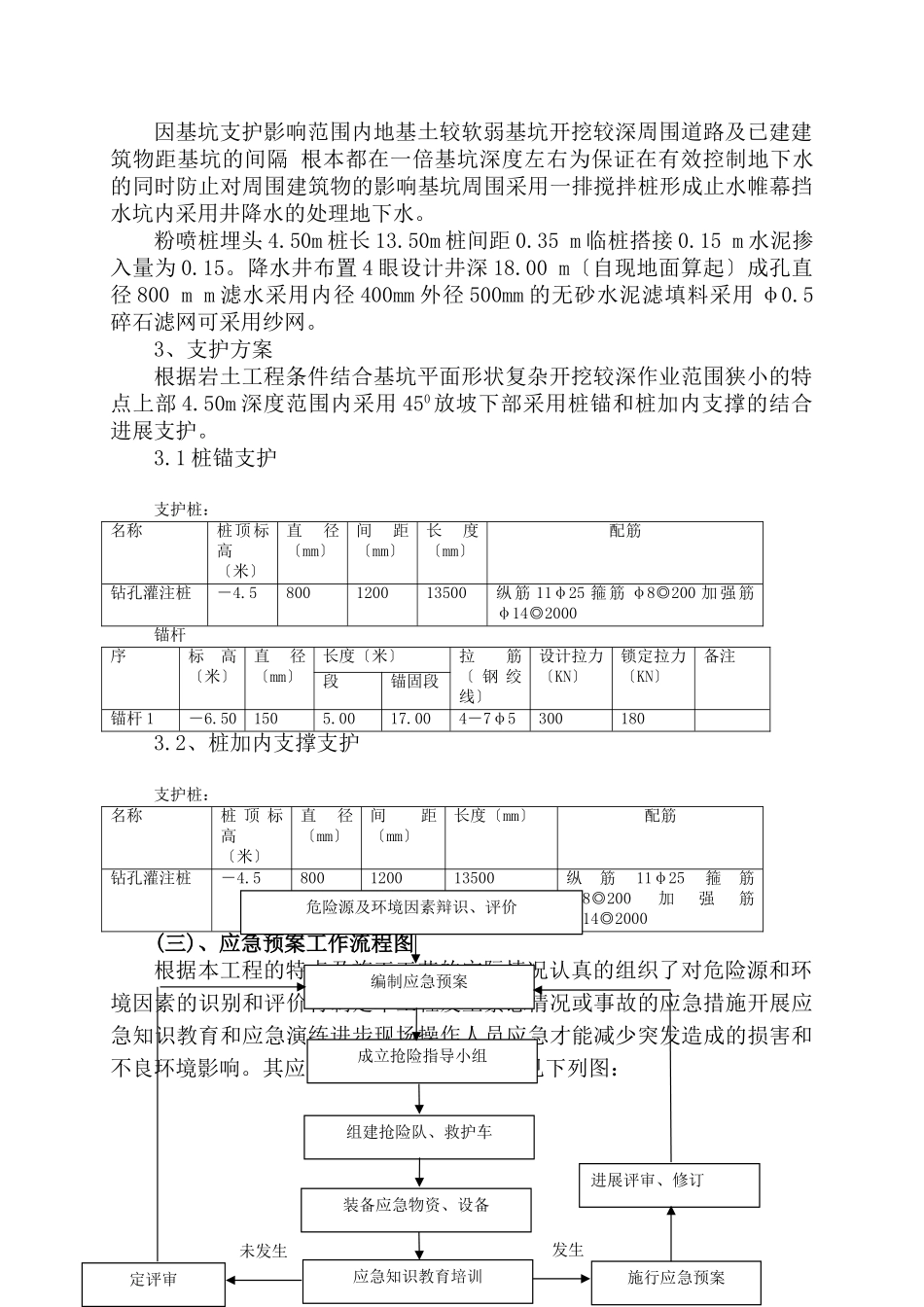

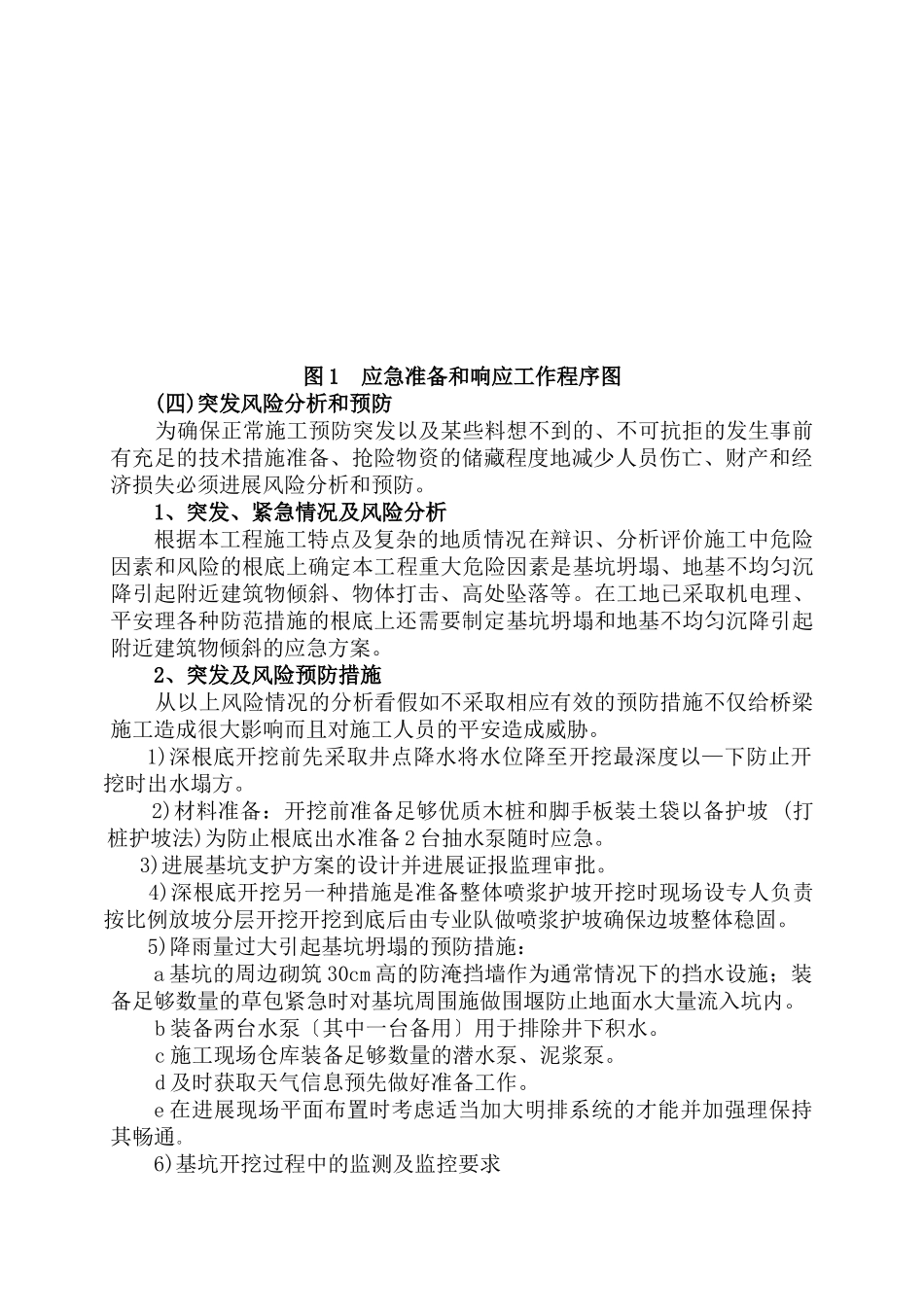

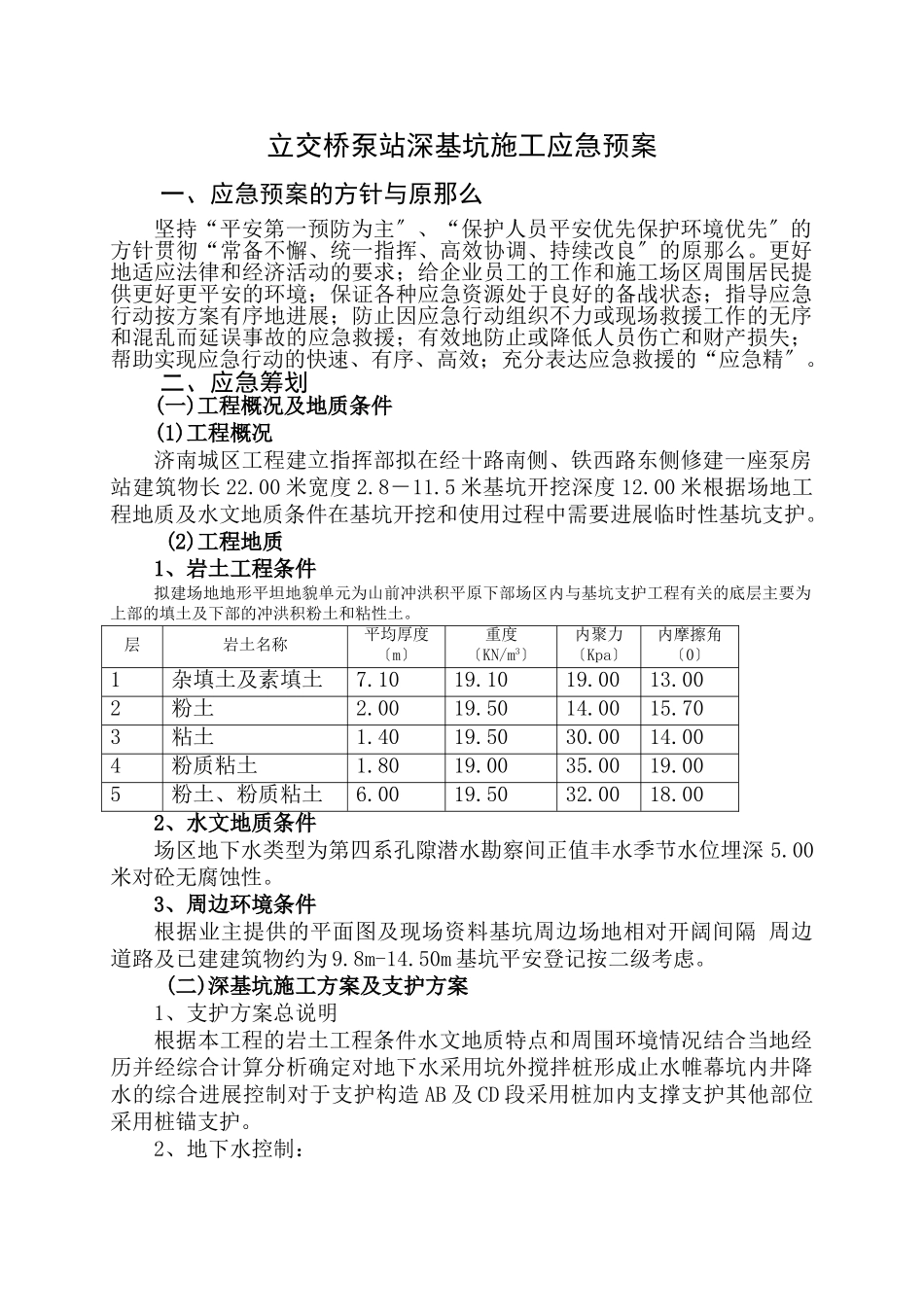

立交桥泵站深基坑施工应急预案一、应急预案的方针与原那么坚持“平安第一预防为主〞、“保护人员平安优先保护环境优先〞的方针贯彻“常备不懈、统一指挥、高效协调、持续改良〞的原那么。更好地适应法律和经济活动的要求;给企业员工的工作和施工场区周围居民提供更好更平安的环境;保证各种应急资源处于良好的备战状态;指导应急行动按方案有序地进展;防止因应急行动组织不力或现场救援工作的无序和混乱而延误事故的应急救援;有效地防止或降低人员伤亡和财产损失;帮助实现应急行动的快速、有序、高效;充分表达应急救援的“应急精〞。二、应急筹划(一)工程概况及地质条件(1)工程概况济南城区工程建立指挥部拟在经十路南侧、铁西路东侧修建一座泵房站建筑物长22.00米宽度2.8-11.5米基坑开挖深度12.00米根据场地工程地质及水文地质条件在基坑开挖和使用过程中需要进展临时性基坑支护。(2)工程地质1、岩土工程条件拟建场地地形平坦地貌单元为山前冲洪积平原下部场区内与基坑支护工程有关的底层主要为上部的填土及下部的冲洪积粉土和粘性土。层岩土名称平均厚度〔m〕重度〔KN/m3〕内聚力〔Kpa〕内摩擦角〔0〕1杂填土及素填土7.1019.1019.0013.002粉土2.0019.5014.0015.703粘土1.4019.5030.0014.004粉质粘土1.8019.0035.0019.005粉土、粉质粘土6.0019.5032.0018.002、水文地质条件场区地下水类型为第四系孔隙潜水勘察间正值丰水季节水位埋深5.00米对砼无腐蚀性。3、周边环境条件根据业主提供的平面图及现场资料基坑周边场地相对开阔间隔周边道路及已建建筑物约为9.8m-14.50m基坑平安登记按二级考虑。(二)深基坑施工方案及支护方案1、支护方案总说明根据本工程的岩土工程条件水文地质特点和周围环境情况结合当地经历并经综合计算分析确定对地下水采用坑外搅拌桩形成止水帷幕坑内井降水的综合进展控制对于支护构造AB及CD段采用桩加内支撑支护其他部位采用桩锚支护。2、地下水控制:因基坑支护影响范围内地基土较软弱基坑开挖较深周围道路及已建建筑物距基坑的间隔根本都在一倍基坑深度左右为保证在有效控制地下水的同时防止对周围建筑物的影响基坑周围采用一排搅拌桩形成止水帷幕挡水坑内采用井降水的处理地下水。粉喷桩埋头4.50m桩长13.50m桩间距0.35m临桩搭接0.15m水泥掺入量为0.15。降水井布置4眼设计井深18.00m〔自现地面算起〕成孔直径800mm滤水采用内径400mm外径500mm的无砂水泥滤填料采用φ0.5碎石滤网可采用纱网。3、支护方案根据岩土工程条件结合基坑平面形状复杂开挖较深作业范围狭小的特点上部4.50m深度范围内采用450放坡下部采用桩锚和桩加内支撑的结合进展支护。3.1桩锚支护支护桩:名称桩顶标高〔米〕直径〔mm〕间距〔mm〕长度〔mm〕配筋钻孔灌注桩-4.5800120013500纵筋11φ25箍筋φ8◎200加强筋φ14◎2000锚杆序标高〔米〕直径〔mm〕长度〔米〕拉筋〔钢绞线〕设计拉力〔KN〕锁定拉力〔KN〕备注段锚固段锚杆1-6.501505.0017.004-7φ53001803.2、桩加内支撑支护支护桩:名称桩顶标高〔米〕直径〔mm〕间距〔mm〕长度〔mm〕配筋钻孔灌注桩-4.5800120013500纵筋11φ25箍筋φ8◎200加强筋φ14◎2000(三)、应急预案工作流程图根据本工程的特点及施工工艺的实际情况认真的组织了对危险源和环境因素的识别和评价特制定本工程发生紧急情况或事故的应急措施开展应急知识教育和应急演练进步现场操作人员应急才能减少突发造成的损害和不良环境影响。其应急准备和响应工作程序见下列图:危险源及环境因素辩识、评价编制应急预案成立抢险指导小组组建抢险队、救护车装备应急物资、设备应急知识教育培训定评审施行应急预案进展评审、修订未发生发生图1应急准备和响应工作程序图(四)突发风险分析和预防为确保正常施工预防突发以及某些料想不到的、不可抗拒的发生事前有充足的技术措施准备、抢险物资的储藏程度地减少人员伤亡、财产和经济损失必须进展风险分析和预防。1、突发、紧急情况及风险分析根据本工程施工特点及复杂的地质情况在辩识、分析评价施工中危险因素和风险的根底上确定本工程重大危险因素是基坑坍塌、地基不均匀沉降引起附近建筑物倾斜、物体打击、高处坠落等。在工...
