第一章编制依据1、本工程业主提供的有关设计参考图纸2、本工程地质勘察报告3、《地基与基础工程施工及验收规范》(GB502002)4、《建筑与市政降水工程技术规范》(JGJ/T111-98)第二章工程概况本项目位于昆明市西山区广福路与湖畔大道交叉口,项目总用地面积24
89亩,净用地面积20
21亩,共4栋建筑,其中住院楼、医技楼9层,门诊楼7层、后勤楼4层,项目规模500床位,总建筑面积56915
07㎡(其中地上建筑面积41759
97㎡,地下建筑面积15155
1㎡),设地下机动车停车位427个,非机动车停车位627个
第三章施工部署本工程现场比较狭窄,土方开挖量较大,外运量较大,且项目基坑开挖范围内有大量原房屋拆除后遗留的原工程灌注桩,造成施工难度大,施工周期长
由于本工程的支护桩、止水桩、工程桩已施工完毕且达到了养护要求,为避免对新打入的工程桩造成影响,挖土方及破桩过程将与协力基础工程有限公司全力配合,同时需合理配置好机械及人力,并做好统筹安排

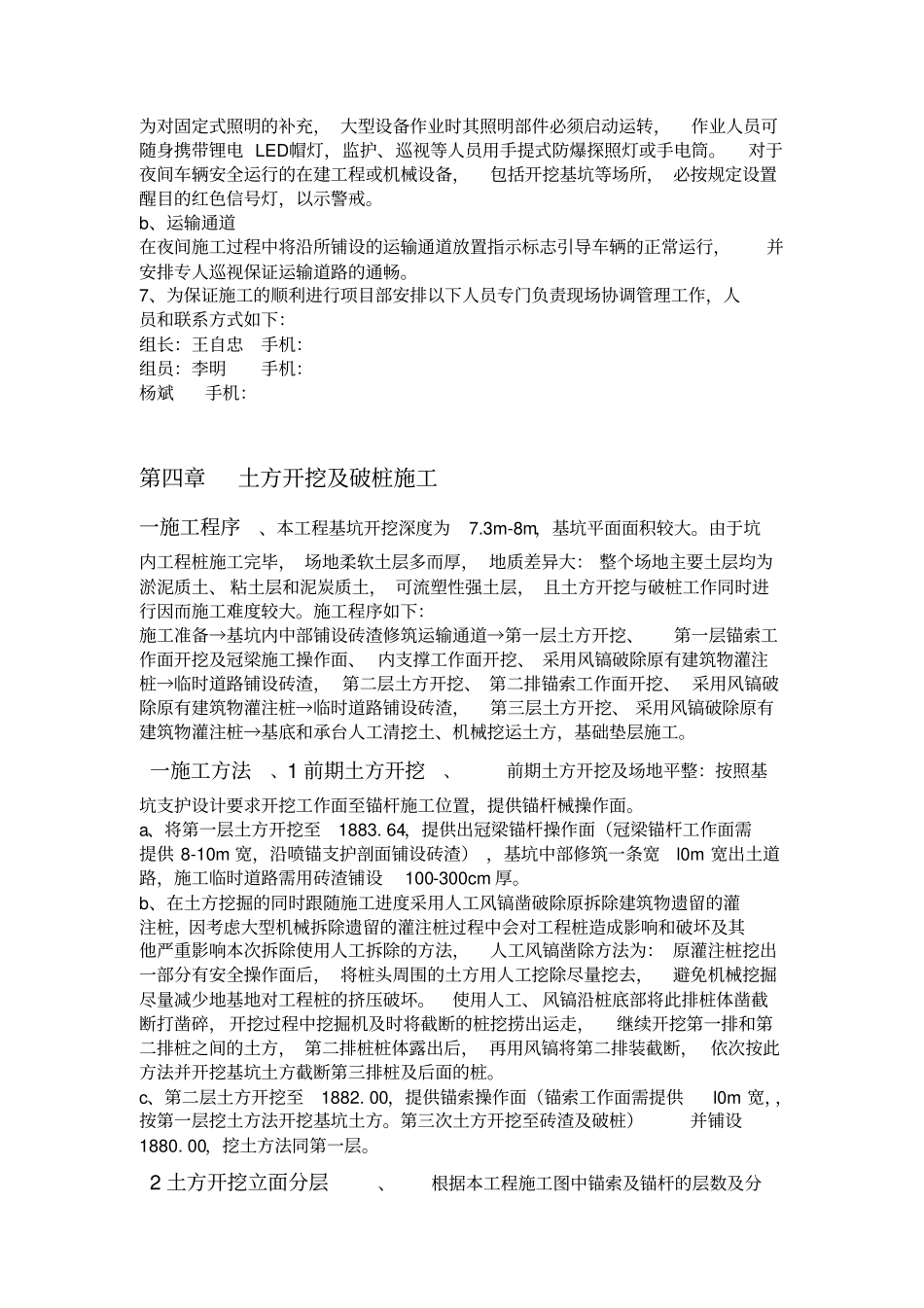

一、土方开挖及破桩施工原则1、坑顶周边严禁堆载荷载,挖土时先挖四周的土,做好支护体系后再挖中间的土
整个基坑分3层开挖,每次开挖厚度根据支护施工单位的锚索及锚杆位置确定
2、承台顶以上0
3m厚度的土层和承台土方采用人工清挖至设计标高,堆放后用挖掘机装车外运,在此土层开挖过程中为防止土方压力过大对工程桩造成影响应避免土方的集中堆放
3、土方开挖要紧密配合支护施工,在每一次土方开挖时先沿基坑四周开挖,深按支护单位要求的沟槽作为支护施工工作面,工作面的开3
0m一条宽挖应选择在白天进行,并根据开挖土层情况采用不同开挖方法
遇粉土时必须采用间隔开挖,挖土时要有专人指挥,放出开挖线
土方开挖严禁倒挖、超挖,开挖深度长度由现场工程技术人员配合支护单位相关技术人员协商确定,下层土方开挖必须在上层支护体系施工完成后进行,其他必须
