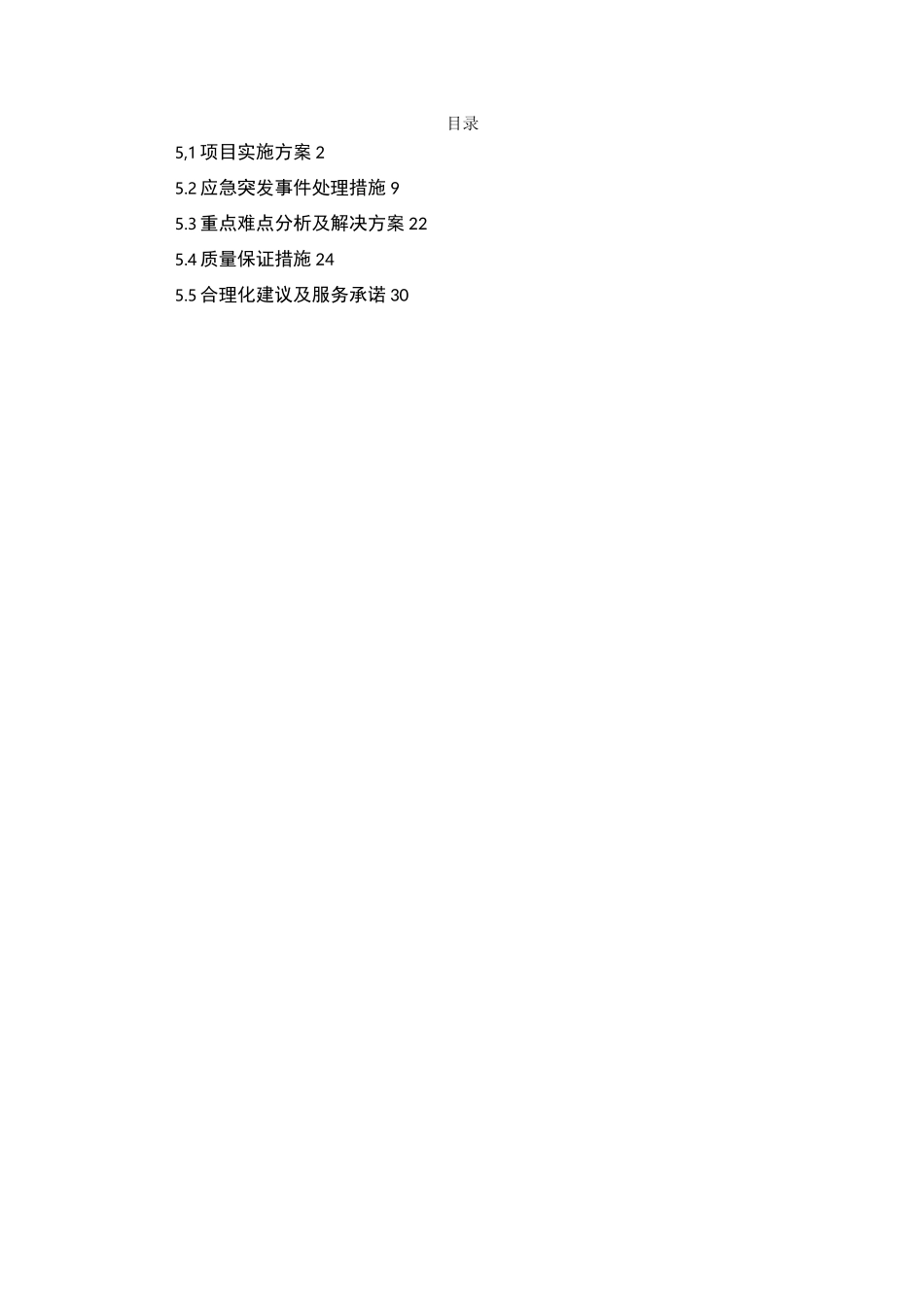

目录5,1项目实施方案25
2应急突发事件处理措施95
3重点难点分析及解决方案225
4质量保证措施245

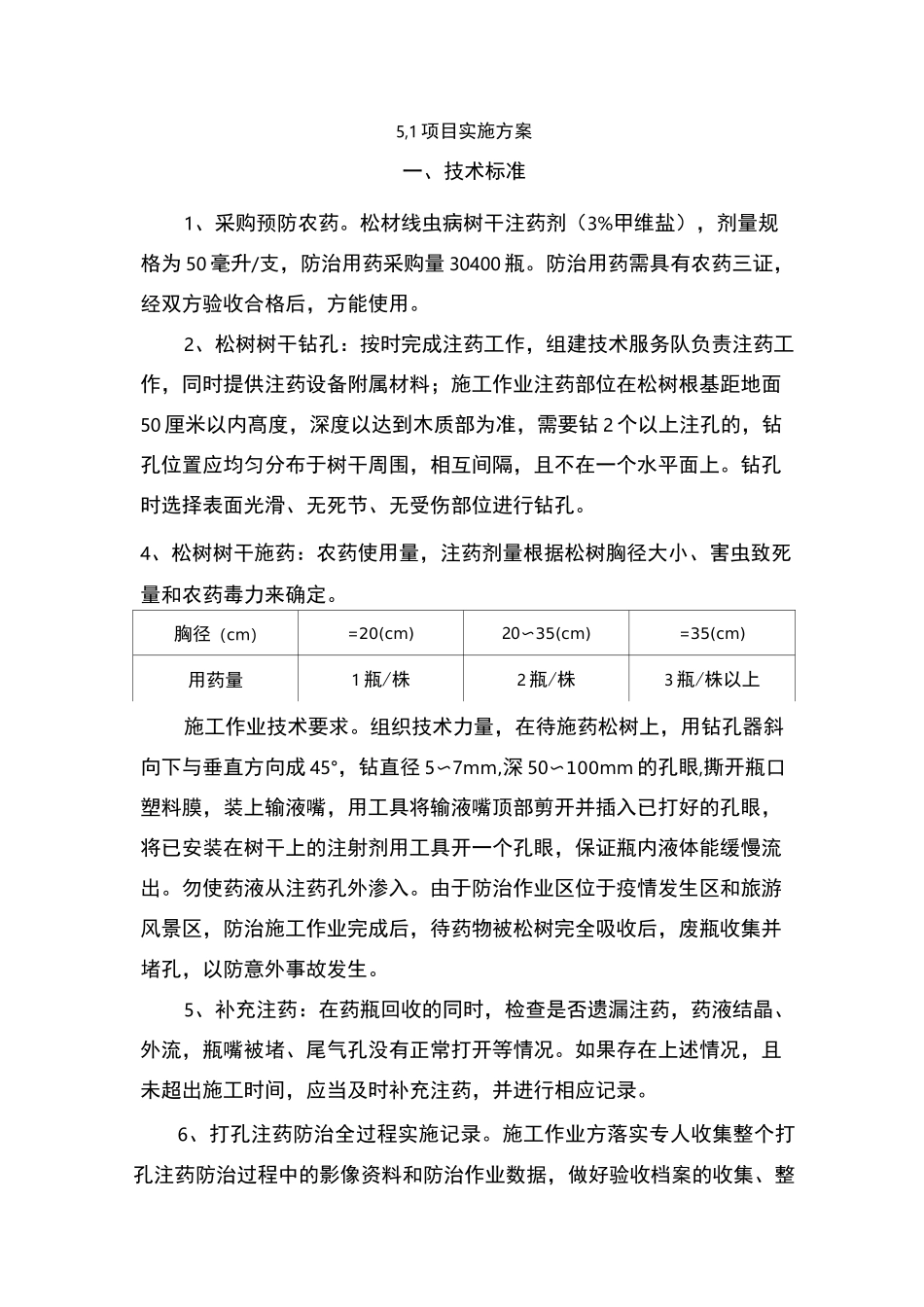

5合理化建议及服务承诺305,1项目实施方案一、技术标准1、采购预防农药
松材线虫病树干注药剂(3%甲维盐),剂量规格为50毫升/支,防治用药采购量30400瓶
防治用药需具有农药三证,经双方验收合格后,方能使用
2、松树树干钻孔:按时完成注药工作,组建技术服务队负责注药工作,同时提供注药设备附属材料;施工作业注药部位在松树根基距地面50厘米以内髙度,深度以达到木质部为准,需要钻2个以上注孔的,钻孔位置应均匀分布于树干周围,相互间隔,且不在一个水平面上
钻孔时选择表面光滑、无死节、无受伤部位进行钻孔
4、松树树干施药:农药使用量,注药剂量根据松树胸径大小、害虫致死量和农药毒力来确定
胸径(cm)=20(cm)20〜35(cm)=35(cm)用药量1瓶/株2瓶/株3瓶/株以上施工作业技术要求
组织技术力量,在待施药松树上,用钻孔器斜向下与垂直方向成45°,钻直径5〜7mm,深50〜100mm的孔眼,撕开瓶口塑料膜,装上输液嘴,用工具将输液嘴顶部剪开并插入已打好的孔眼,将已安装在树干上的注射剂用工具开一个孔眼,保证瓶内液体能缓慢流出
勿使药液从注药孔外渗入
由于防治作业区位于疫情发生区和旅游风景区,防治施工作业完成后,待药物被松树完全吸收后,废瓶收集并堵孔,以防意外事故发生
5、补充注药:在药瓶回收的同时,检查是否遗漏注药,药液结晶、外流,瓶嘴被堵、尾气孔没有正常打开等情况
如果存在上述情况,且未超出施工时间,应当及时补充注药,并进行相应记录

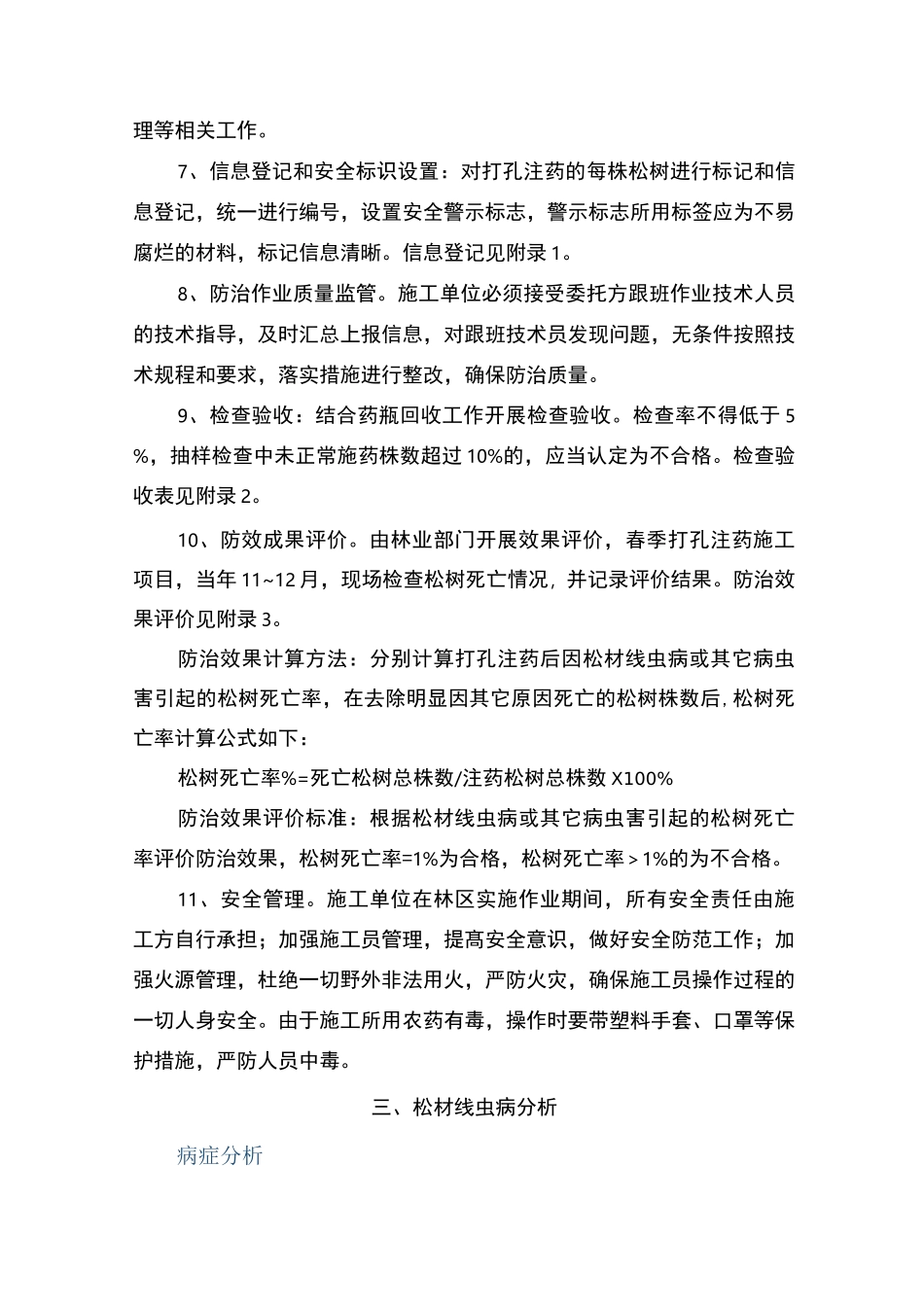

6、打孔注药防治全过程实施记录
施工作业方落实专人收集整个打孔注药防治过程中的影像资料和防治作业数据,做好验收档案的收集、整理等相关工作
7、信息登记和安全标识设置:对打孔注药的每株松树进行标记和信息登记,统一进行编号,设置安全警
