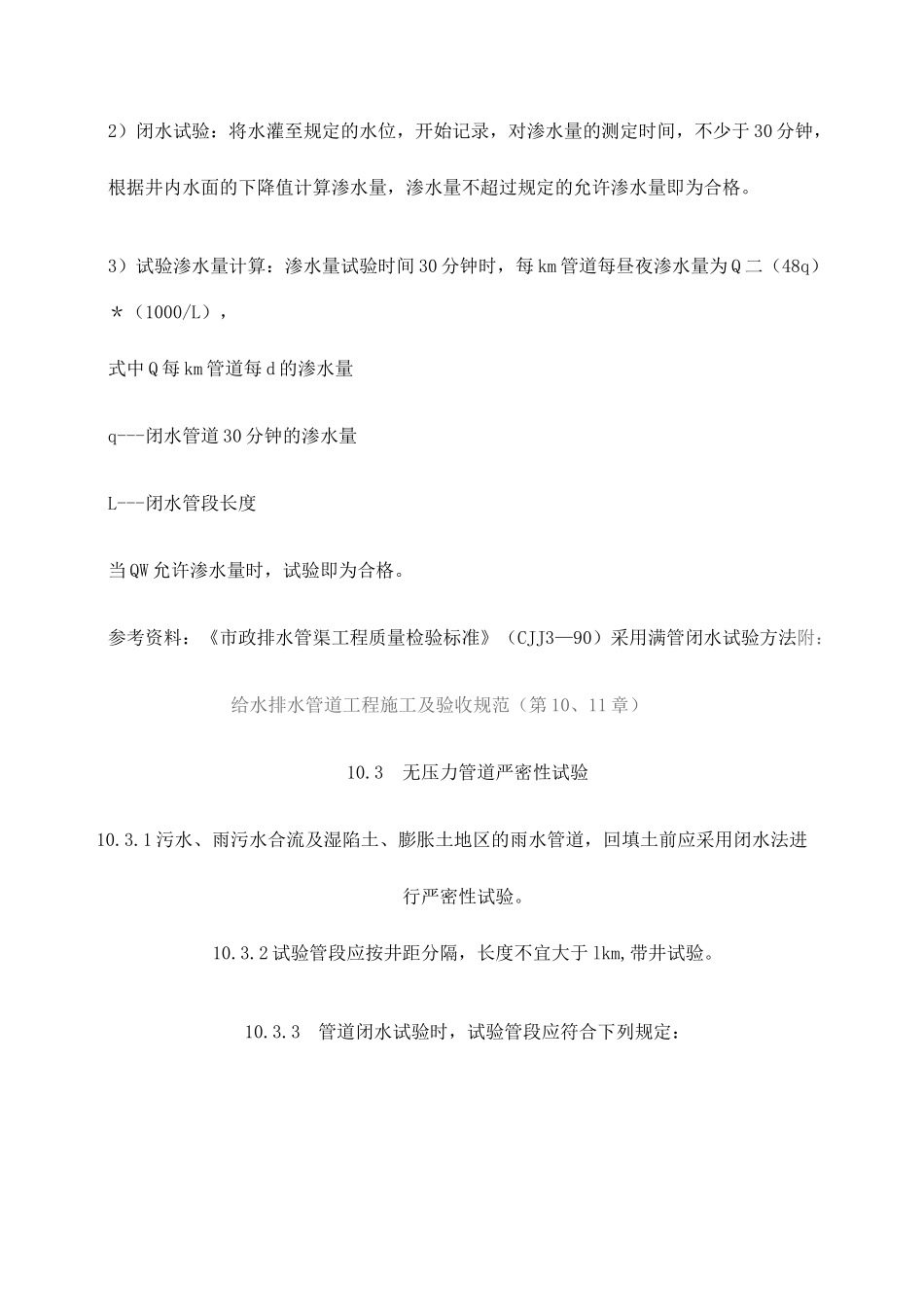

第十讲市政管道闭水试验(无压力管道严密性试验)要求授课人:肖珊珊1试验条件对于污水管道,按照市政施工规程要求,必须再回填前做闭水试验。闭水试验前,施工现场应具备以下条件:1)管道及检查井的外观质量及“量测”检验均已合格;2)管道两端的管堵(砖砌筑)应封堵严密、牢固,下有管堵设置放水管和截门,管堵经核算可以承受压力;3)现场的水源满足闭水需要,不影响其它用水;4)选好排放水的位置,不得影响周围环境。2试验程序在具备了闭水条件后,即可进行管道闭水试验。试验从上游往下游分段进行,上游实验完毕后,可往下游充水,倒段试验以节约用水。试验各阶段说明如下:1)注水浸泡:闭水试验的水位,应为试验段上游管内顶以上2米,将水灌至接近上由井口高度。注水过程应检查管堵、管道、井身,无漏水和严重渗水,在侵泡管和井1〜2天进行闭水试验;2)闭水试验:将水灌至规定的水位,开始记录,对渗水量的测定时间,不少于30分钟,根据井内水面的下降值计算渗水量,渗水量不超过规定的允许渗水量即为合格。3)试验渗水量计算:渗水量试验时间30分钟时,每km管道每昼夜渗水量为Q二(48q)*(1000/L),式中Q每km管道每d的渗水量q---闭水管道30分钟的渗水量L---闭水管段长度当QW允许渗水量时,试验即为合格。参考资料:《市政排水管渠工程质量检验标准》(CJJ3—90)采用满管闭水试验方法附:给水排水管道工程施工及验收规范(第10、11章)10.3无压力管道严密性试验10.3.1污水、雨污水合流及湿陷土、膨胀土地区的雨水管道,回填土前应采用闭水法进行严密性试验。10.3.2试验管段应按井距分隔,长度不宜大于lkm,带井试验。10.3.3管道闭水试验时,试验管段应符合下列规定:10.3.4管道闭水试验应符合下列规定:2m计;2m计;10m,但已超过上游检查井井口时,试验水头应以上游检查井井口高度为准;10.3.5管道严密性试验时,应进行外观检查,不得有漏水现象,且符合下列规定时,管道严密性试验为合格;无压力管道严密性试验允许渗水量表10.3.5管材管道内径(mm)允许渗水量(m3/(24h•km))混20017.6010.3.5.3异形截面管道的允许渗水量可按周长折算为圆形管道计。10.3.6在水源缺乏的地区,当管道内径大于700mm时,可按井段数量抽验1/3。10.4冲洗消毒10.4.1给水管道水压试验后,竣工验收前应冲洗消毒。10.4.2冲洗时应避开用水高峰,以流速不小于1.0m/s的冲洗水连续冲洗,直至出水口处浊度、色度与入水口处冲洗水浊度、色度相同为止。10.4.3冲洗时应保证排水管路畅通安全。10.4.4管道应采用含量不低于20mg/L氯离子浓度的清洁水浸泡24h,再次冲洗,直至水质管理部门取样化验合格为止。11工程验收11.0.1给水排水管道工程施工应经过竣工验收合格后,方可投入使用。隐蔽工程应经过中间验收合格后,方可进行下一工序施工。11.0.3竣工验收应提供下列资料:11.0.5给水排水管道工程竣工验收后,建设单位应将有关设计、施工及验收的文件和技术资料立卷归档。
