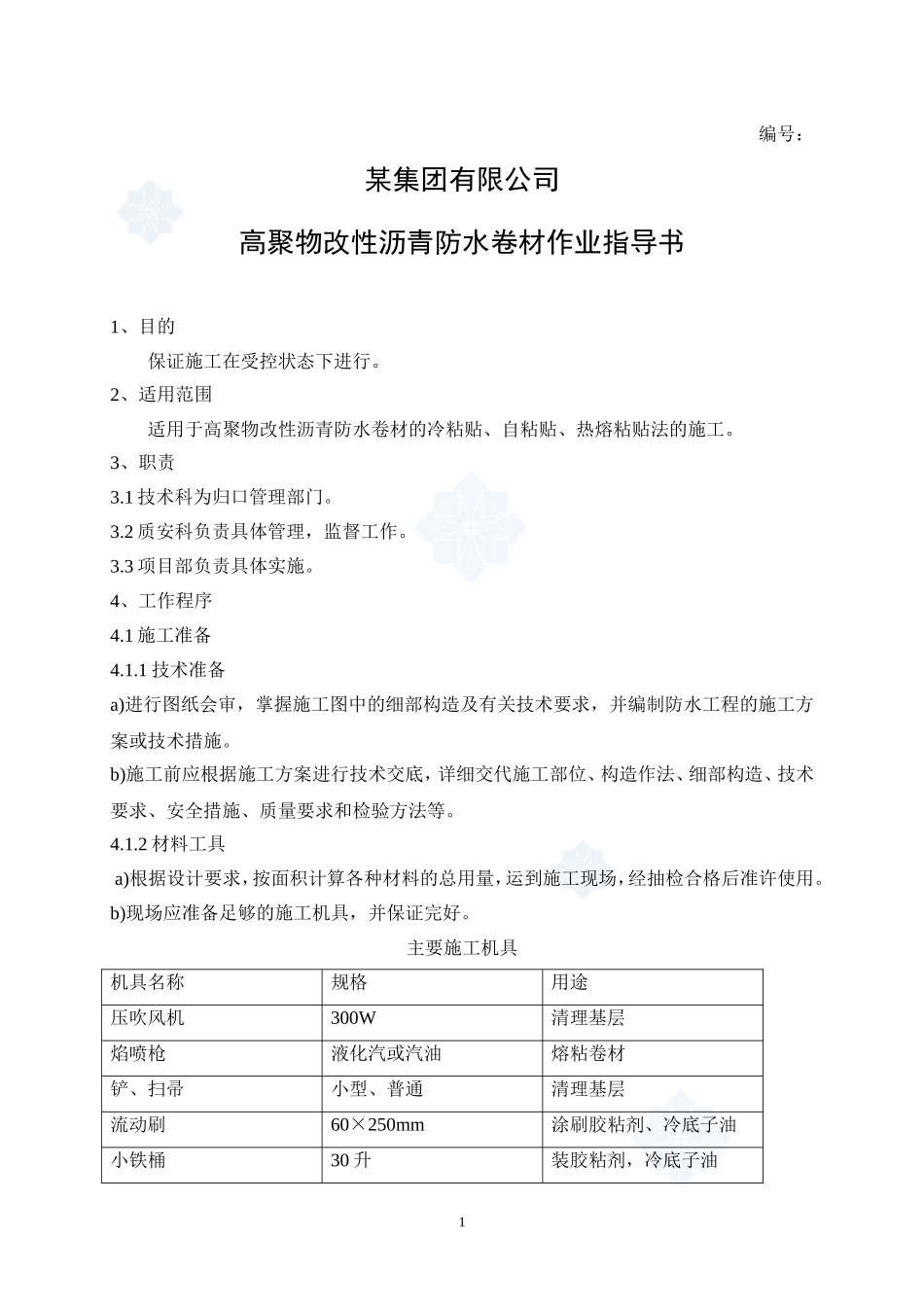

编号:某集团有限公司高聚物改性沥青防水卷材作业指导书1、目的保证施工在受控状态下进行
2、适用范围适用于高聚物改性沥青防水卷材的冷粘贴、自粘贴、热熔粘贴法的施工
1技术科为归口管理部门
2质安科负责具体管理,监督工作
3项目部负责具体实施
4、工作程序4
1施工准备4
1技术准备a)进行图纸会审,掌握施工图中的细部构造及有关技术要求,并编制防水工程的施工方案或技术措施
b)施工前应根据施工方案进行技术交底,详细交代施工部位、构造作法、细部构造、技术要求、安全措施、质量要求和检验方法等
2材料工具a)根据设计要求,按面积计算各种材料的总用量,运到施工现场,经抽检合格后准许使用
b)现场应准备足够的施工机具,并保证完好

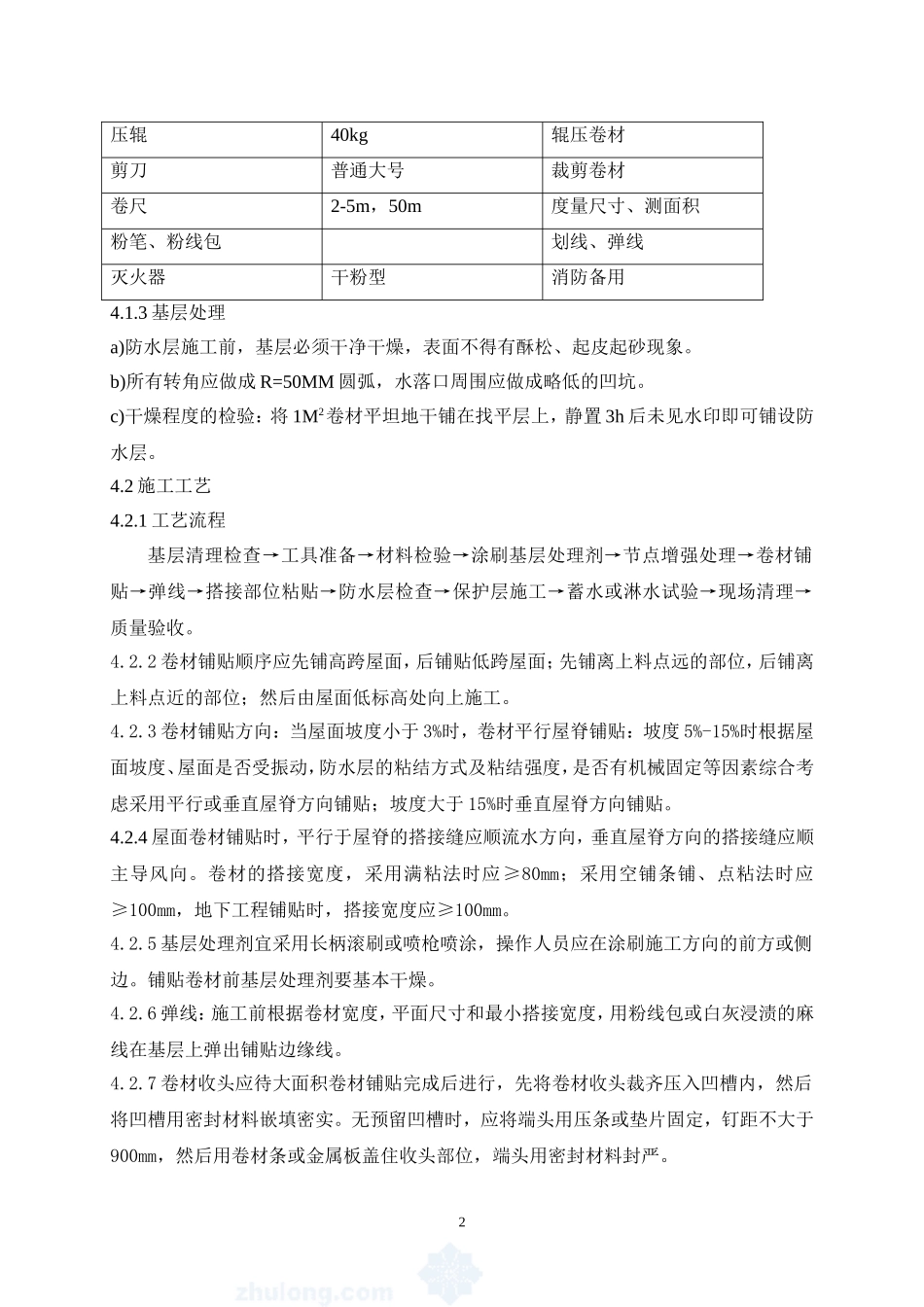

主要施工机具机具名称规格用途压吹风机300W清理基层焰喷枪液化汽或汽油熔粘卷材铲、扫帚小型、普通清理基层流动刷60×250mm涂刷胶粘剂、冷底子油小铁桶30升装胶粘剂,冷底子油1压辊40kg辊压卷材剪刀普通大号裁剪卷材卷尺2-5m,50m度量尺寸、测面积粉笔、粉线包划线、弹线灭火器干粉型消防备用4
3基层处理a)防水层施工前,基层必须干净干燥,表面不得有酥松、起皮起砂现象
b)所有转角应做成R=50MM圆弧,水落口周围应做成略低的凹坑
c)干燥程度的检验:将1M2卷材平坦地干铺在找平层上,静置3h后未见水印即可铺设防水层
2施工工艺4
1工艺流程基层清理检查→工具准备→材料检验→涂刷基层处理剂→节点增强处理→卷材铺贴→弹线→搭接部位粘贴→防水层检查→保护层施工→蓄水或淋水试验→现场清理→质量验收
2卷材铺贴顺序应先铺高跨屋面,后铺贴低跨屋面;先铺离上料点远的部位,后铺离上料点近的部位;然后由屋面低标高处向上施工
3卷材铺贴方向:当屋面坡度小于3%时,卷材平行屋脊铺贴:坡度5%-15%时根据屋面坡度、屋面
