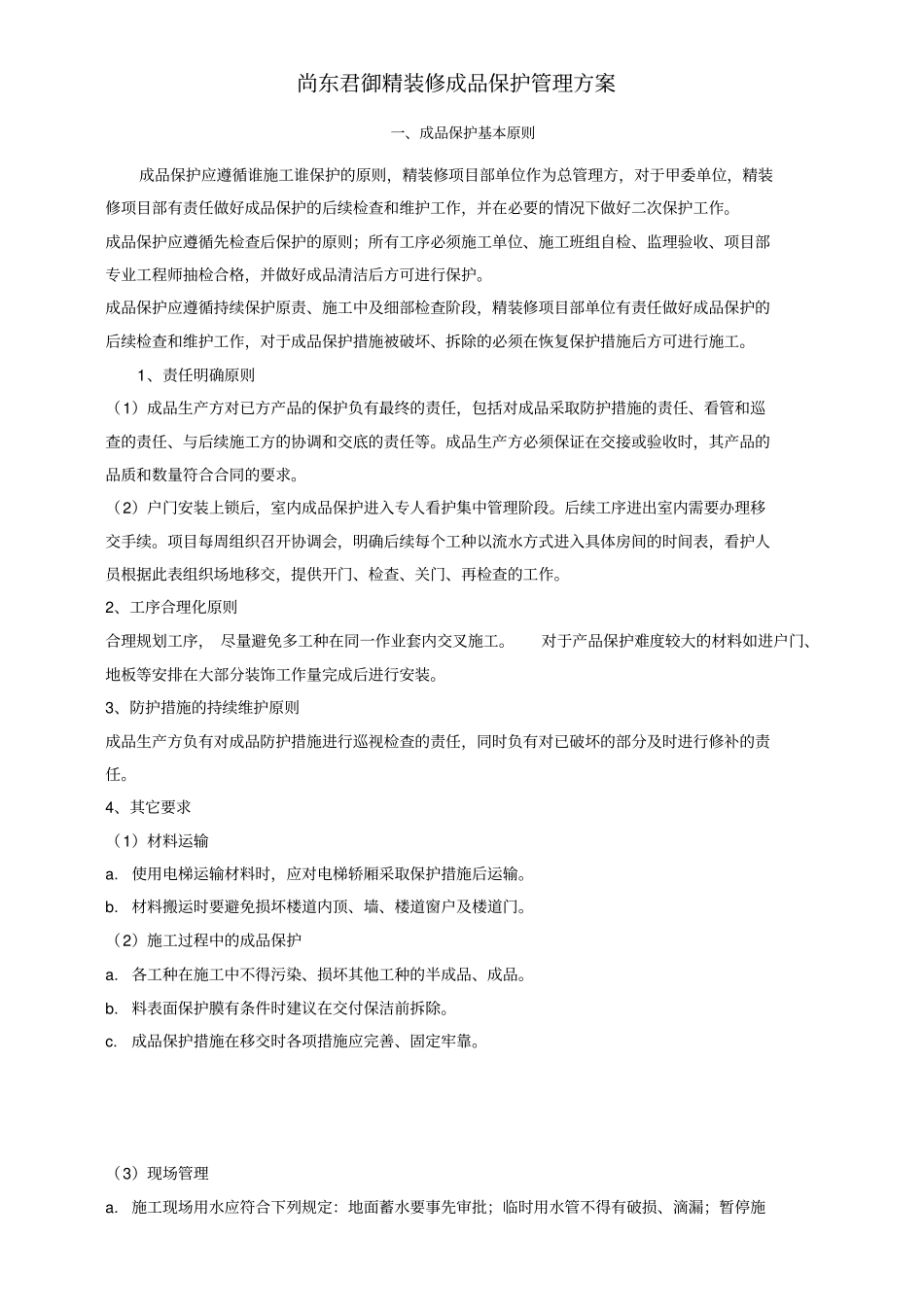

尚东君御精装修成品保护管理方案一、成品保护基本原则成品保护应遵循谁施工谁保护的原则,精装修项目部单位作为总管理方,对于甲委单位,精装修项目部有责任做好成品保护的后续检查和维护工作,并在必要的情况下做好二次保护工作
成品保护应遵循先检查后保护的原则;所有工序必须施工单位、施工班组自检、监理验收、项目部专业工程师抽检合格,并做好成品清洁后方可进行保护
成品保护应遵循持续保护原责、施工中及细部检查阶段,精装修项目部单位有责任做好成品保护的后续检查和维护工作,对于成品保护措施被破坏、拆除的必须在恢复保护措施后方可进行施工
1、责任明确原则(1)成品生产方对已方产品的保护负有最终的责任,包括对成品采取防护措施的责任、看管和巡查的责任、与后续施工方的协调和交底的责任等
成品生产方必须保证在交接或验收时,其产品的品质和数量符合合同的要求
(2)户门安装上锁后,室内成品保护进入专人看护集中管理阶段
后续工序进出室内需要办理移交手续
项目每周组织召开协调会,明确后续每个工种以流水方式进入具体房间的时间表,看护人员根据此表组织场地移交,提供开门、检查、关门、再检查的工作
2、工序合理化原则合理规划工序,尽量避免多工种在同一作业套内交叉施工
对于产品保护难度较大的材料如进户门、地板等安排在大部分装饰工作量完成后进行安装
3、防护措施的持续维护原则成品生产方负有对成品防护措施进行巡视检查的责任,同时负有对已破坏的部分及时进行修补的责任
4、其它要求(1)材料运输a
使用电梯运输材料时,应对电梯轿厢采取保护措施后运输
材料搬运时要避免损坏楼道内顶、墙、楼道窗户及楼道门
(2)施工过程中的成品保护a
各工种在施工中不得污染、损坏其他工种的半成品、成品
料表面保护膜有条件时建议在交付保洁前拆除
成品保护措施在移交时各项措施应完善、固定牢靠
(3)现场管理a

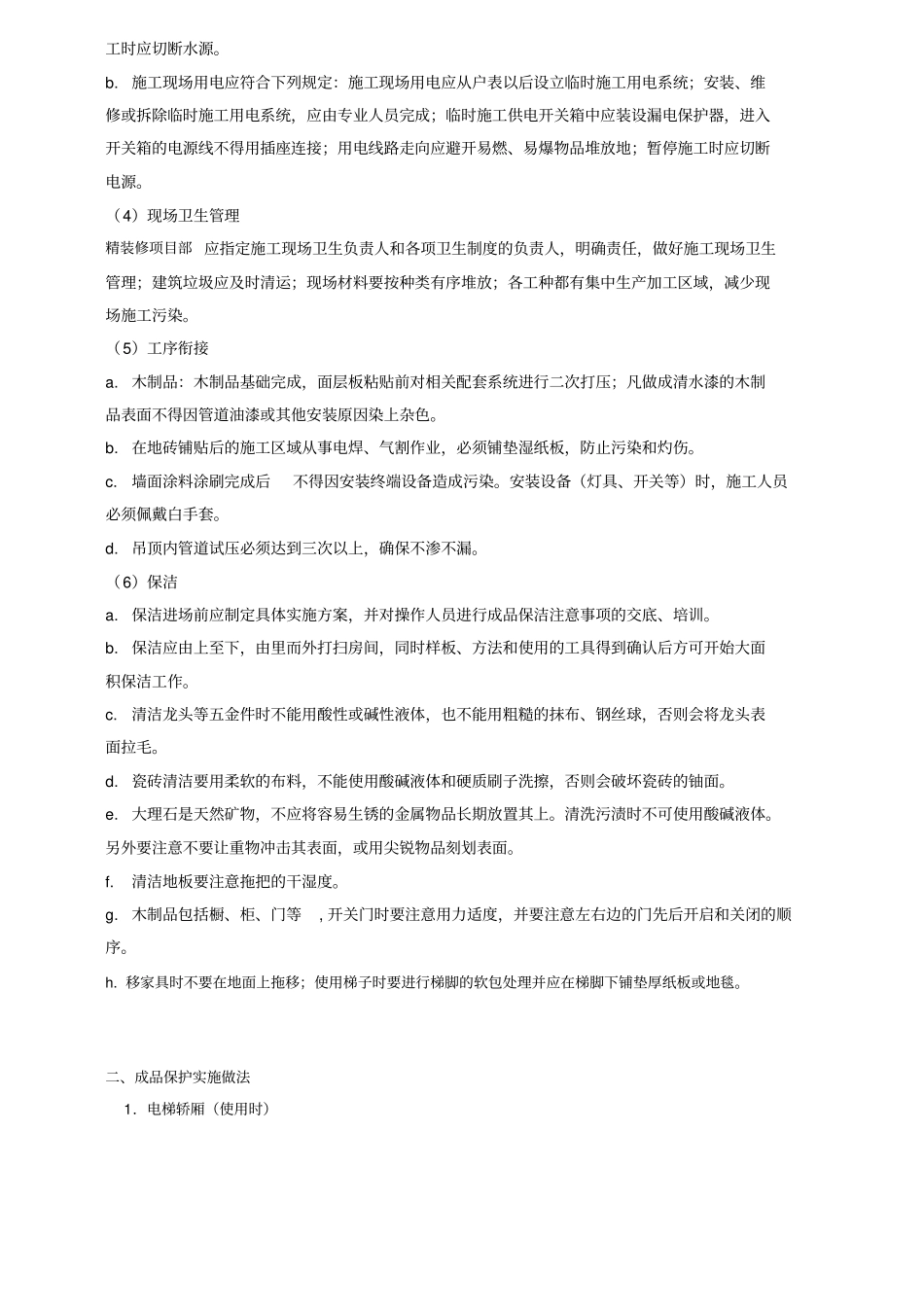

施工现场用水应符合下列规定:地面蓄
