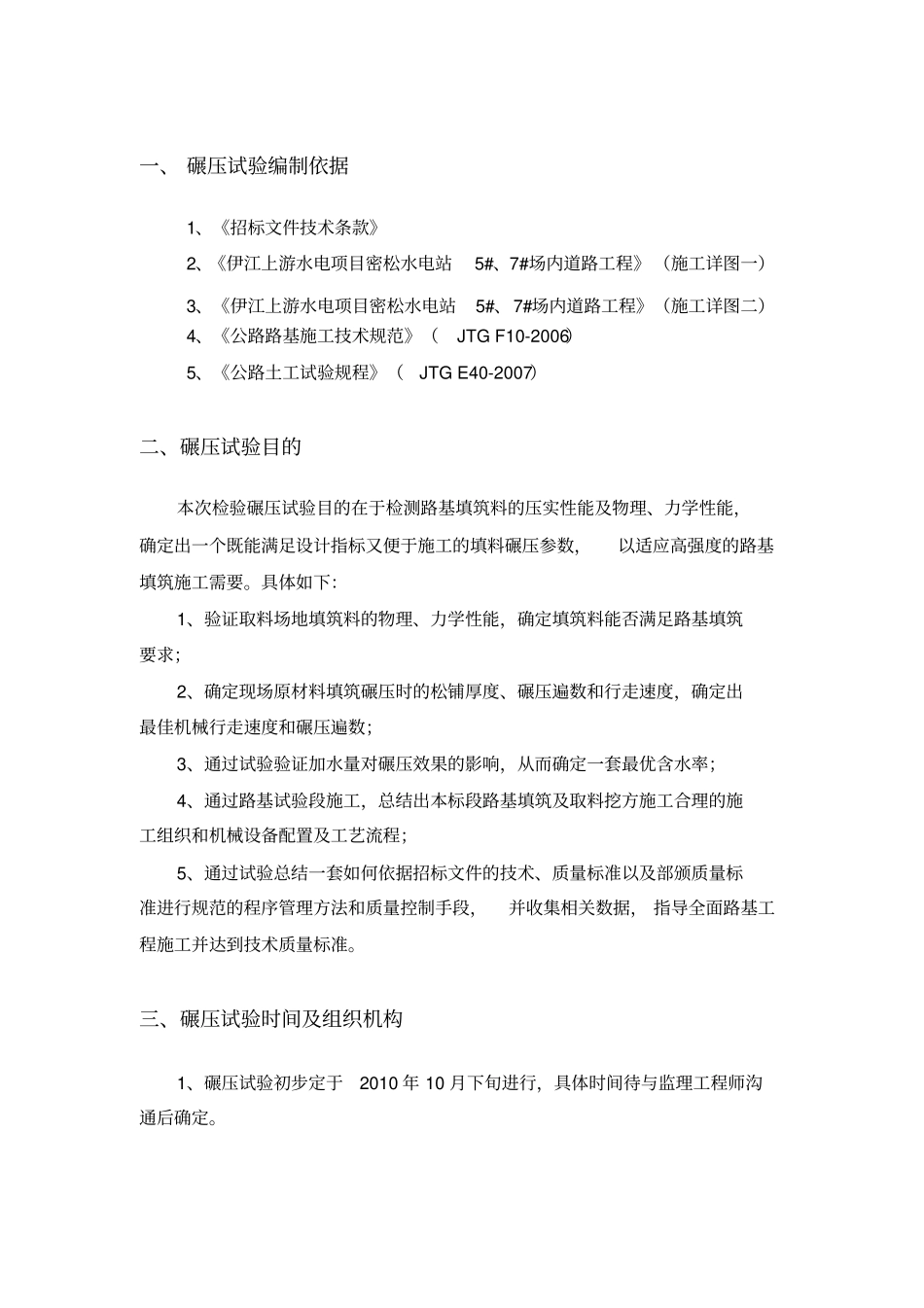

一、碾压试验编制依据1、《招标文件技术条款》2、《伊江上游水电项目密松水电站5#、7#场内道路工程》(施工详图一)3、《伊江上游水电项目密松水电站5#、7#场内道路工程》(施工详图二)4、《公路路基施工技术规范》(JTGF10-2006)5、《公路土工试验规程》(JTGE40-2007)二、碾压试验目的本次检验碾压试验目的在于检测路基填筑料的压实性能及物理、力学性能,确定出一个既能满足设计指标又便于施工的填料碾压参数,以适应高强度的路基填筑施工需要
具体如下:1、验证取料场地填筑料的物理、力学性能,确定填筑料能否满足路基填筑要求;2、确定现场原材料填筑碾压时的松铺厚度、碾压遍数和行走速度,确定出最佳机械行走速度和碾压遍数;3、通过试验验证加水量对碾压效果的影响,从而确定一套最优含水率;4、通过路基试验段施工,总结出本标段路基填筑及取料挖方施工合理的施工组织和机械设备配置及工艺流程;5、通过试验总结一套如何依据招标文件的技术、质量标准以及部颁质量标准进行规范的程序管理方法和质量控制手段,并收集相关数据,指导全面路基工程施工并达到技术质量标准

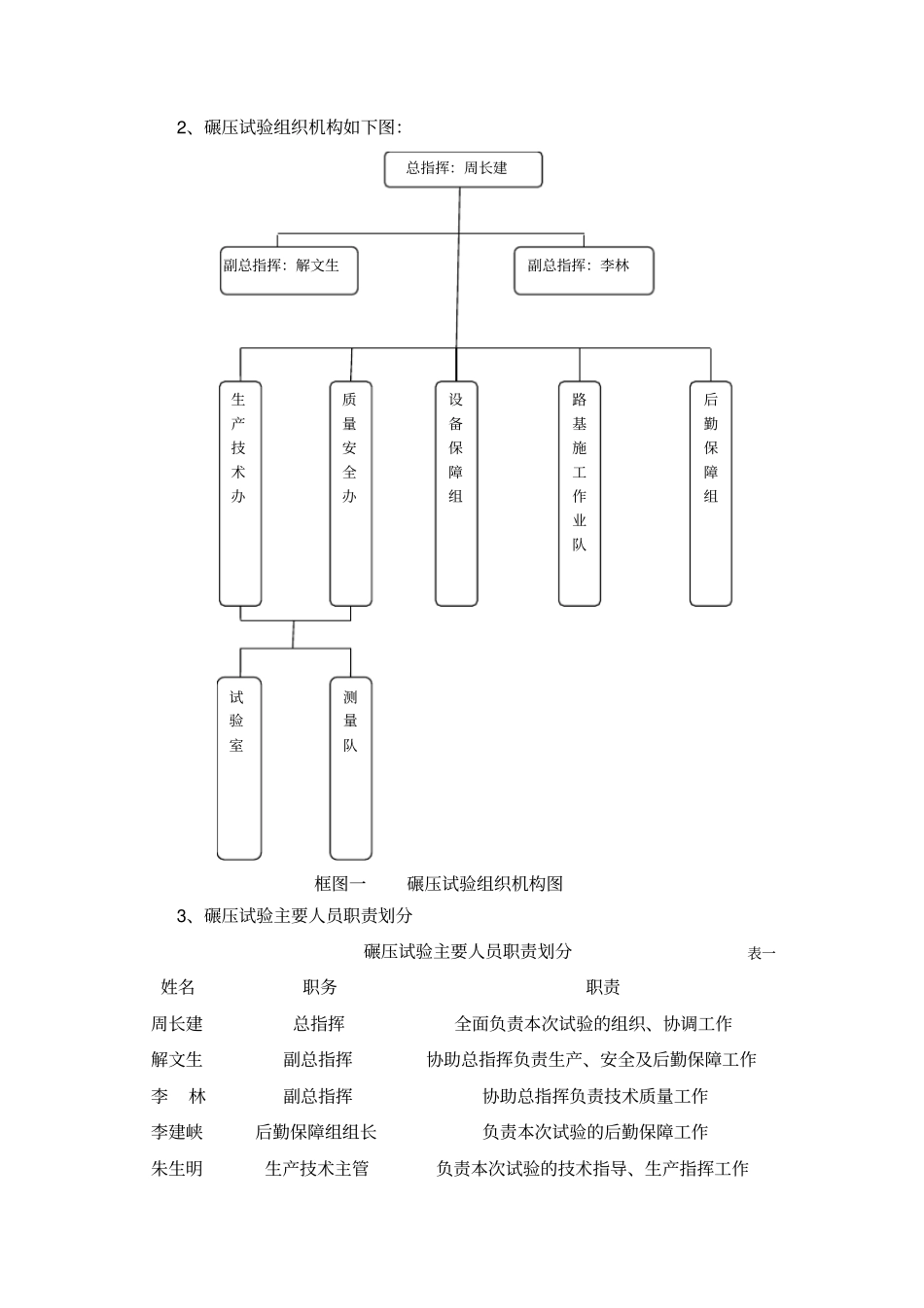

三、碾压试验时间及组织机构1、碾压试验初步定于2010年10月下旬进行,具体时间待与监理工程师沟通后确定

2、碾压试验组织机构如下图:框图一碾压试验组织机构图3、碾压试验主要人员职责划分碾压试验主要人员职责划分表一姓名职务职责周长建总指挥全面负责本次试验的组织、协调工作解文生副总指挥协助总指挥负责生产、安全及后勤保障工作李林副总指挥协助总指挥负责技术质量工作李建峡后勤保障组组长负责本次试验的后勤保障工作朱生明生产技术主管负责本次试验的技术指导、生产指挥工作路基施工作业队设备保障组后勤保障组副总指挥:解文生副总指挥:李林生产技术办质量安全办总指挥:周长建试验室测量队姓名职务职责徐宝善试验室主任负责本次试验的各项试验工作董民哲测量队队长负责本
