同心协力发挥优势创建都巴品质工程——预制T梁全部过程广西新恒通高速公路有限公司贺州至巴马高速公路(都安至巴马段)建设指挥部2017年08月22日广西新恒通高速公路有限公司贺州至巴马高速公路(都安至巴马段)建设指挥部1

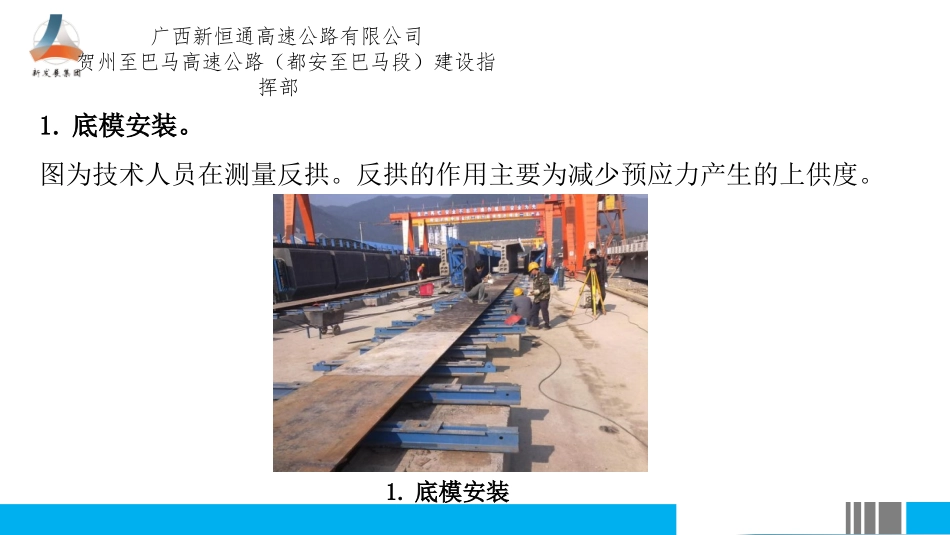

图为技术人员在测量反拱
反拱的作用主要为减少预应力产生的上供度
底模安装广西新恒通高速公路有限公司贺州至巴马高速公路(都安至巴马段)建设指挥部2.钢筋绑扎

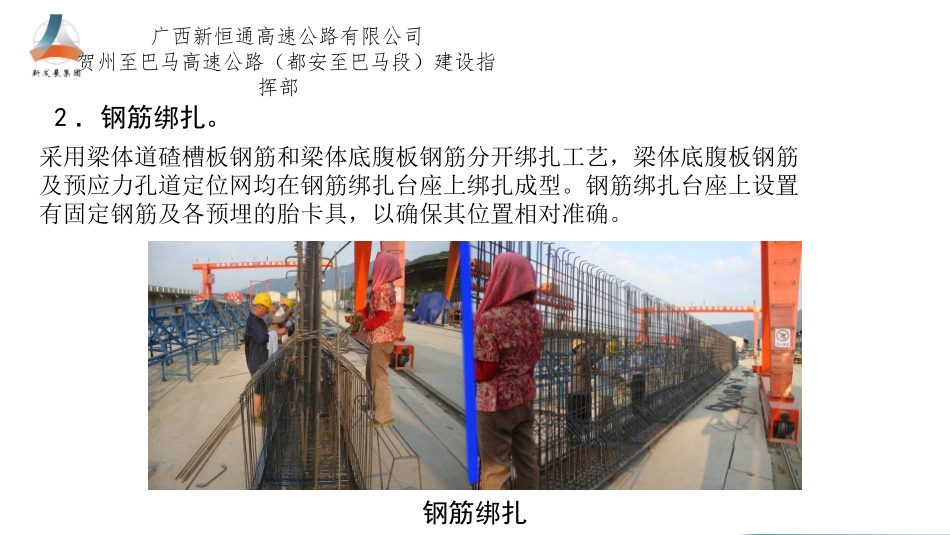

采用梁体道碴槽板钢筋和梁体底腹板钢筋分开绑扎工艺,梁体底腹板钢筋及预应力孔道定位网均在钢筋绑扎台座上绑扎成型
钢筋绑扎台座上设置有固定钢筋及各预埋的胎卡具,以确保其位置相对准确
钢筋绑扎广西新恒通高速公路有限公司贺州至巴马高速公路(都安至巴马段)建设指挥部3.吊底腹板钢筋
5吨的龙门吊将其吊入制梁台座
然后调整、补充钢筋
最后通知监理检查,合格后穿橡胶管
请仔细看看下图,梁体上有很多白色的小点
那是混凝土垫块
作用是保证钢筋与模板间留有空隙,也就是形成保护层
垫块以每平方米不少于四个布置
将绑扎好的钢筋吊到底模上广西新恒通高速公路有限公司贺州至巴马高速公路(都安至巴马段)建设指挥部4.穿管
每个孔道由两段橡胶管接成
中间设一个接头
等混凝土浇筑完毕后,这橡胶管是要拔出来的,拔管时从梁的两端反方向拔出
穿橡胶管广西新恒通高速公路有限公司贺州至巴马高速公路(都安至巴马段)建设指挥部5.安装模板
模板安装之前须清洗干净并涂脱模剂
注意底模与端模、侧模均应垂直
连接处要紧密不漏浆
清理模板广西新恒通高速公路有限公司贺州至巴马高速公路(都安至巴马段)建设指挥部6
绑扎桥面钢筋广西新恒通高速公路有限公司贺州至巴马高速公路(都安至巴马段)建设指挥部8
浇筑前须通知监理检查模板,钢筋等是否合格
监理检查合格并签字后方可浇筑混凝土
灌注的原则是“先底板,再腹板,最后顶板
