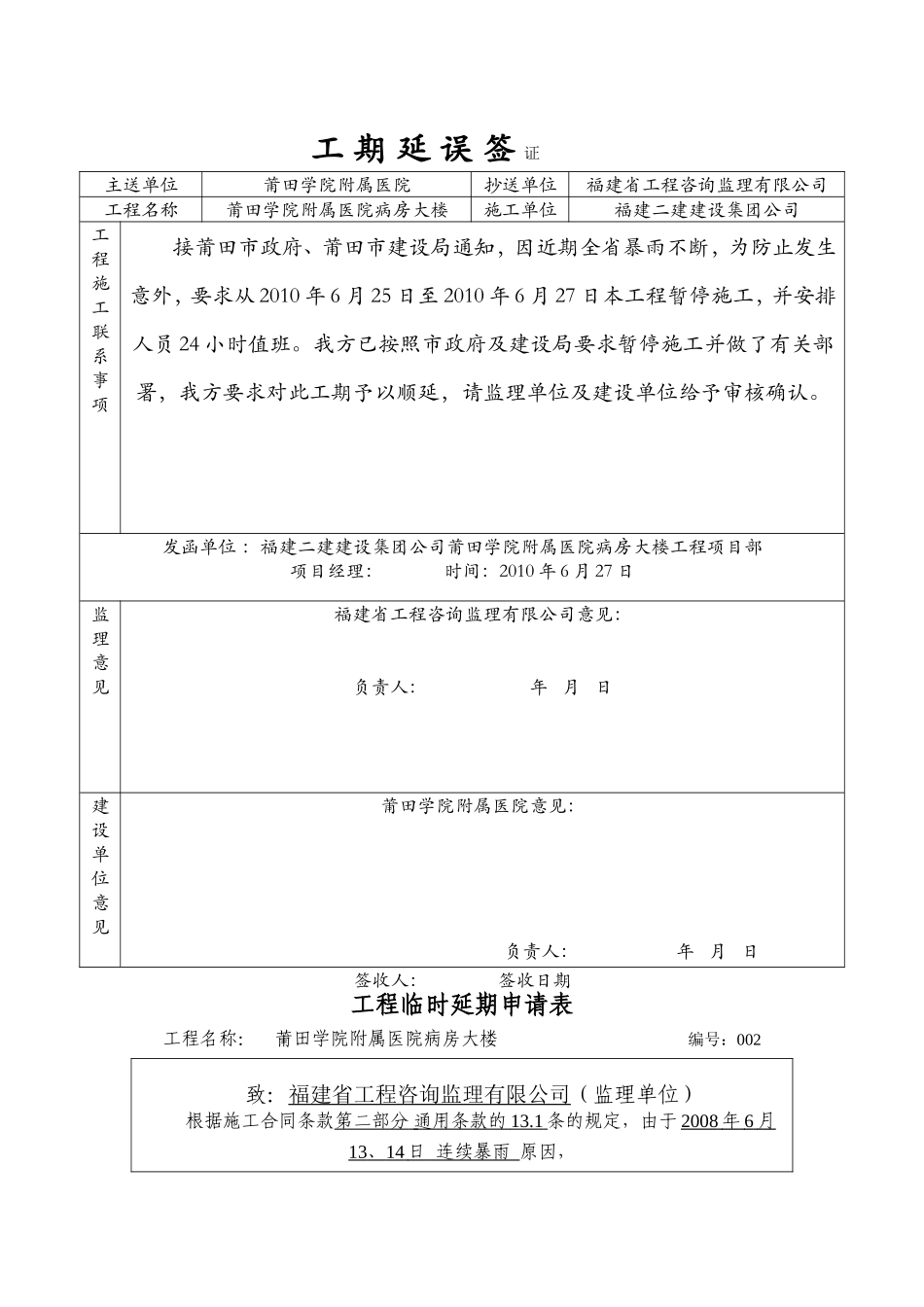

工期延误签证主送单位莆田学院附属医院抄送单位福建省工程咨询监理有限公司工程名称莆田学院附属医院病房大楼施工单位福建二建建设集团公司工程施工联系事项接莆田市政府、莆田市建设局通知,因近期全省暴雨不断,为防止发生意外,要求从2010年6月25日至2010年6月27日本工程暂停施工,并安排人员24小时值班
我方已按照市政府及建设局要求暂停施工并做了有关部署,我方要求对此工期予以顺延,请监理单位及建设单位给予审核确认
发函单位:福建二建建设集团公司莆田学院附属医院病房大楼工程项目部项目经理:时间:2010年6月27日监理意见福建省工程咨询监理有限公司意见:负责人:年月日建设单位意见莆田学院附属医院意见:负责人:年月日签收人:签收日期工程临时延期申请表工程名称:莆田学院附属医院病房大楼编号:002致:福建省工程咨询监理有限公司(监理单位)根据施工合同条款第二部分通用条款的13

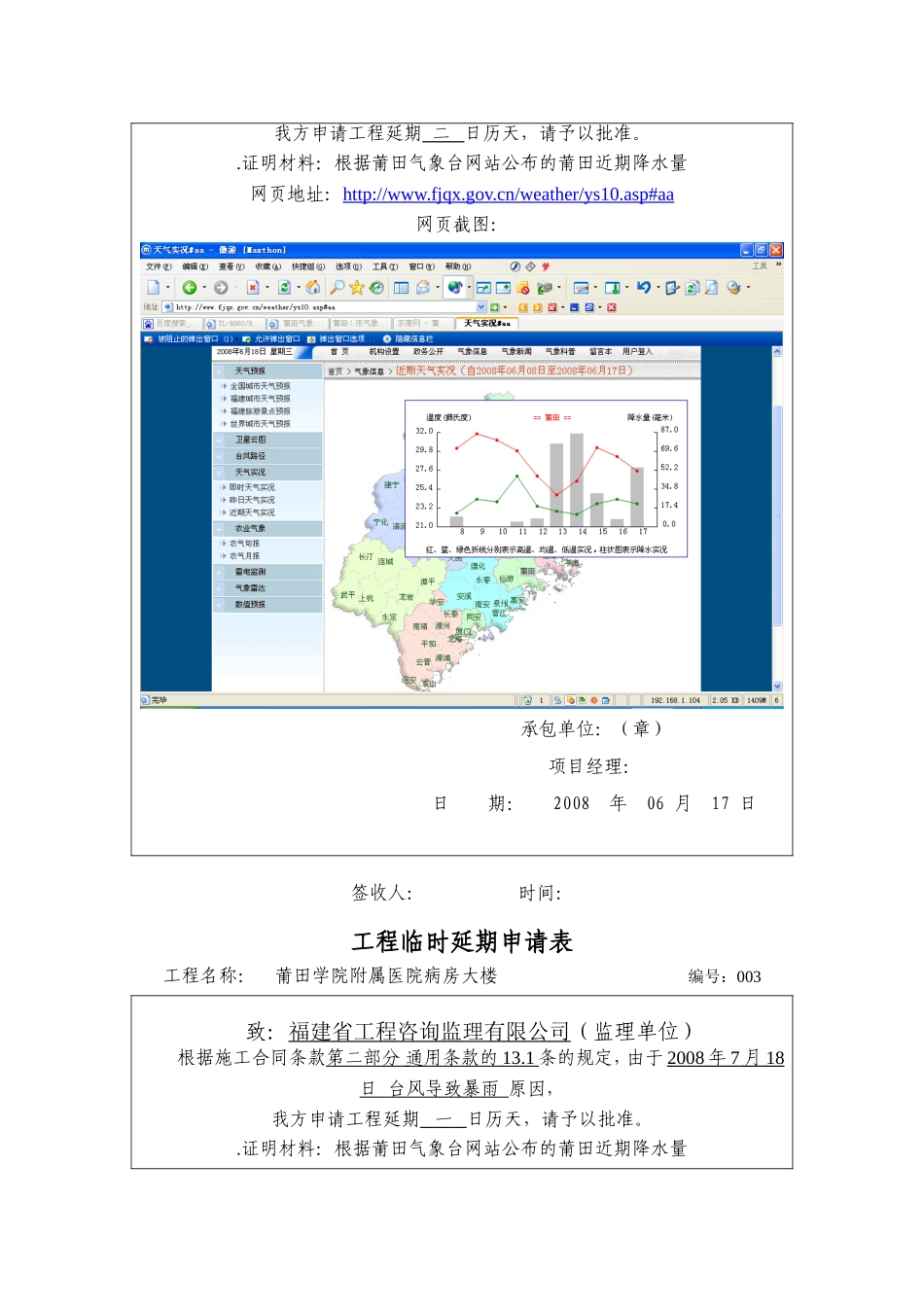

1条的规定,由于2008年6月13、14日连续暴雨原因,我方申请工程延期二日历天,请予以批准
证明材料:根据莆田气象台网站公布的莆田近期降水量网页地址:http://www
cn/weather/ys10
asp#aa网页截图:承包单位:(章)项目经理:日期:2008年06月17日签收人:时间:工程临时延期申请表工程名称:莆田学院附属医院病房大楼编号:003致:福建省工程咨询监理有限公司(监理单位)根据施工合同条款第二部分通用条款的13

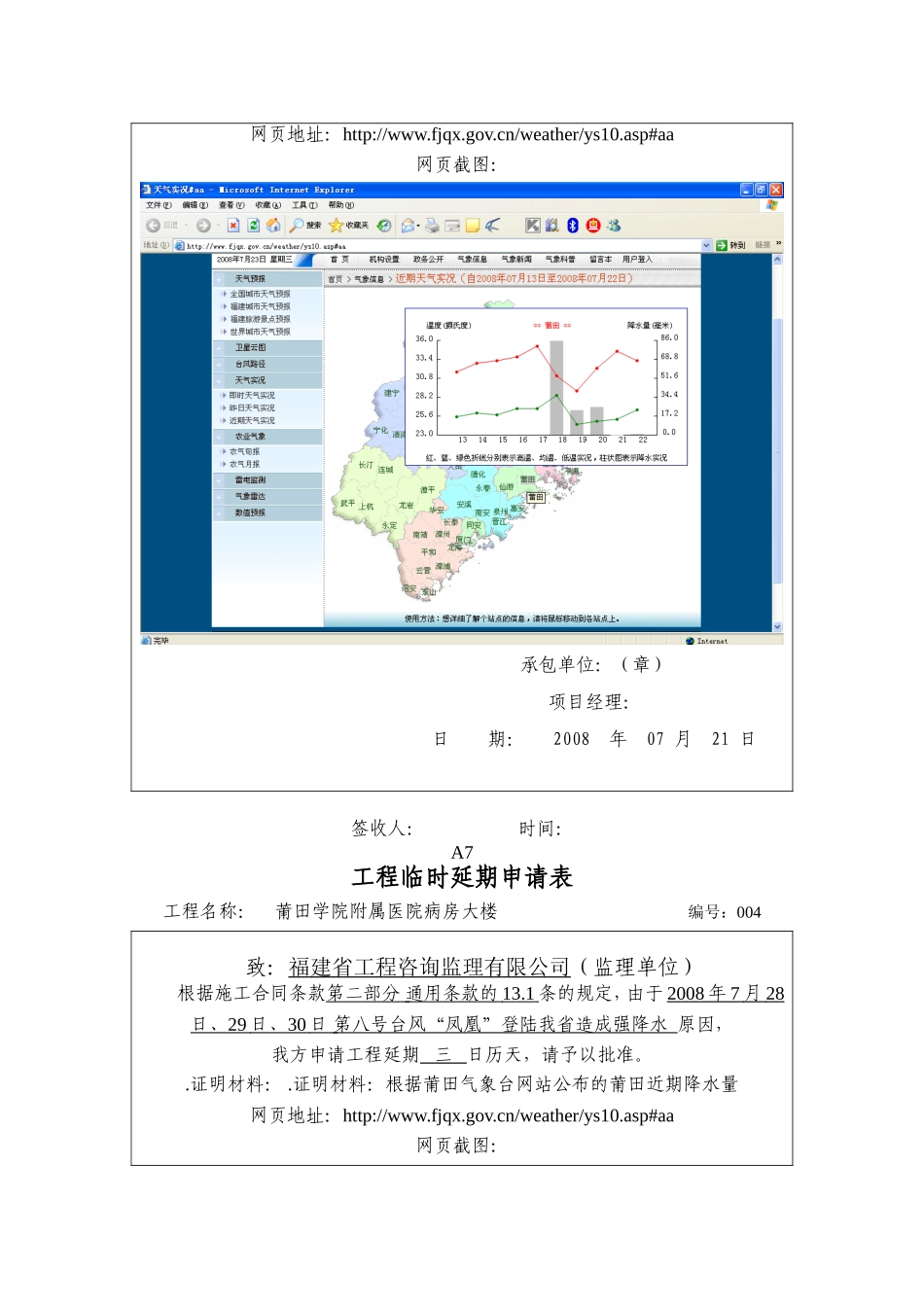

1条的规定,由于2008年7月18日台风导致暴雨原因,我方申请工程延期一日历天,请予以批准
证明材料:根据莆田气象台网站公布的莆田近期降水量网页地址:http://www
cn/weather/ys10
asp#aa网页截图:承包单位:(章)项目经理:日期:2008年07月21日签收人:时间:A7工程临时延期申请表工程名称:莆田学院附属医
