一、施工方案第一节、工程概况1、建设概况1
1、工程名称:桐梓坡路西延线(东庆路至麓沁路)道路工程
2、建设地点:长沙河西麓谷园区六期征地范围
3、建设单位:长沙高新技术产业开发总公司
4、设计单位:湖南大学设计研究院
5、工程内容道路桩号 K0-100 至 K0+370 的道路土石方、道路路基、道路排水、排污、电缆沟槽、水泥稳定路面基层、沥青路面、人行道板铺筑
2、设计概况2
1、本工程西起东庆路,东至桐梓坡路,与建设中的金洲大道相连,全长 952
75m,起点为东庆路(桩号 K0-100),终点于桐梓坡路(桩号 K0+852
75),东庆路以东规划路幅宽 53m,东庆路以西规划路幅宽 46m
两厢外侧各 10m 绿化控制带
沿线地形高低起伏,两侧丘陵错落,以山地、菜土及鱼塘为主,沿线有一部分房屋需拆迁
2、设计概况要2

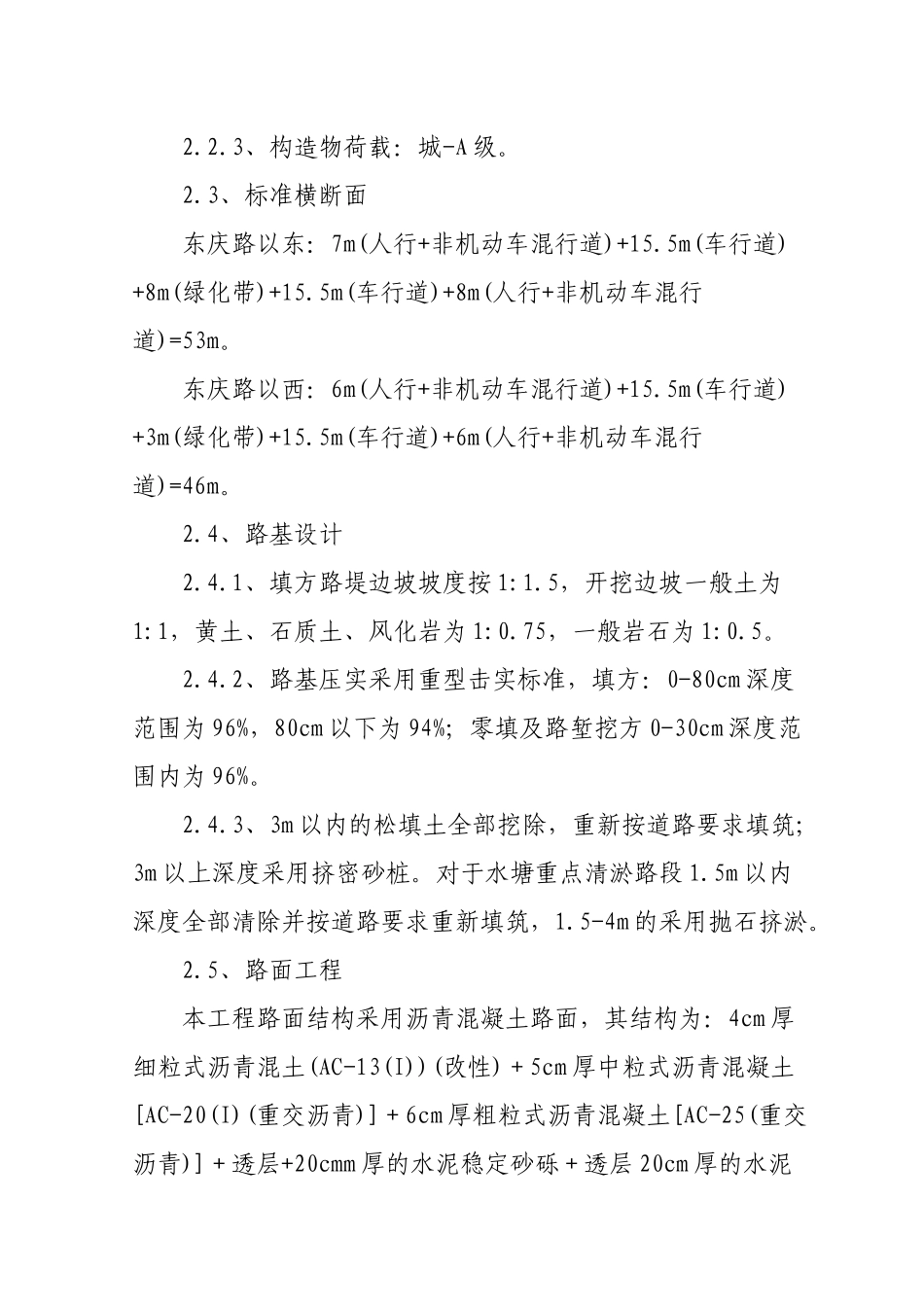

1、道路等级:城市主干道,2
2、设计车速:60km/h,双向八车道;2
3、构造物荷载:城-A 级
3、标准横断面东庆路以东:7m(人行+非机动车混行道)+15
5m(车行道)+8m(绿化带)+15
5m(车行道)+8m(人行+非机动车混行道)=53m
东庆路以西:6m(人行+非机动车混行道)+15
5m(车行道)+3m(绿化带)+15
5m(车行道)+6m(人行+非机动车混行道)=46m
4、路基设计2
1、填方路堤边坡坡度按 1:1
5,开挖边坡一般土为1:1,黄土、石质土、风化岩为 1:0
75,一般岩石为 1:0
2、路基压实采用重型击实标准,填方:0-80cm 深度范围为 96%,80cm 以下为 94%;零填及路堑挖方 0-30cm 深度范围内为 96%
3、3m 以内的松填土全部挖除,重新按道路要求填筑;3m 以上深度采用挤密砂桩

对于水塘重点清淤路段 1
5m 以内深度全部
