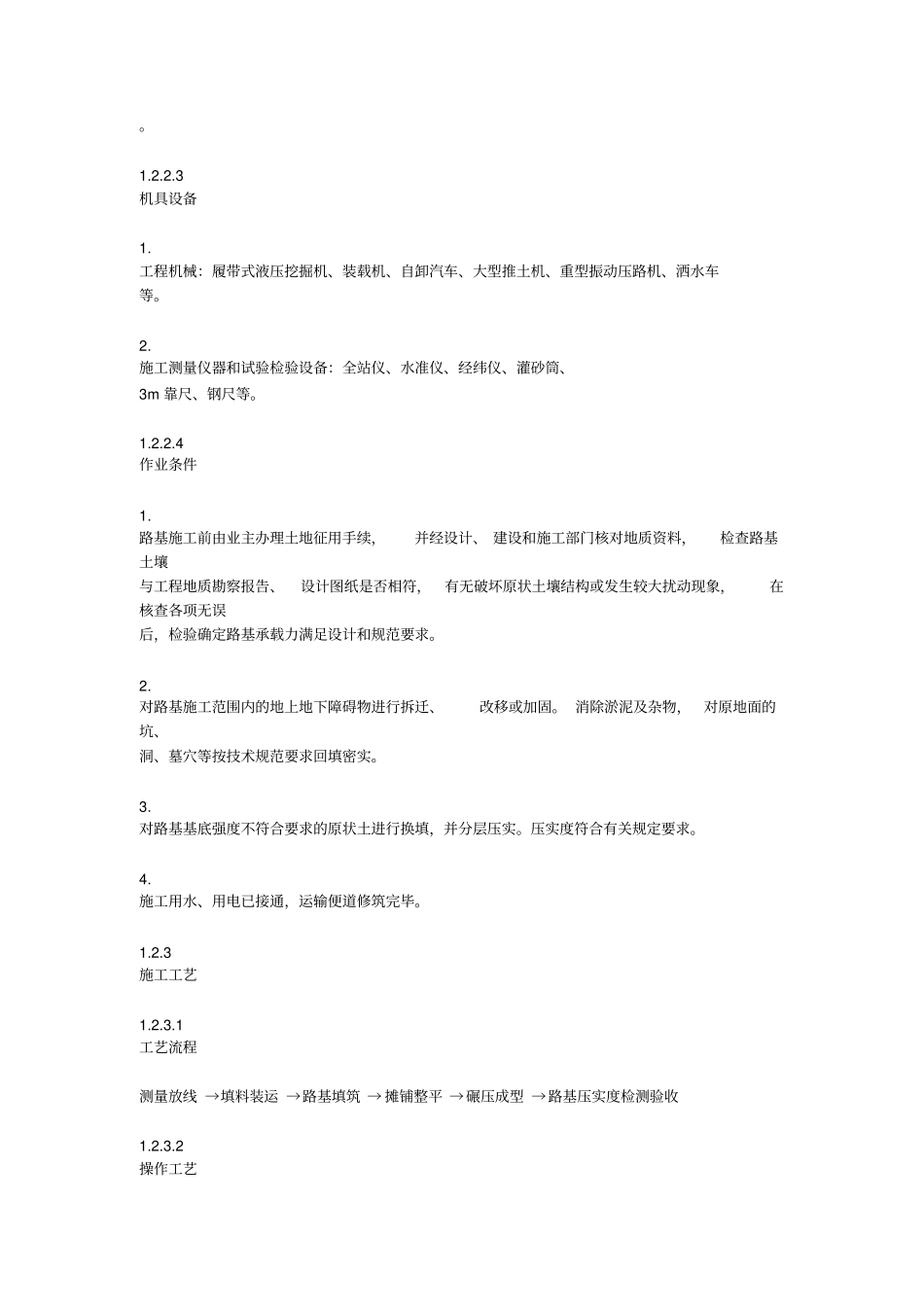

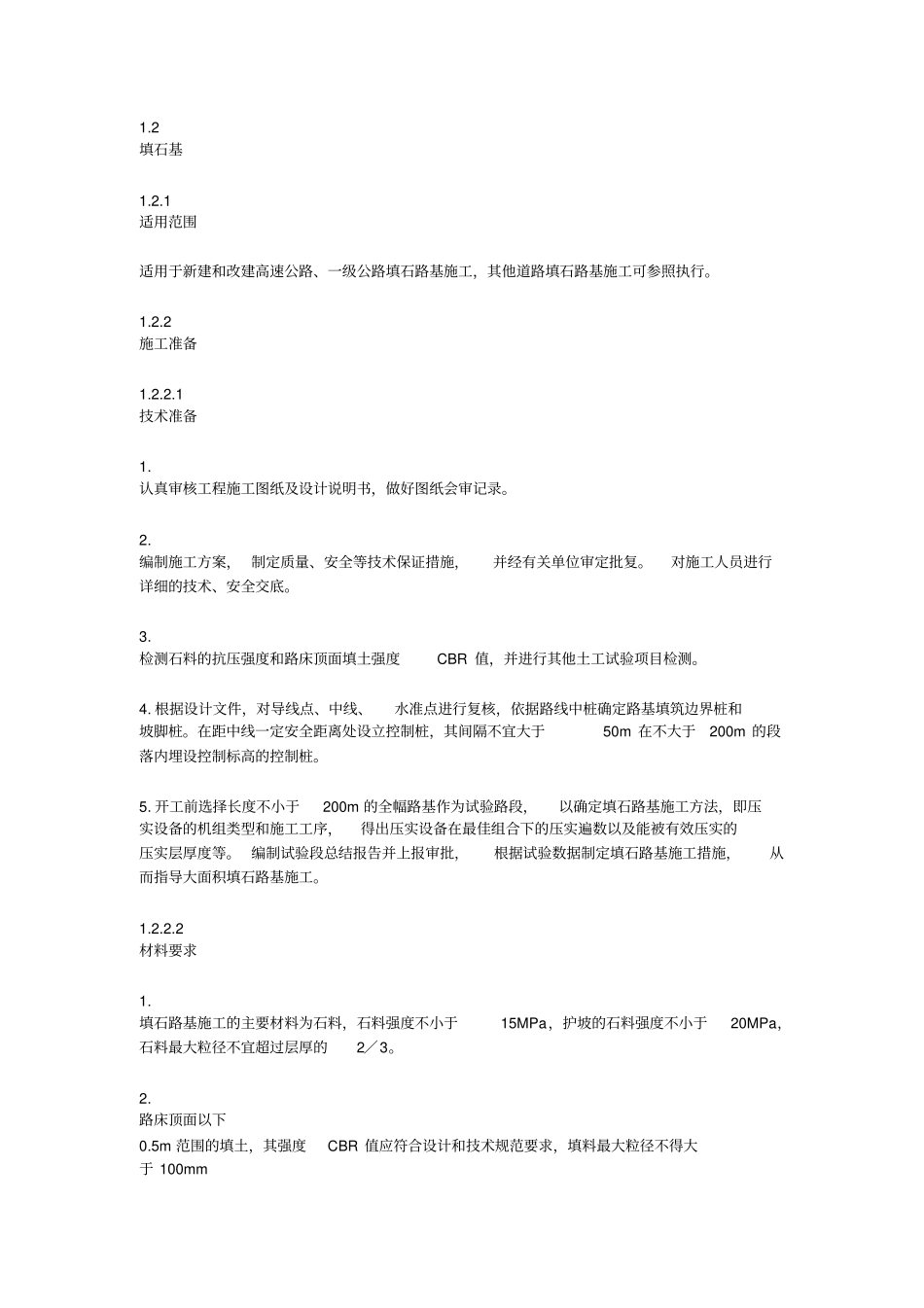

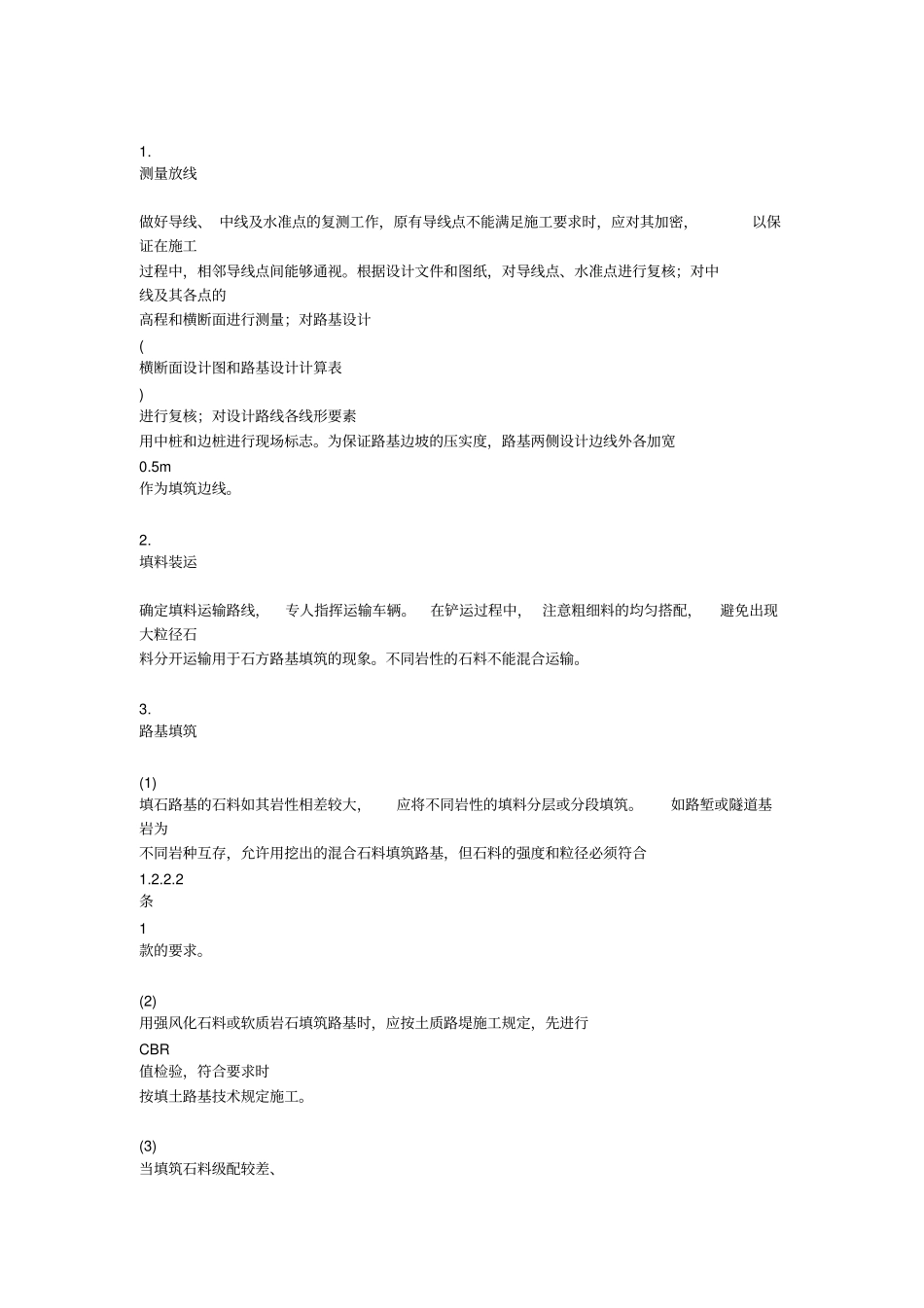

2 填石基1
1 适用范围适用于新建和改建高速公路、一级公路填石路基施工,其他道路填石路基施工可参照执行
2 施工准备1
1 技术准备1
认真审核工程施工图纸及设计说明书,做好图纸会审记录
编制施工方案, 制定质量、安全等技术保证措施,并经有关单位审定批复
对施工人员进行详细的技术、安全交底
检测石料的抗压强度和路床顶面填土强度CBR 值,并进行其他土工试验项目检测
根据设计文件,对导线点、中线、水准点进行复核,依据路线中桩确定路基填筑边界桩和坡脚桩
在距中线一定安全距离处设立控制桩,其间隔不宜大于50m 在不大于200m 的段落内埋设控制标高的控制桩
开工前选择长度不小于200m 的全幅路基作为试验路段,以确定填石路基施工方法,即压实设备的机组类型和施工工序,得出压实设备在最佳组合下的压实遍数以及能被有效压实的压实层厚度等
编制试验段总结报告并上报审批,根据试验数据制定填石路基施工措施,从而指导大面积填石路基施工
2 材料要求1
填石路基施工的主要材料为石料,石料强度不小于15MPa,护坡的石料强度不小于20MPa,石料最大粒径不宜超过层厚的2/3
路床顶面以下0
5m 范围的填土,其强度CBR 值应符合设计和技术规范要求,填料最大粒径不得大于 100mm
3 机具设备1
工程机械:履带式液压挖掘机、装载机、自卸汽车、大型推土机、重型振动压路机、洒水车等
施工测量仪器和试验检验设备:全站仪、水准仪、经纬仪、灌砂筒、3m 靠尺、钢尺等
4 作业条件1
路基施工前由业主办理土地征用手续,并经设计、 建设和施工部门核对地质资料,检查路基土壤与工程地质勘察报告、设计图纸是否相符,有无破坏原状土壤结构或发生较大扰动现象,在核查各项无误后,检验确定路基承载力满足设计和规范要求
