一、编制依据: 1、坡屋面建筑构造(09j202-1) 2、屋面工程质量验收规范(GB50207-2012) 二、铺设瓦片工艺流程: 屋面找平→弹线→顺水条→挂瓦条→阴沟瓦铺设→主瓦铺设脊瓦铺设→边瓦的铺设→正脊头、斜脊头、三通铺设→缝隙和屋面清理 三、操作步骤: 一)说明 1、筒瓦主瓦外形尺寸见下图
2、主瓦分为底瓦和盖瓦两类,外形尺寸相同
底瓦凹面表层为331111 釉面层,大头一侧有钉孔;盖瓦凸面表层为釉面层,小头一侧有钉孔
3、配件瓦:直脊头、斜脊头、水沟瓦、三通瓦 4、辅料:底瓦挂瓦条40 m m (宽)×50 m m (厚)、盖瓦挂瓦条40m m (高)×50 m m (宽)、建议采用软木材质,须经防腐处理(木材防腐涂料或沥青油浸入)
100 m m 、40 m m 长钢钉(耐腐蚀),高级外墙涂料 二)主瓦施工安装方法: 筒瓦的铺设
铺设时分别将主瓦仰俯铺排,覆盖成垅,仰铺瓦成沟
施工方法(干挂法)如下: 1、检查屋面 施工前检查现浇砼屋面的平整度,起伏不平处用 1:2 水泥砂浆粉刷抹平保证正负差不大于 10m m 以便更快捷方便的施工
2、固定檐口垫木 用 40m m 水泥钉将 40 m m (宽)×50m m (厚)木条(木条提前24 小时用防腐沥青浸泡做防腐处理)固定在屋面檐口处然后再用40m m 钢钉在上面钉一层,保证檐口为两层木条
(用以保证主瓦铺贴后的竖向直线度和整体屋面的美观)

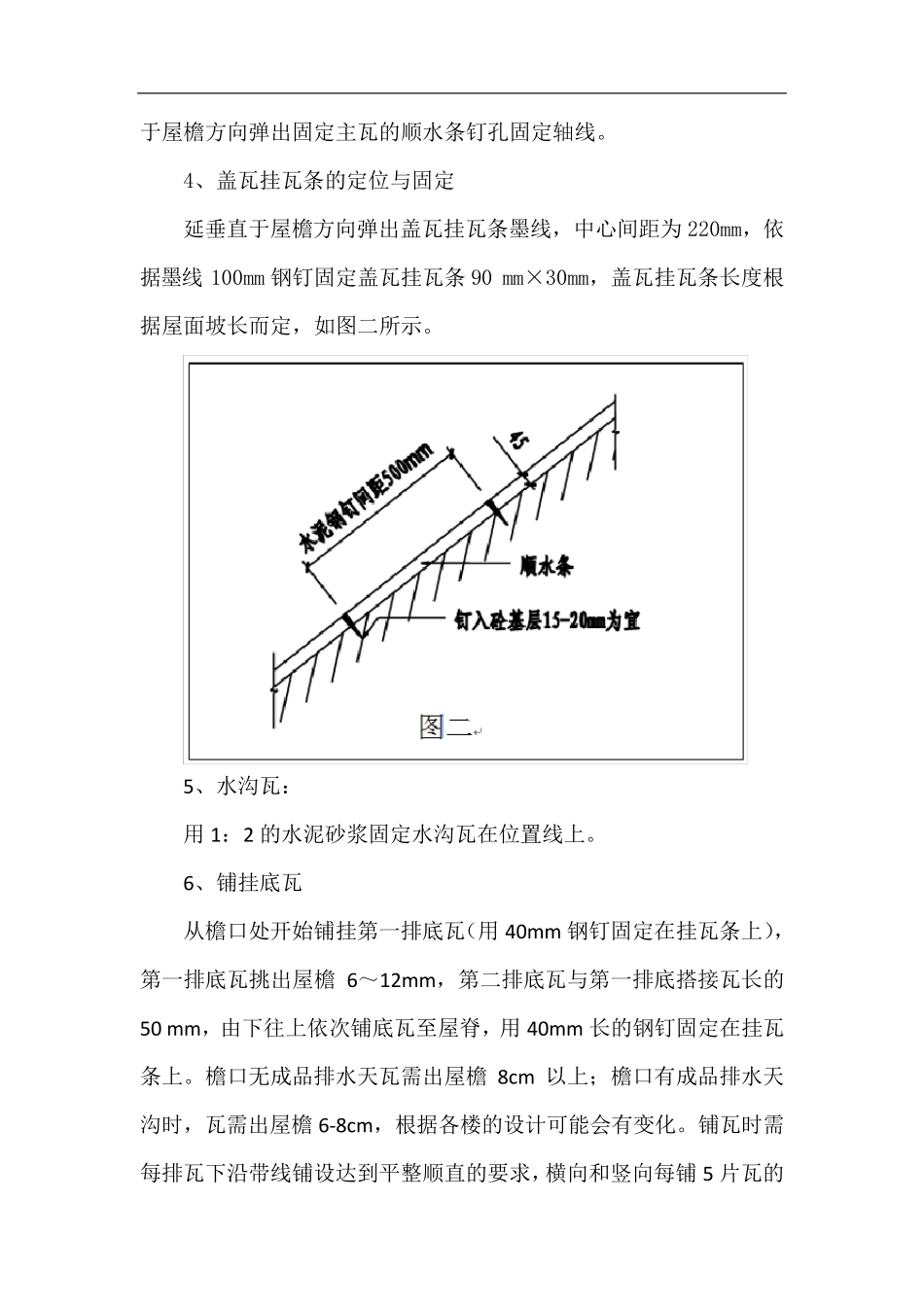

3、底瓦挂瓦条的定位与固定 沿平行于屋檐方向弹线,第一行线位置为320mm 减去屋面瓦出檐尺寸(檐口一般出檐 6-12cm),然后以中心 间 距 为320mm 从 下向上弹出墨 线,依 据 墨 线用 40mm 水泥钉每 间 隔 300mm 固定挂瓦条40 mm(宽)×50 mm(厚)底瓦挂瓦条;挂瓦条全 部 固定完 后,在挂瓦条上沿垂 直 于屋檐方向弹出固定主瓦的顺
