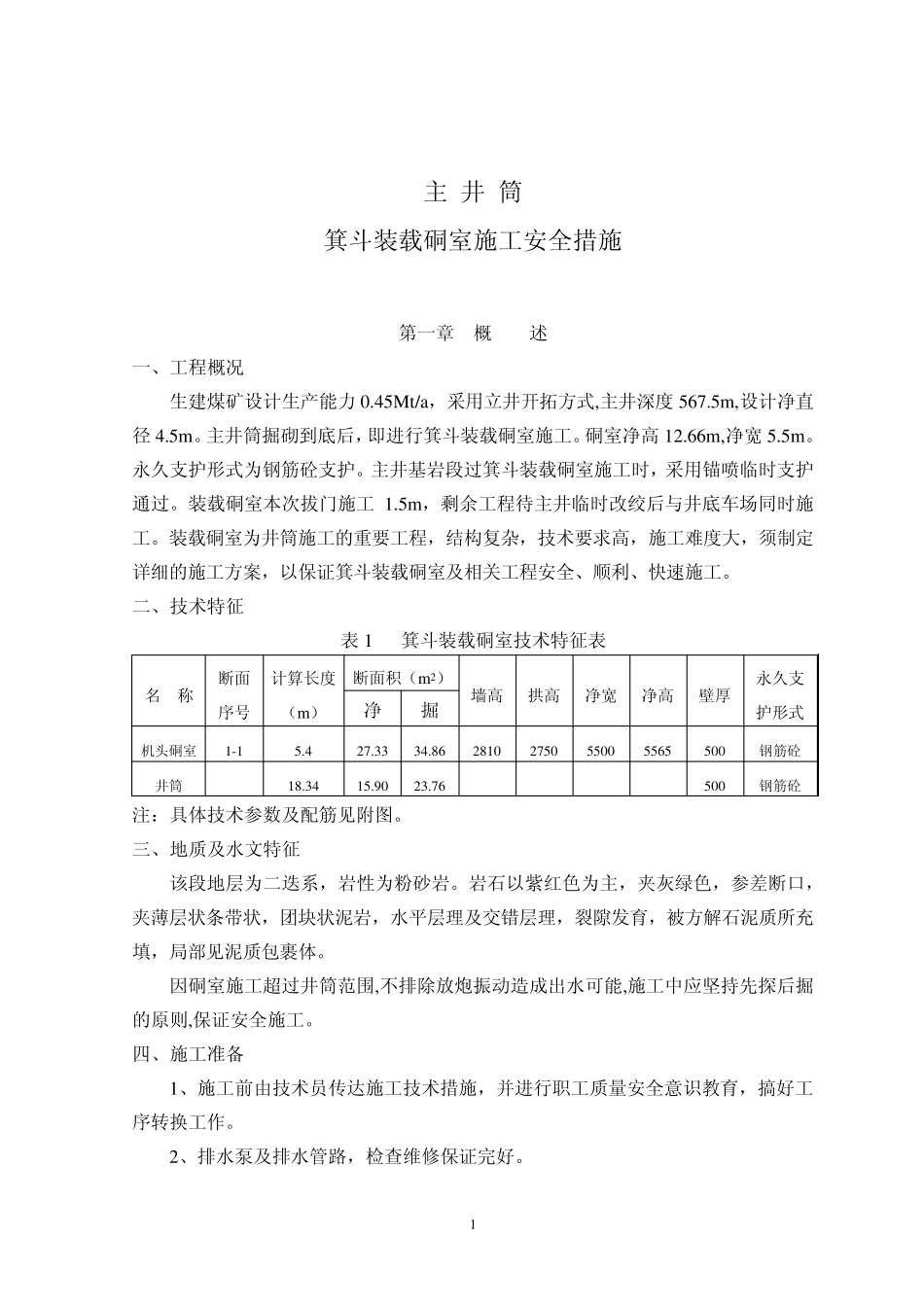

1 主 井 筒 箕斗装载硐室施工安全措施 第一章 概 述 一、工程概况 生建煤矿设计生产能力 0

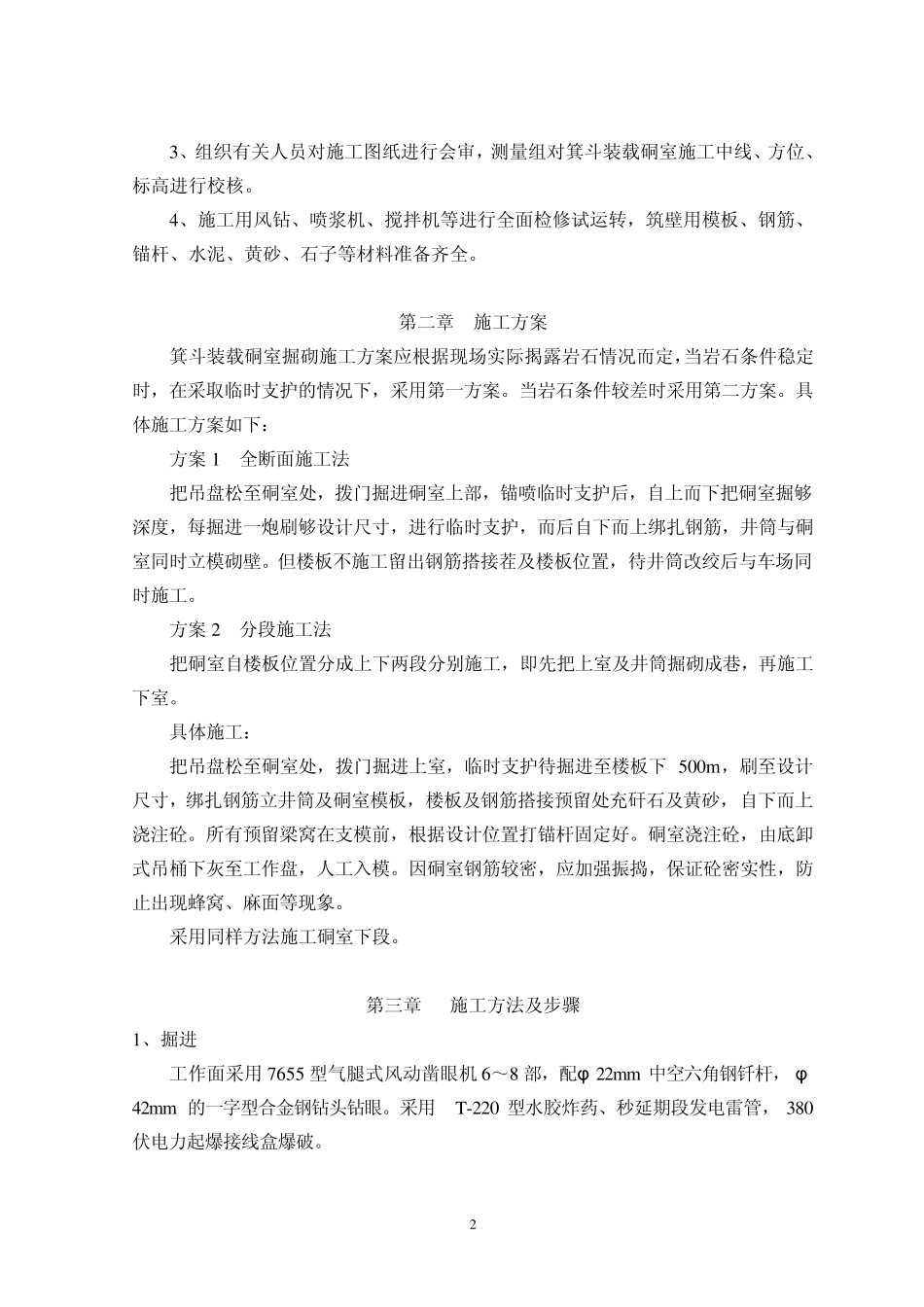

45Mt/a,采用立井开拓方式,主井深度 567
5m,设计净直径 4
主井筒掘砌到底后,即进行箕斗装载硐室施工
硐室净高 12
66m,净宽 5
永久支护形式为钢筋砼支护
主井基岩段过箕斗装载硐室施工时,采用锚喷临时支护通过
装载硐室本次拔门施工1
5m,剩余工程待主井临时改绞后与井底车场同时施工
装载硐室为井筒施工的重要工程,结构复杂,技术要求高,施工难度大,须制定详细的施工方案,以保证箕斗装载硐室及相关工程安全、顺利、快速施工
二、技术特征 表 1 箕斗装载硐室技术特征表 名 称 断面 序号 计算长度 (m) 断面积(m2) 墙高 拱高 净宽 净高 壁厚 永久支护形式 净 掘 机头硐室 1-1 5
86 2810 2750 5500 5565 500 钢筋砼 井筒 18
76 500 钢筋砼 注:具体技术参数及配筋见附图
三、地质及水文特征 该段地层为二迭系,岩性为粉砂岩
岩石以紫红色为主,夹灰绿色,参差断口,夹薄层状条带状,团块状泥岩,水平层理及交错层理,裂隙发育,被方解石泥质所充填,局部见泥质包裹体
因硐室施工超过井筒范围,不排除放炮振动造成出水可能,施工中应坚持先探后掘的原则,保证安全施工
四、施工准备 1、施工前由技术员传达施工技术措施,并进行职工质量安全意识教育,搞好工序转换工作
2、排水泵及排水管路,检查维修保证完好
2 3、组织有关人员对施工图纸进行会审,测量组对箕斗装载硐室施工中线、方位、标高进行校核
4、施工用风钻、喷浆机、搅拌机等进行全面检修试运转,筑壁用模板、钢筋、锚杆、水泥、黄砂、石子等材料准备齐全

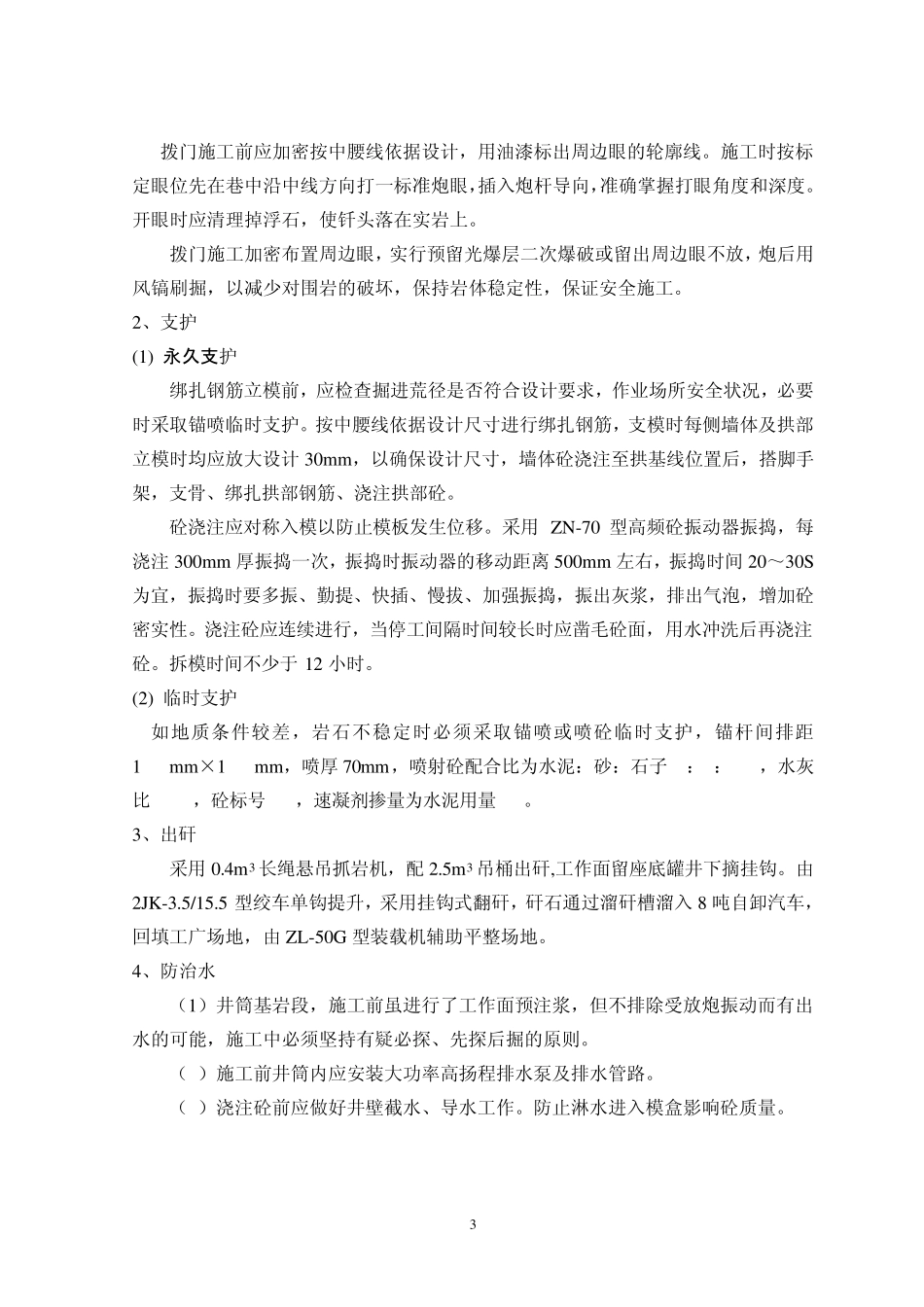

第二章 施工方案 箕斗装载硐室掘砌施工方案应根据现场实际揭露岩石情况而定,当
