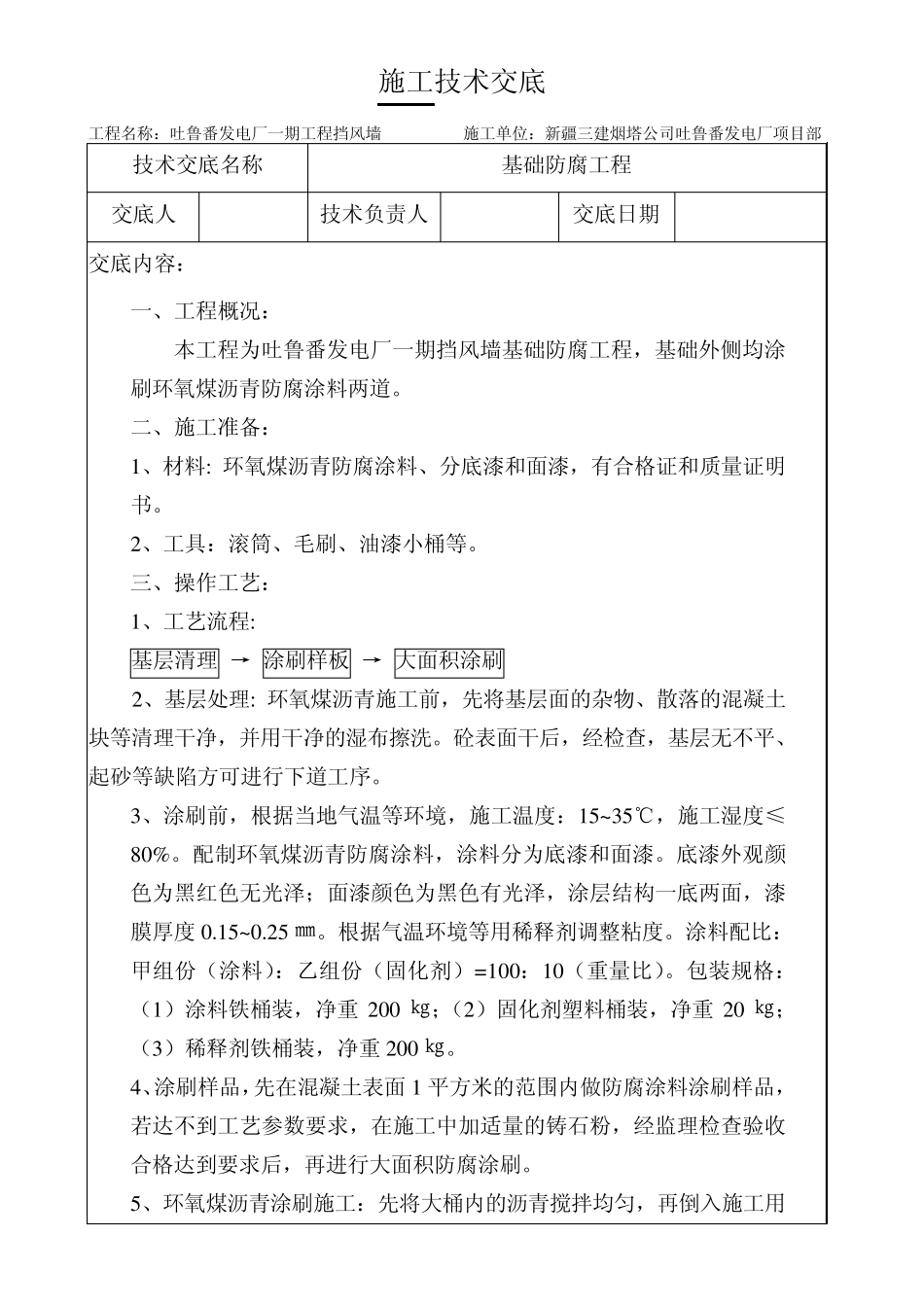

施工技术交底 工程名称:吐鲁番发电厂一期工程挡风墙 施工单位:新疆三建烟塔公司吐鲁番发电厂项目部 技术交底名称 基础防腐工程 交底人 技术负责人 交底日期 交底内容: 一、工程概况: 本工程为吐鲁番发电厂一期挡风墙基础防腐工程,基础外侧均涂刷环氧煤沥青防腐涂料两道
二、施工准备: 1、材料: 环氧煤沥青防腐涂料、分底漆和面漆,有合格证和质量证明书
2、工具:滚筒、毛刷、油漆小桶等
三、操作工艺: 1、工艺流程: 基层清理 → 涂刷样板 → 大面积涂刷 2、基层处理: 环氧煤沥青施工前,先将基层面的杂物、散落的混凝土块等清理干净,并用干净的湿布擦洗
砼表面干后,经检查,基层无不平、起砂等缺陷方可进行下道工序
3、涂刷前,根据当地气温等环境,施工温度:15~35℃,施工湿度≤80%
配制环氧煤沥青防腐涂料,涂料分为底漆和面漆
底漆外观颜色为黑红色无光泽;面漆颜色为黑色有光泽,涂层结构一底两面,漆膜厚度0
根据气温环境等用稀释剂调整粘度
涂料配比:甲组份(涂料):乙组份(固化剂)=100:10(重量比)
包装规格:(1)涂料铁桶装,净重 200 ㎏;(2)固化剂塑料桶装,净重 20 ㎏;(3)稀释剂铁桶装,净重 200 ㎏
4、涂刷样品,先在混凝土表面 1 平方米的范围内做防腐涂料涂刷样品,若达不到工艺参数要求,在施工中加适量的铸石粉,经监理检查验收合格达到要求后,再进行大面积防腐涂刷
5、环氧煤沥青涂刷施工:先将大桶内的沥青搅拌均匀,再倒入施工用小桶内
涂刷施工用滚筒或毛刷先横涂一遍,再竖向涂刷

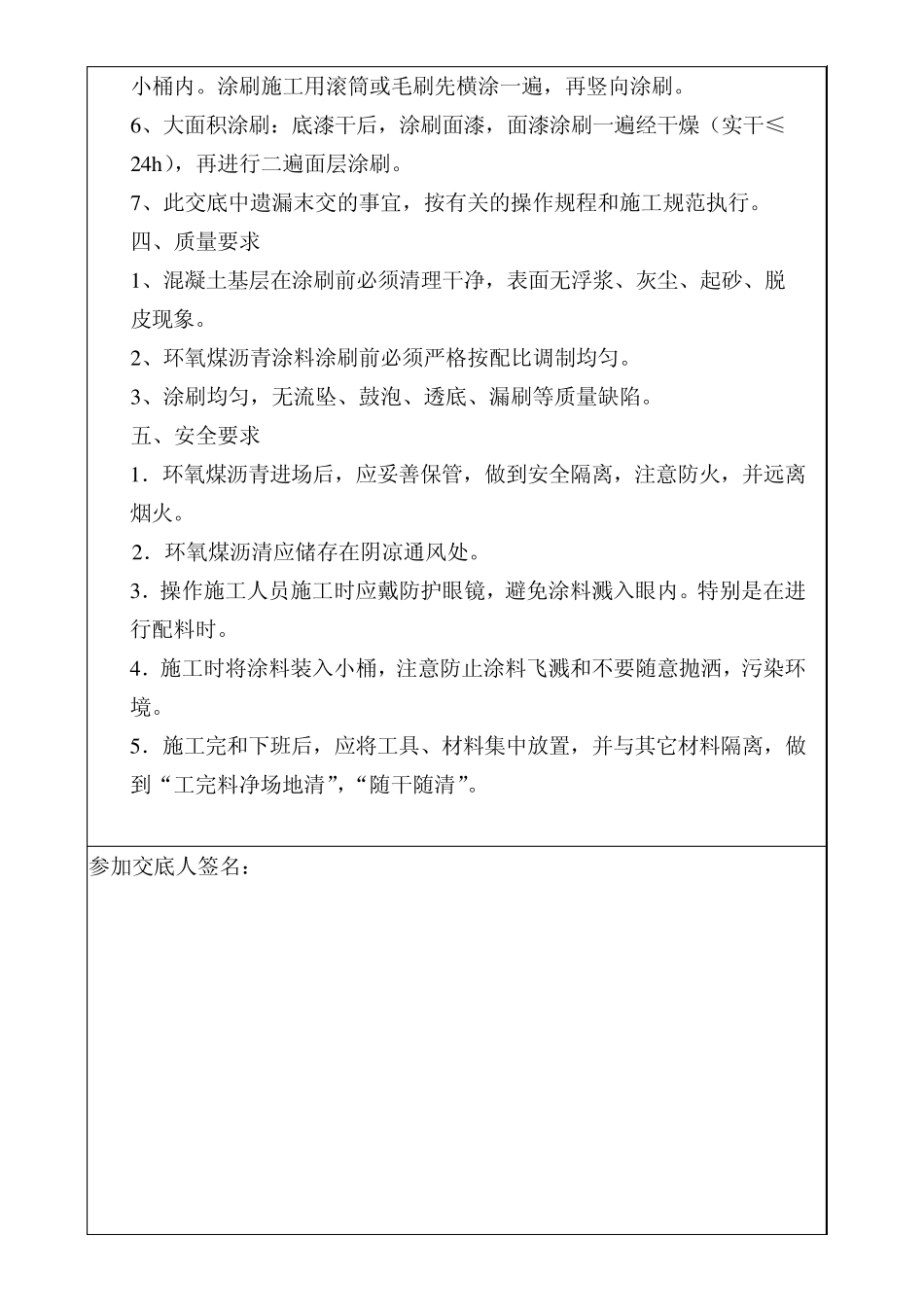

6 、大面积涂刷:底漆干后,涂刷面漆,面漆涂刷一遍经干燥(实干≤2 4 h ),再进行二遍面层涂刷
7 、此交底中遗漏末交的事宜,按有关的操作规程和施工规范执行
四、质量要求 1 、混凝土基层在涂刷前必须清理干净,表面无浮浆、灰尘、起砂、脱皮现象
