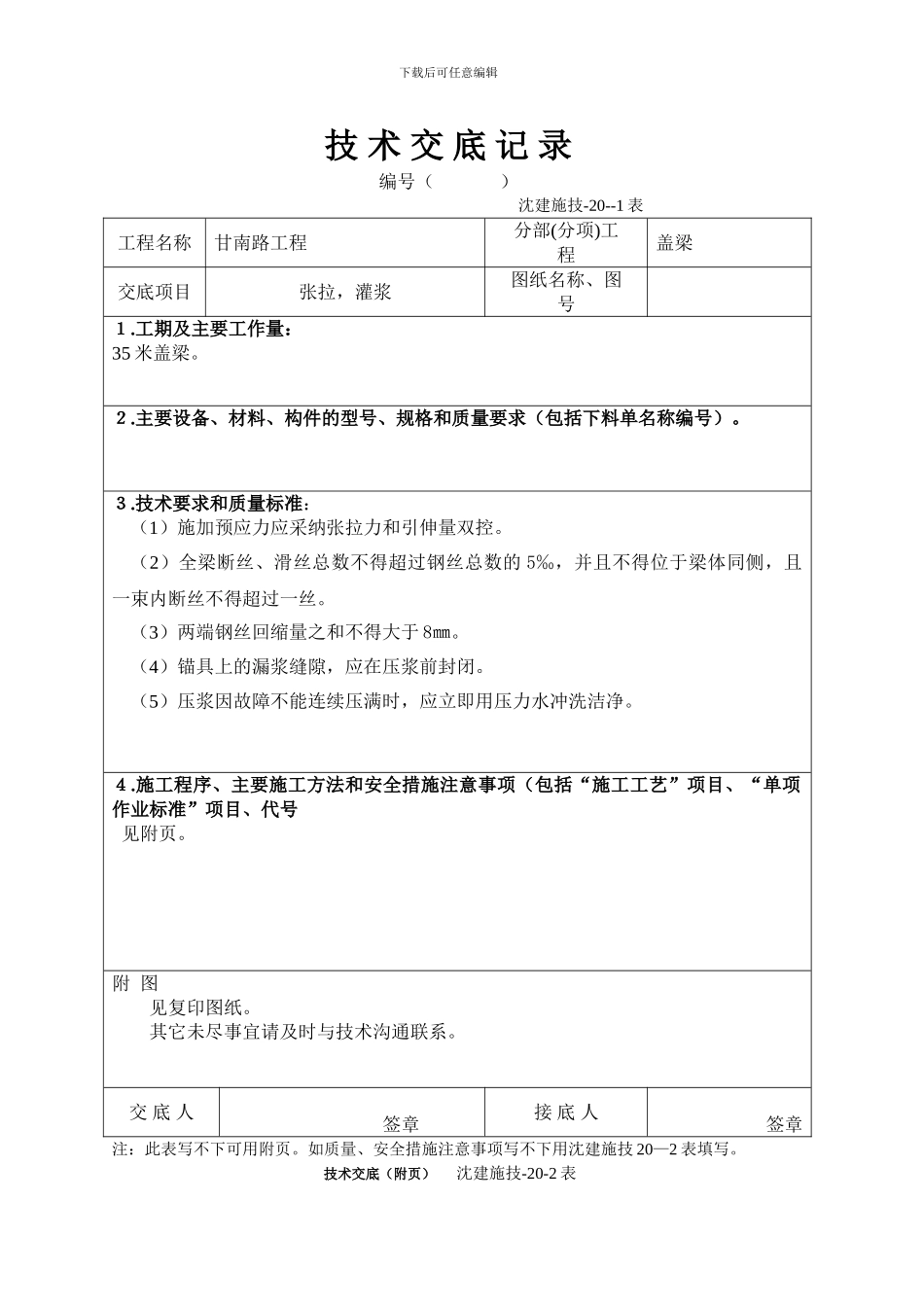

下载后可任意编辑技 术 交 底 记 录编号( ) 沈建施技-20--1 表工程名称甘南路工程分部(分项)工 程盖梁交底项目张拉,灌浆图纸名称、图 号1
工期及主要工作量:35 米盖梁
主要设备、材料、构件的型号、规格和质量要求(包括下料单名称编号)
技术要求和质量标准:(1)施加预应力应采纳张拉力和引伸量双控
(2)全梁断丝、滑丝总数不得超过钢丝总数的 5‰,并且不得位于梁体同侧,且一束内断丝不得超过一丝
(3)两端钢丝回缩量之和不得大于 8㎜
(4)锚具上的漏浆缝隙,应在压浆前封闭
(5)压浆因故障不能连续压满时,应立即用压力水冲洗洁净
施工程序、主要施工方法和安全措施注意事项(包括“施工工艺”项目、“单项作业标准”项目、代号见附页
附 图 见复印图纸
其它未尽事宜请及时与技术沟通联系
交 底 人 签章接 底 人签章注:此表写不下可用附页
如质量、安全措施注意事项写不下用沈建施技 20—2 表填写

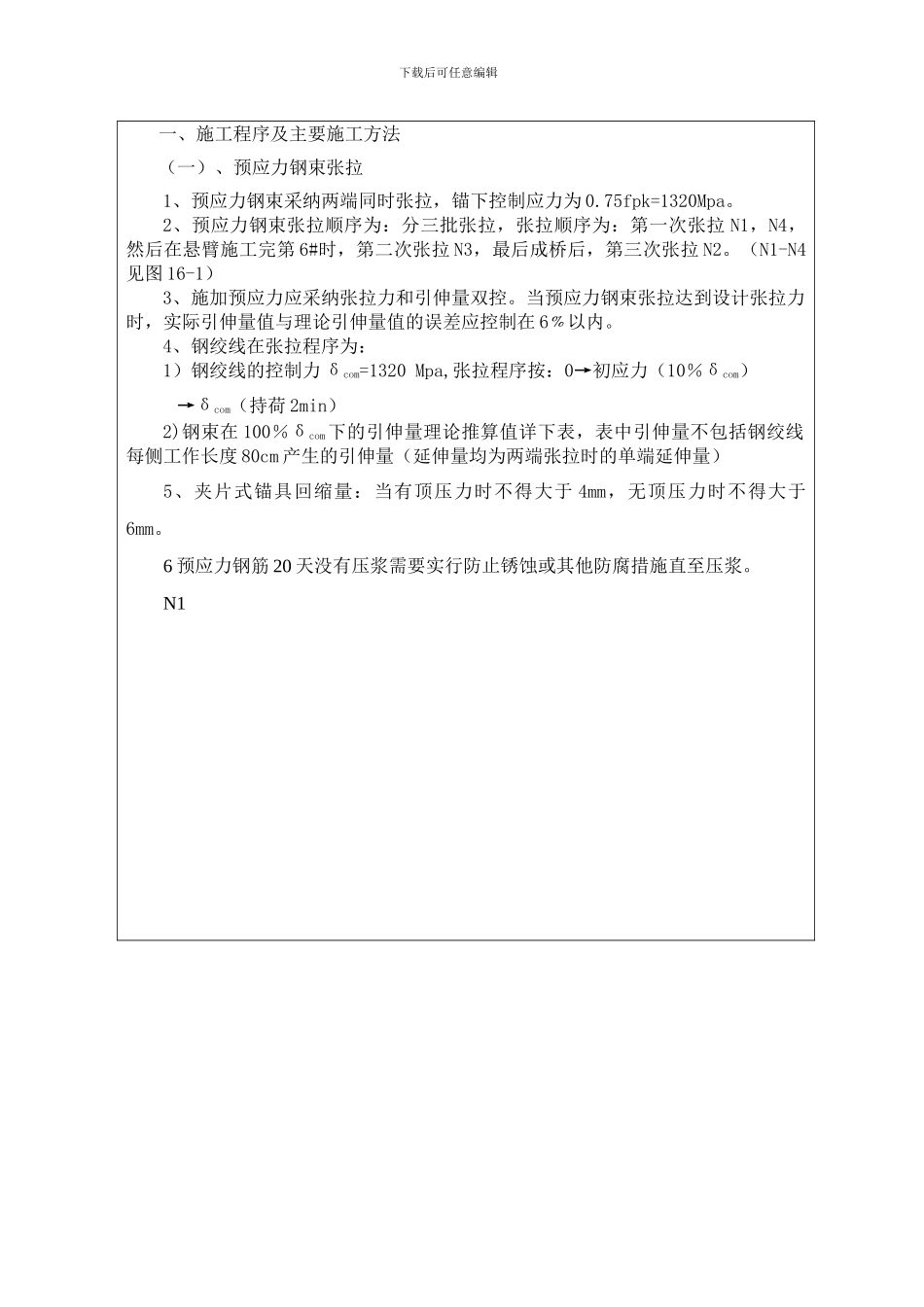

技术交底(附页) 沈建施技-20-2 表下载后可任意编辑一、施工程序及主要施工方法(一)、预应力钢束张拉1、预应力钢束采纳两端同时张拉,锚下控制应力为 0
75fpk=1320Mpa

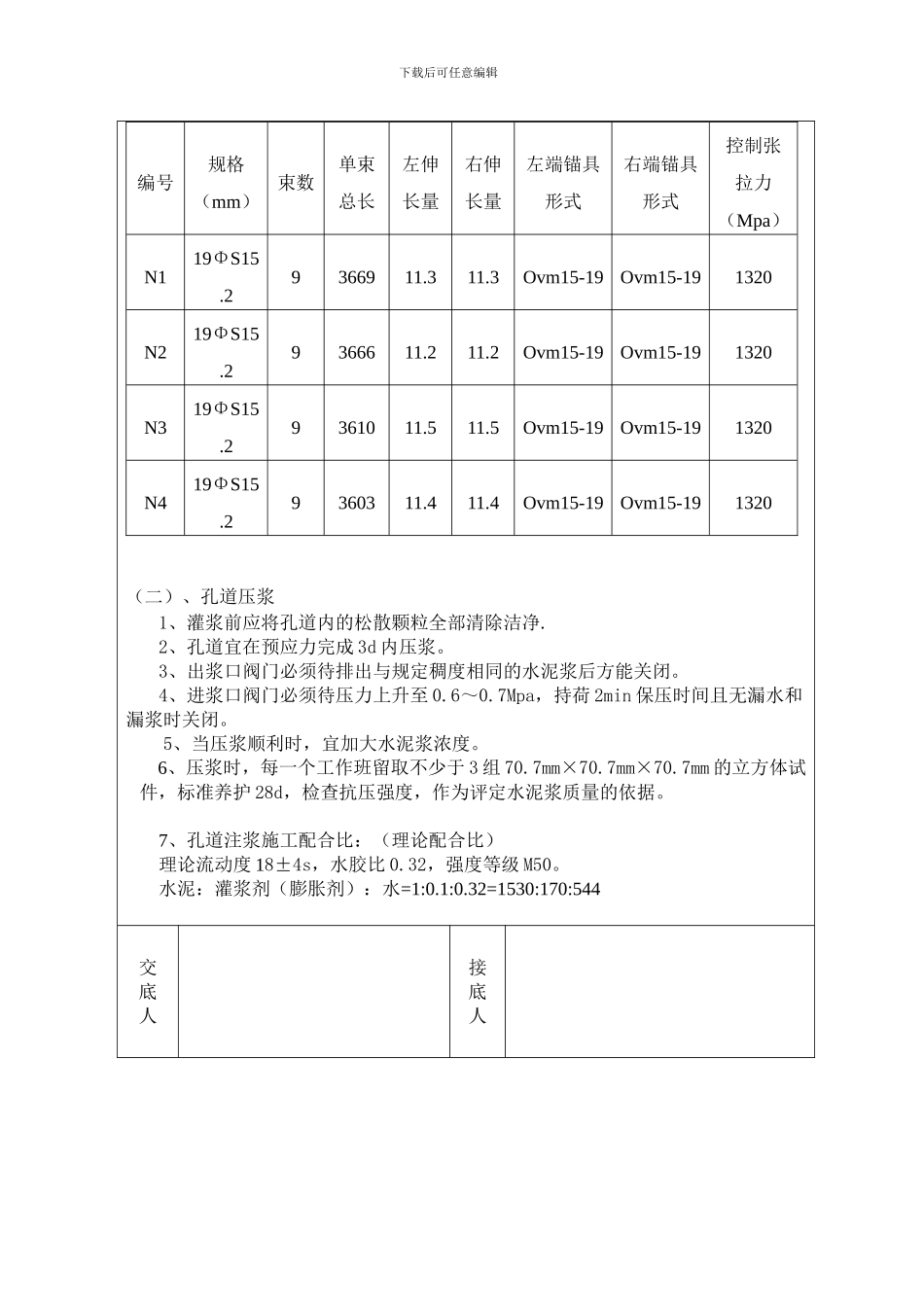

2、预应力钢束张拉顺序为:分三批张拉,张拉顺序为:第一次张拉 N1,N4,然后在悬臂施工完第 6#时,第二次张拉 N3,最后成桥后,第三次张拉 N2
(N1-N4见图 16-1)3、施加预应力应采纳张拉力和引伸量双控
当预应力钢束张拉达到设计张拉力时,实际引伸量值与理论引伸量值的误差应控制在 6﹪以内
