桥梁工程施工监理控制要点1
钻孔桩基础1
1复测桩位,确保钻孔位置的准确
2检查护筒的直径、 埋设的深度、 中心位置、倾斜度等:护筒内径应大于钻头直径,旋转钻机应比钻头大约20cm,冲击钻机应比钻头大约40cm
护筒顶面宜高出施工水位或地下水位 2m,在旱地或筑岛时还应高出施工地面0
护筒埋设深度,岸滩上:粘性土应不小于 1m,砂类土应不小于2m,当表层土松软时,宜将护筒埋置到较坚硬密实的土层中至少0
5m;水中筑岛上, 护筒宜埋入河床面以下1m;护筒顶面中心与设计桩位偏差不得大于5m,倾斜度不得大于1%,监理全部检查
3检查泥浆指标: 正循环旋转钻机、 冲击钻使用管形钻头钻孔时,入孔泥浆比重为1
3 ,冲击钻使用实心钻头钻孔时,泥浆比重,砂粘性土不宜大于1
3 ,大漂石、卵石层不宜大于 1
反循环旋转钻的孔泥浆比重可为1
粘度一般地层16~22S,松散易坍地层 19~28S
新制泥浆含砂率不大于4%,胶体率不小于95%, PH值应大于 6
监理全部检查
4钻进过程中, 抽查钻杆的垂直度, 钻孔桩达到设计深度后,每一个承台的第一根桩要由设计确认地质情况,监理全部检查地质情况
5现场监理工程师对成孔后的孔深、孔径、孔形进行验收, 孔径、 孔深均不于设计值,孔型符合设计要求,用测绳测量、检孔器或成孔检测仪进行检测
监理全部检查
6孔位中心允许偏差为5cm,垂直度允许偏差为1%
7浇筑混凝土前对清孔的检查,设计无要求时,沉渣厚度柱桩不大于5cm,摩擦桩不大于 20cm,用测绳量测,严禁采用加深钻孔厚度方法代替清孔
清孔后泥浆应达到以下指标:手摸无2~3mm的颗粒

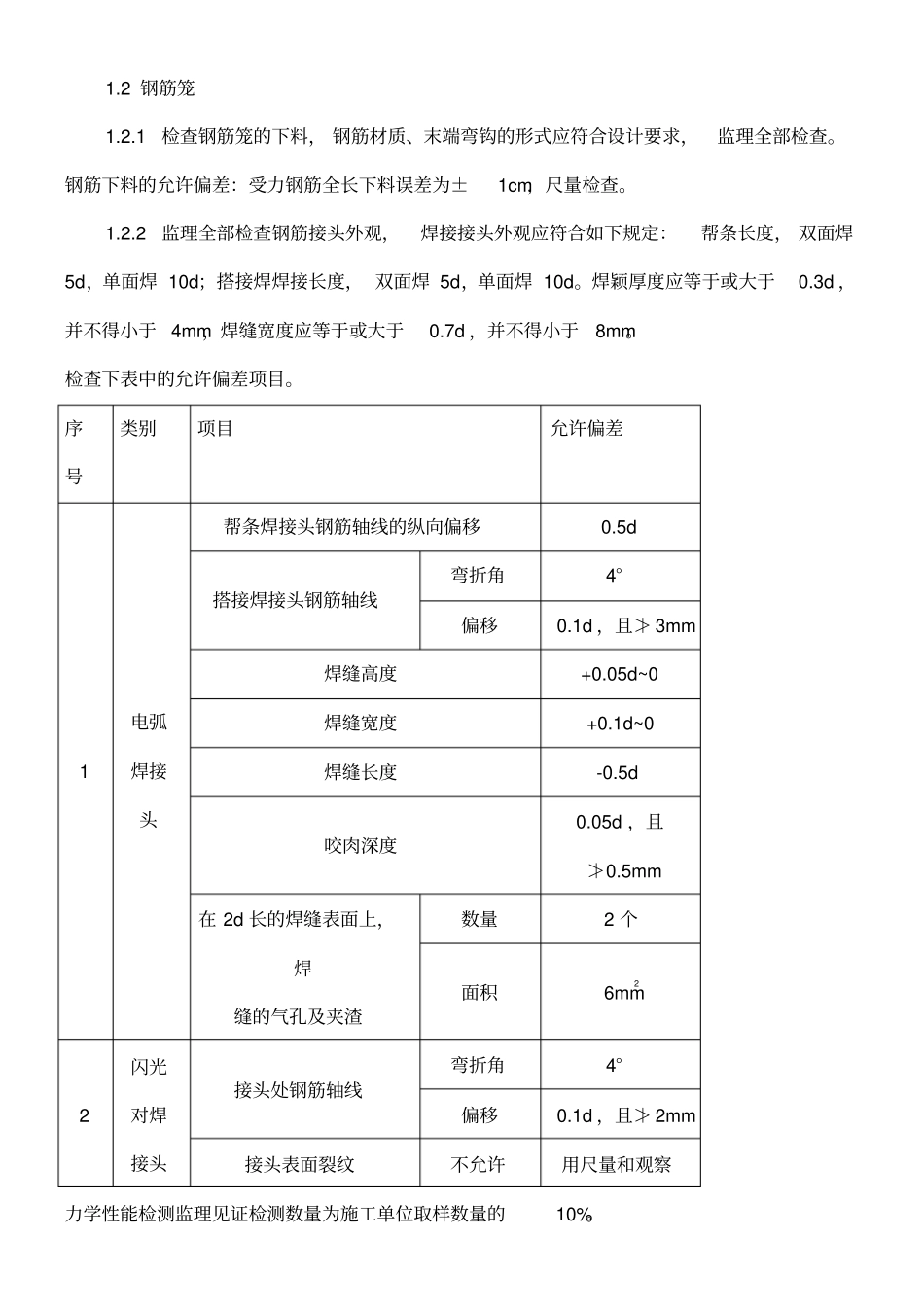

2 钢筋笼1

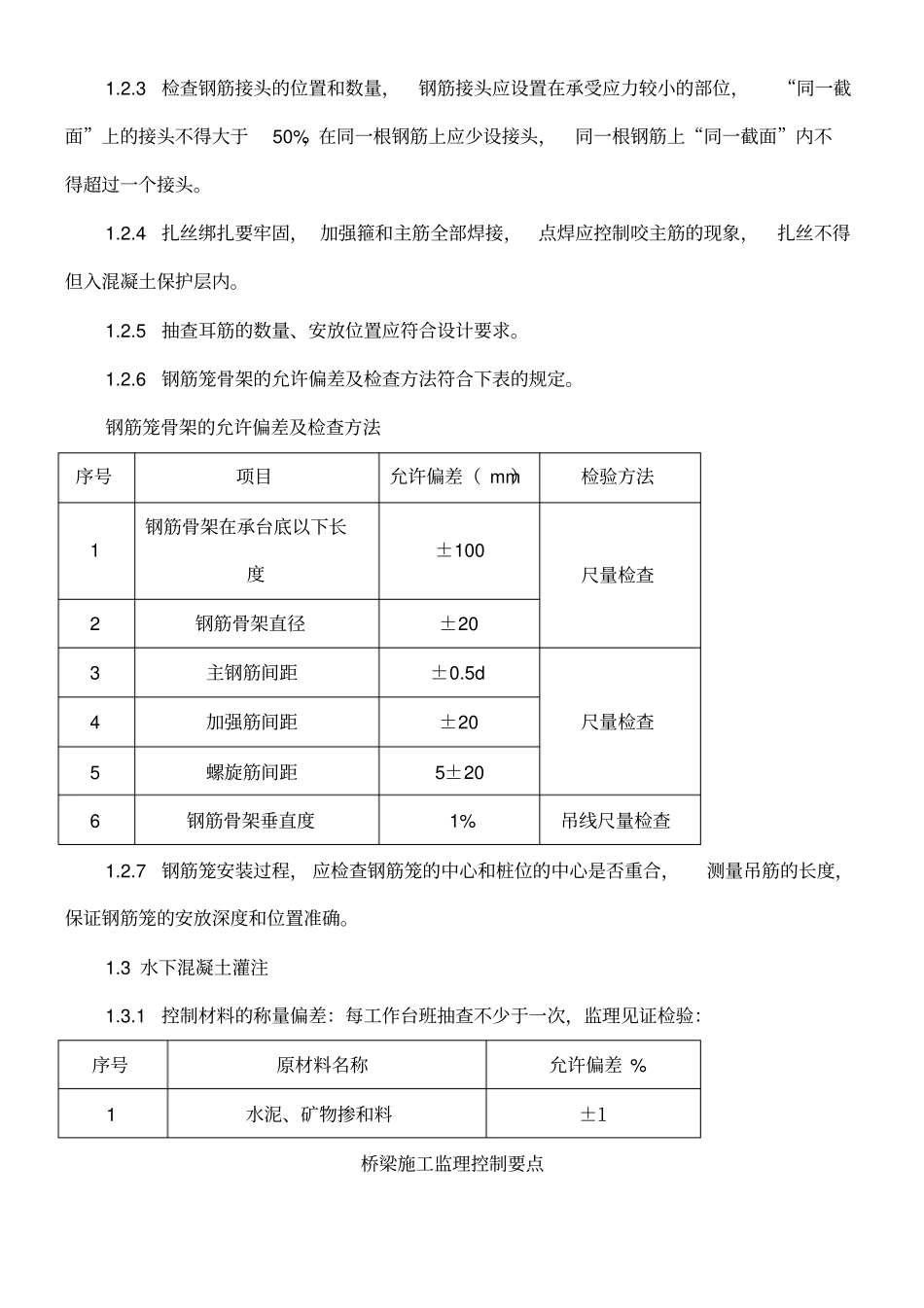

1检查钢筋笼的下料, 钢筋材质、末端弯钩的形式应符合设计要求,监理全部检查
钢筋下料的允
