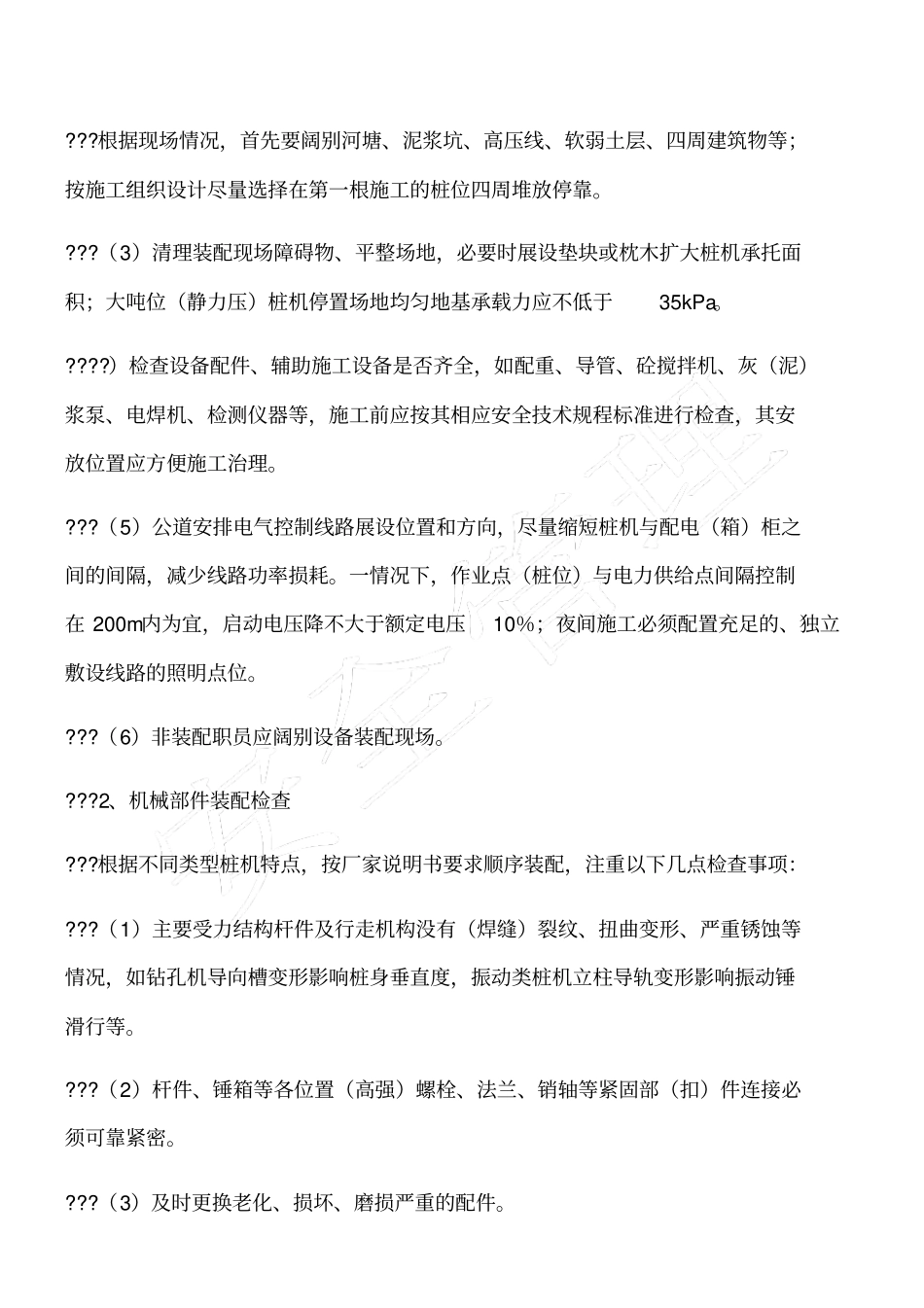

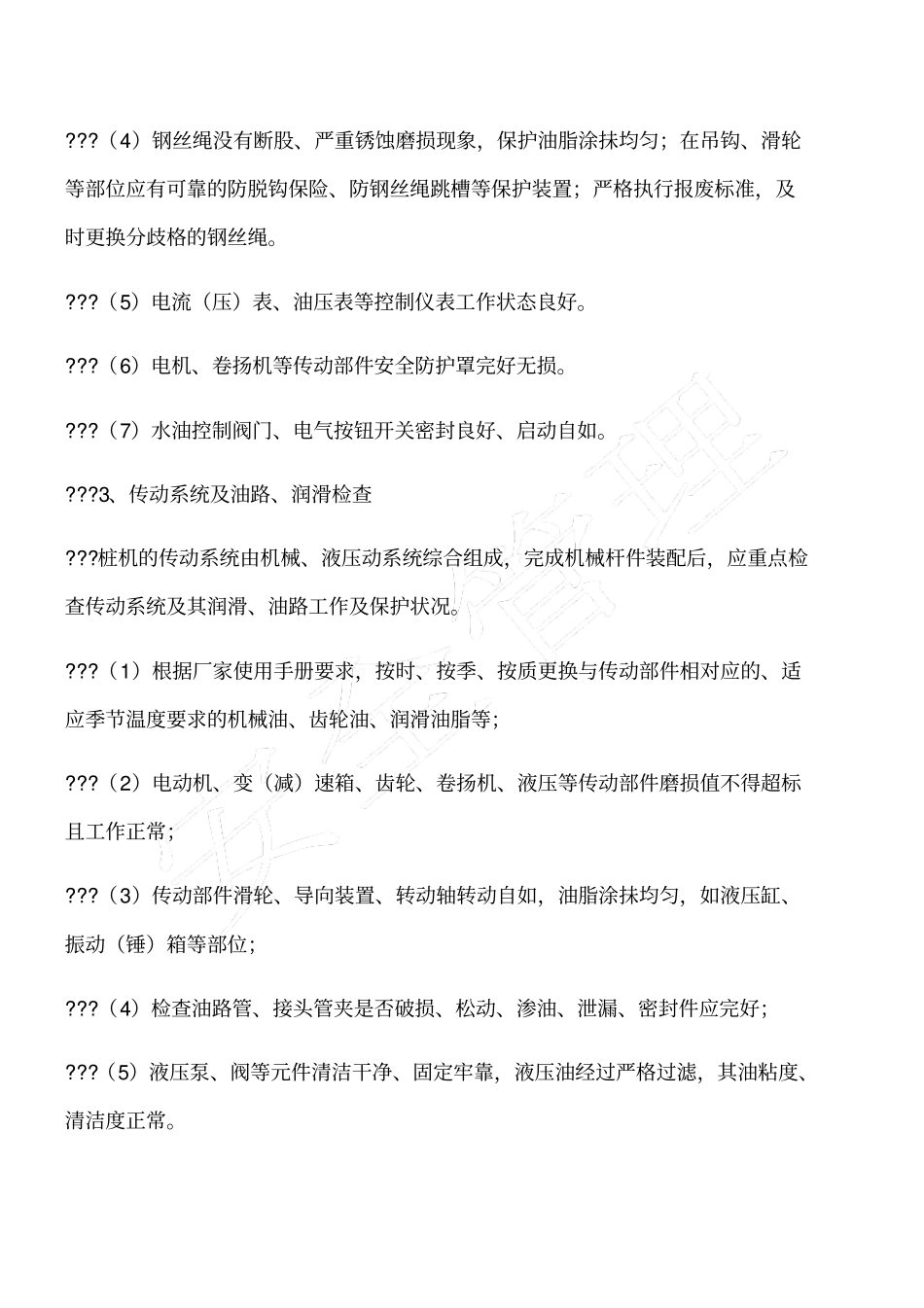

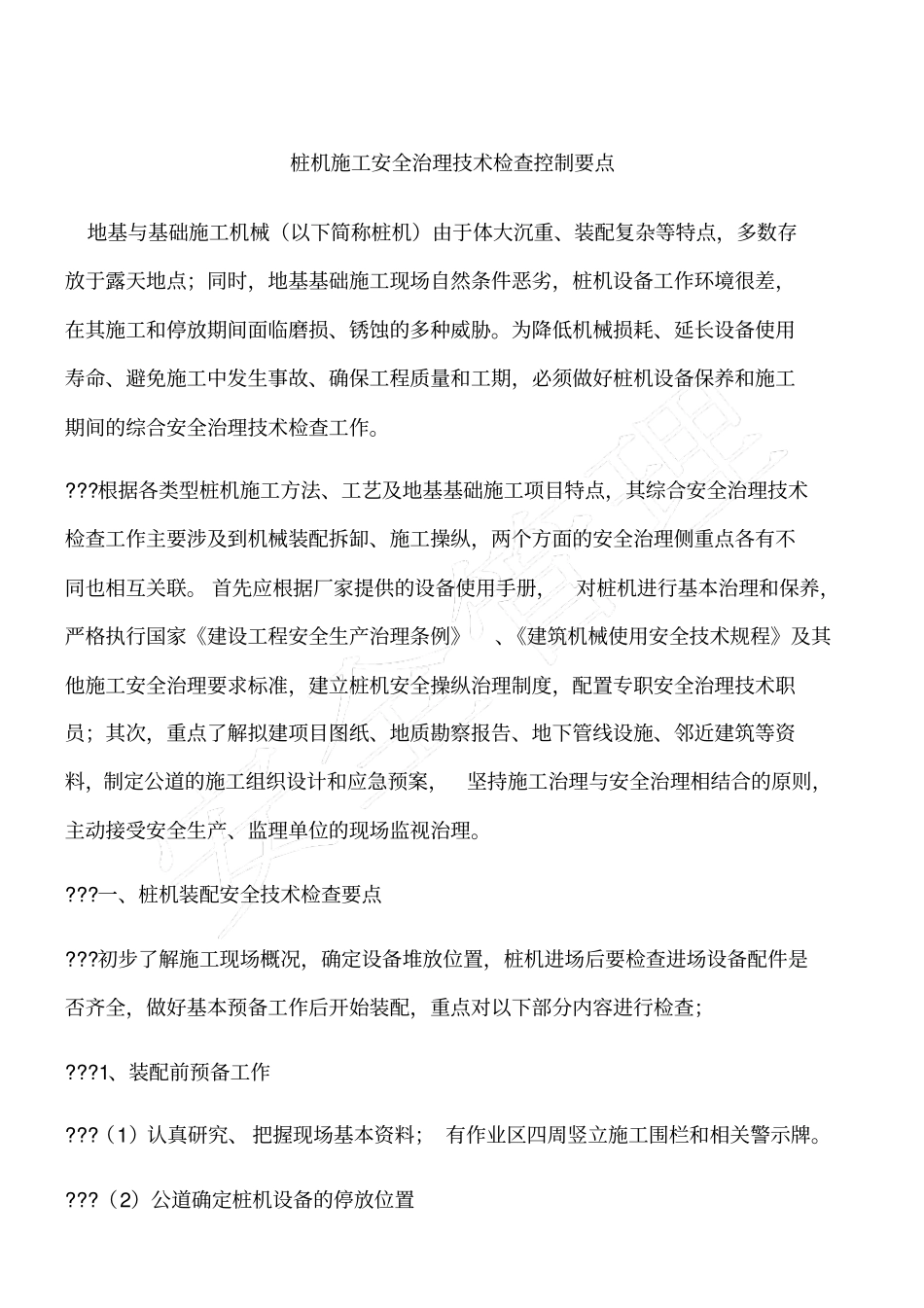

桩机施工安全治理技术检查控制要点地基与基础施工机械(以下简称桩机)由于体大沉重、装配复杂等特点,多数存放于露天地点;同时,地基基础施工现场自然条件恶劣,桩机设备工作环境很差,在其施工和停放期间面临磨损、锈蚀的多种威胁。为降低机械损耗、延长设备使用寿命、避免施工中发生事故、确保工程质量和工期,必须做好桩机设备保养和施工期间的综合安全治理技术检查工作。???根据各类型桩机施工方法、工艺及地基基础施工项目特点,其综合安全治理技术检查工作主要涉及到机械装配拆缷、施工操纵,两个方面的安全治理侧重点各有不同也相互关联。 首先应根据厂家提供的设备使用手册,对桩机进行基本治理和保养,严格执行国家《建设工程安全生产治理条例》、《建筑机械使用安全技术规程》及其他施工安全治理要求标准,建立桩机安全操纵治理制度,配置专职安全治理技术职员;其次,重点了解拟建项目图纸、地质勘察报告、地下管线设施、邻近建筑等资料,制定公道的施工组织设计和应急预案,坚持施工治理与安全治理相结合的原则,主动接受安全生产、监理单位的现场监视治理。???一、桩机装配安全技术检查要点???初步了解施工现场概况,确定设备堆放位置,桩机进场后要检查进场设备配件是否齐全,做好基本预备工作后开始装配,重点对以下部分内容进行检查;???1、装配前预备工作???(1)认真研究、 把握现场基本资料; 有作业区四周竖立施工围栏和相关警示牌。???(2)公道确定桩机设备的停放位置???根据现场情况,首先要阔别河塘、泥浆坑、高压线、软弱土层、四周建筑物等;按施工组织设计尽量选择在第一根施工的桩位四周堆放停靠。???(3)清理装配现场障碍物、平整场地,必要时展设垫块或枕木扩大桩机承托面积;大吨位(静力压)桩机停置场地均匀地基承载力应不低于35kPa。????)检查设备配件、辅助施工设备是否齐全,如配重、导管、砼搅拌机、灰(泥)浆泵、电焊机、检测仪器等,施工前应按其相应安全技术规程标准进行检查,其安放位置应方便施工治理。???(5)公道安排电气控制线路展设位置和方向,尽量缩短桩机与配电(箱)柜之间的间隔,减少线路功率损耗。一情况下,作业点(桩位)与电力供给点间隔控制在 200m内为宜,启动电压降不大于额定电压10%;夜间施工必须配置充足的、独立敷设线路的照明点位。???(6)非装配职员应阔别设备装配现场。???2、机械部件装配检查???根据不同类型桩机特点,按厂家说明书要求顺序装配,注重以下几点检...
