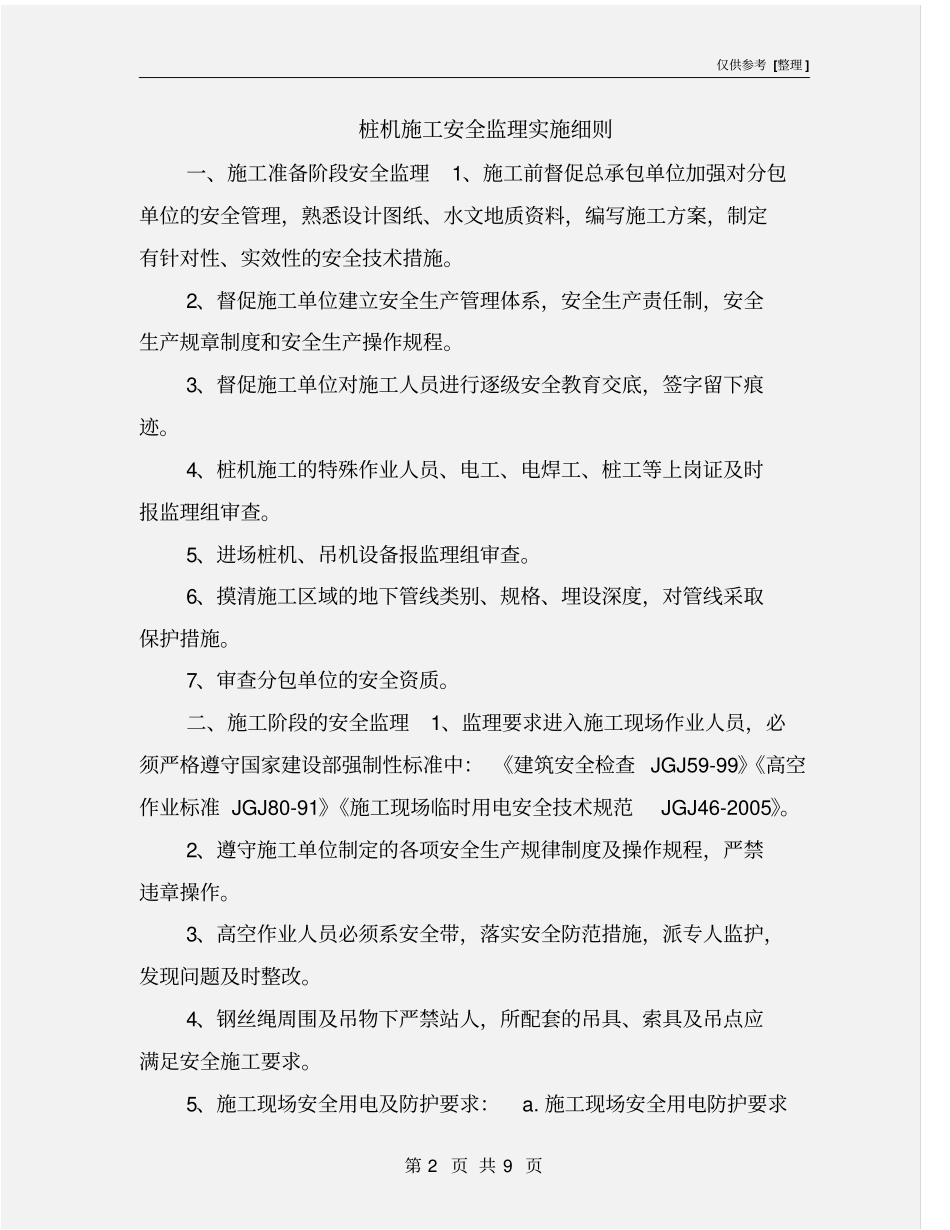

仅供参考 [整理 ] 第 1 页 共 9 页安全管理文书桩机施工安全监理实施细则日期: __________________单位: __________________仅供参考 [整理 ] 第 2 页 共 9 页桩机施工安全监理实施细则一、施工准备阶段安全监理1、施工前督促总承包单位加强对分包单位的安全管理,熟悉设计图纸、水文地质资料,编写施工方案,制定有针对性、实效性的安全技术措施
2、督促施工单位建立安全生产管理体系,安全生产责任制,安全生产规章制度和安全生产操作规程
3、督促施工单位对施工人员进行逐级安全教育交底,签字留下痕迹
4、桩机施工的特殊作业人员、电工、电焊工、桩工等上岗证及时报监理组审查
5、进场桩机、吊机设备报监理组审查
6、摸清施工区域的地下管线类别、规格、埋设深度,对管线采取保护措施
7、审查分包单位的安全资质
二、施工阶段的安全监理1、监理要求进入施工现场作业人员,必须严格遵守国家建设部强制性标准中: 《建筑安全检查 JGJ59-99》《高空作业标准 JGJ80-91》《施工现场临时用电安全技术规范JGJ46-2005》
2、遵守施工单位制定的各项安全生产规律制度及操作规程,严禁违章操作
3、高空作业人员必须系安全带,落实安全防范措施,派专人监护,发现问题及时整改
4、钢丝绳周围及吊物下严禁站人,所配套的吊具、索具及吊点应满足安全施工要求
5、施工现场安全用电及防护要求:a

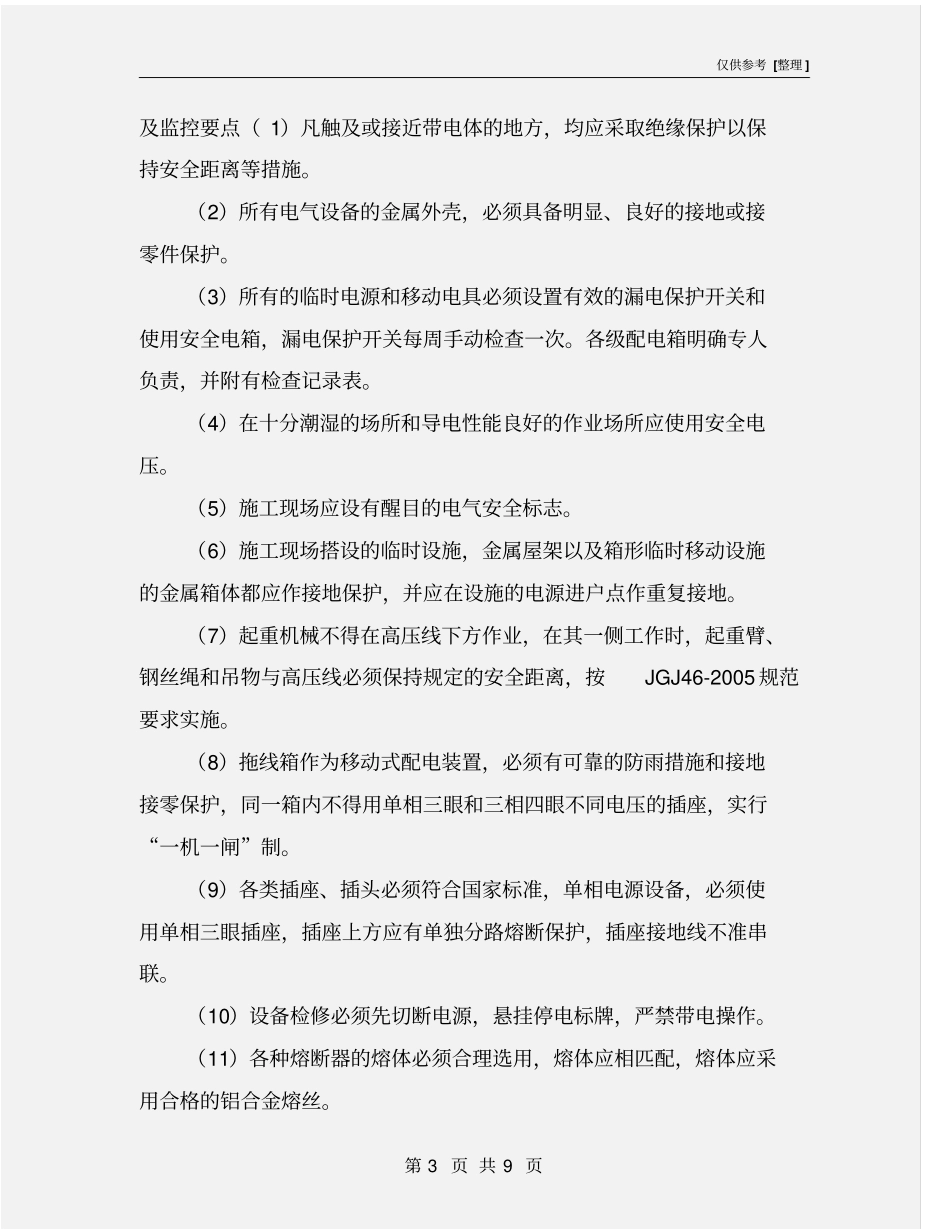

施工现场安全用电防护要求仅供参考 [整理 ] 第 3 页 共 9 页及监控要点( 1)凡触及或接近带电体的地方,均应采取绝缘保护以保持安全距离等措施
(2)所有电气设备的金属外壳,必须具备明显、良好的接地或接零件保护
(3)所有的临时电源和移动电具必须设置有效的漏电保护开关和使用安全电箱,漏电保护开关每周手动检查一次
各级配电箱明确专人负责,并附有检查记录表
(4)在十分潮湿的
