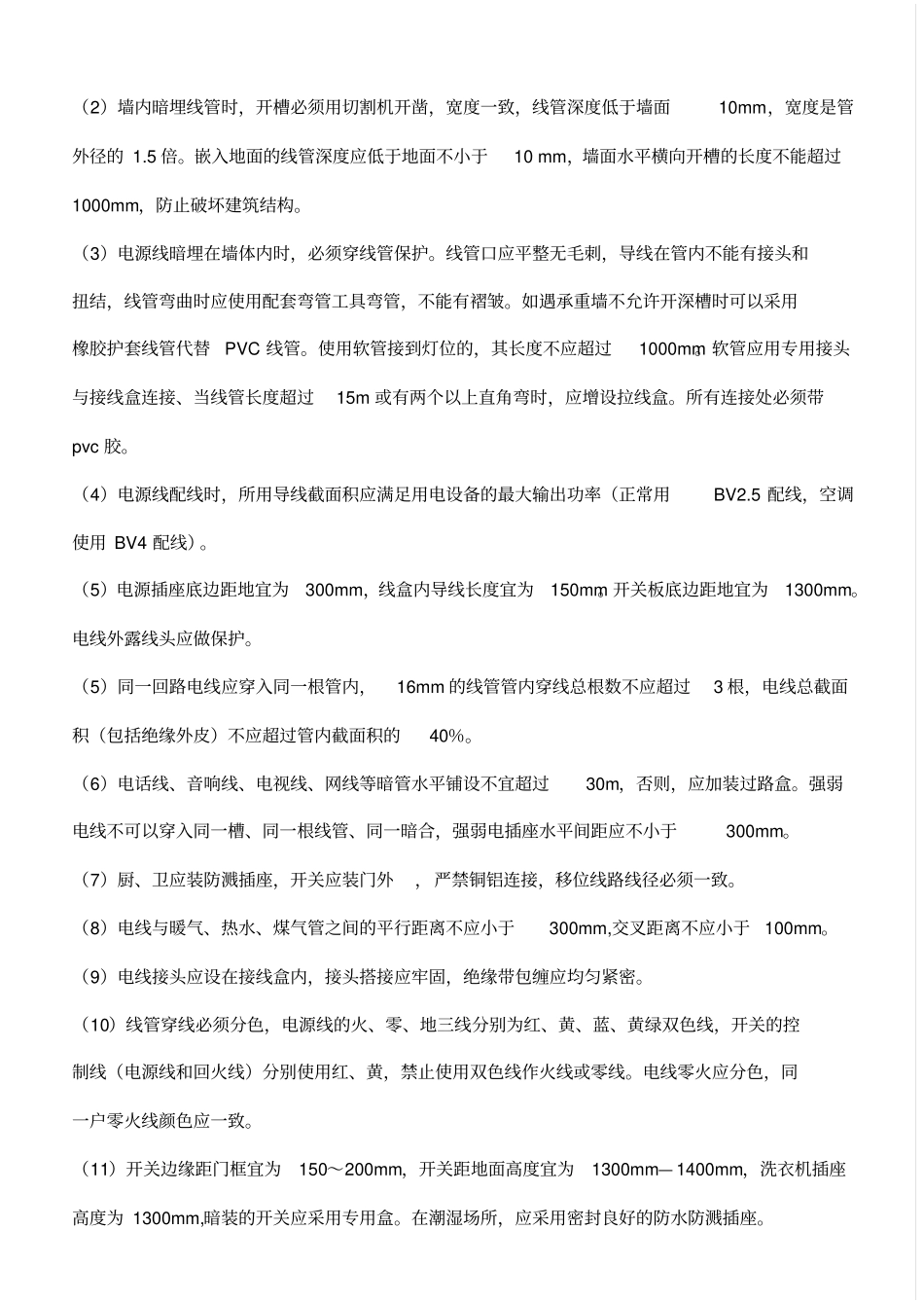

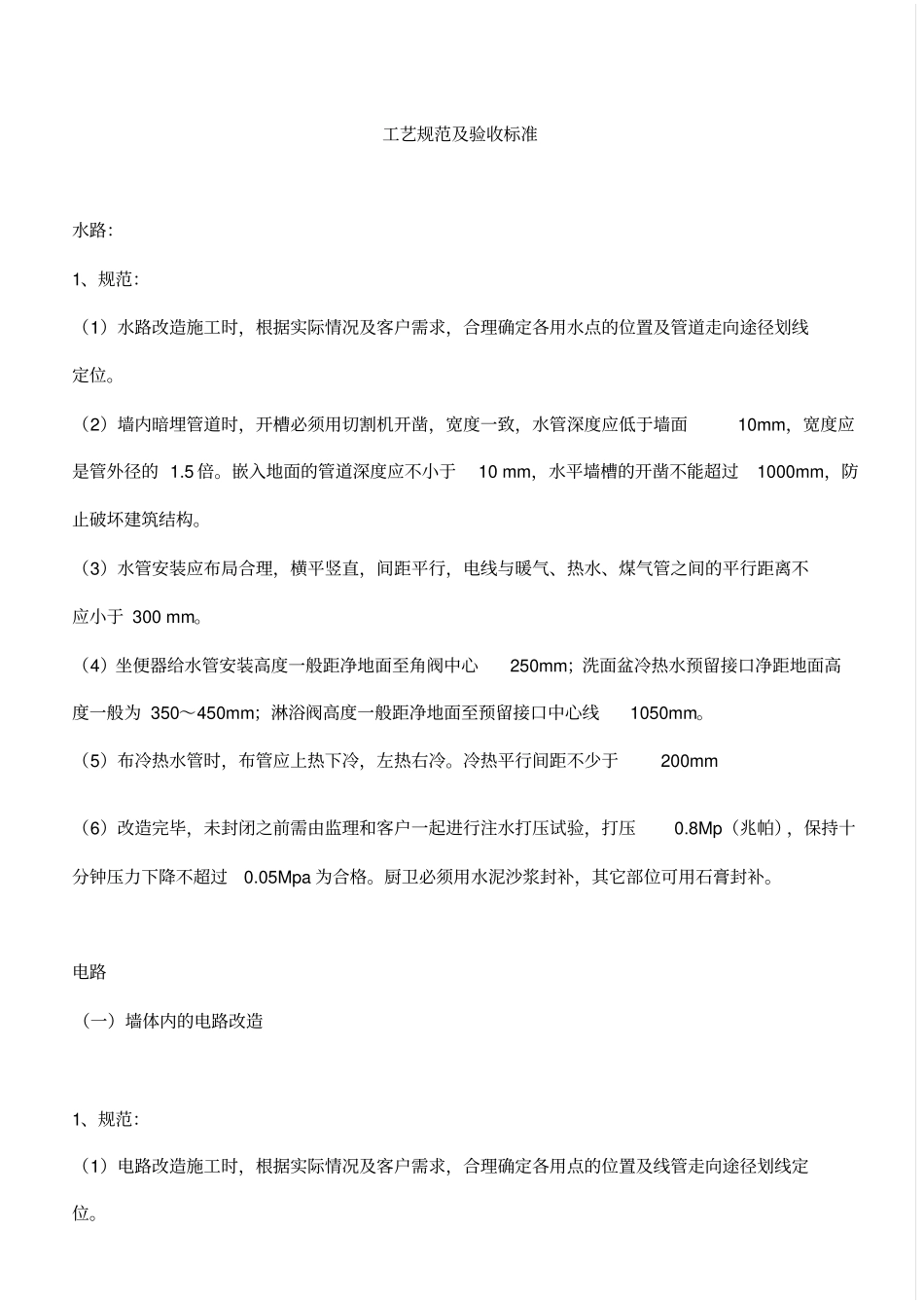

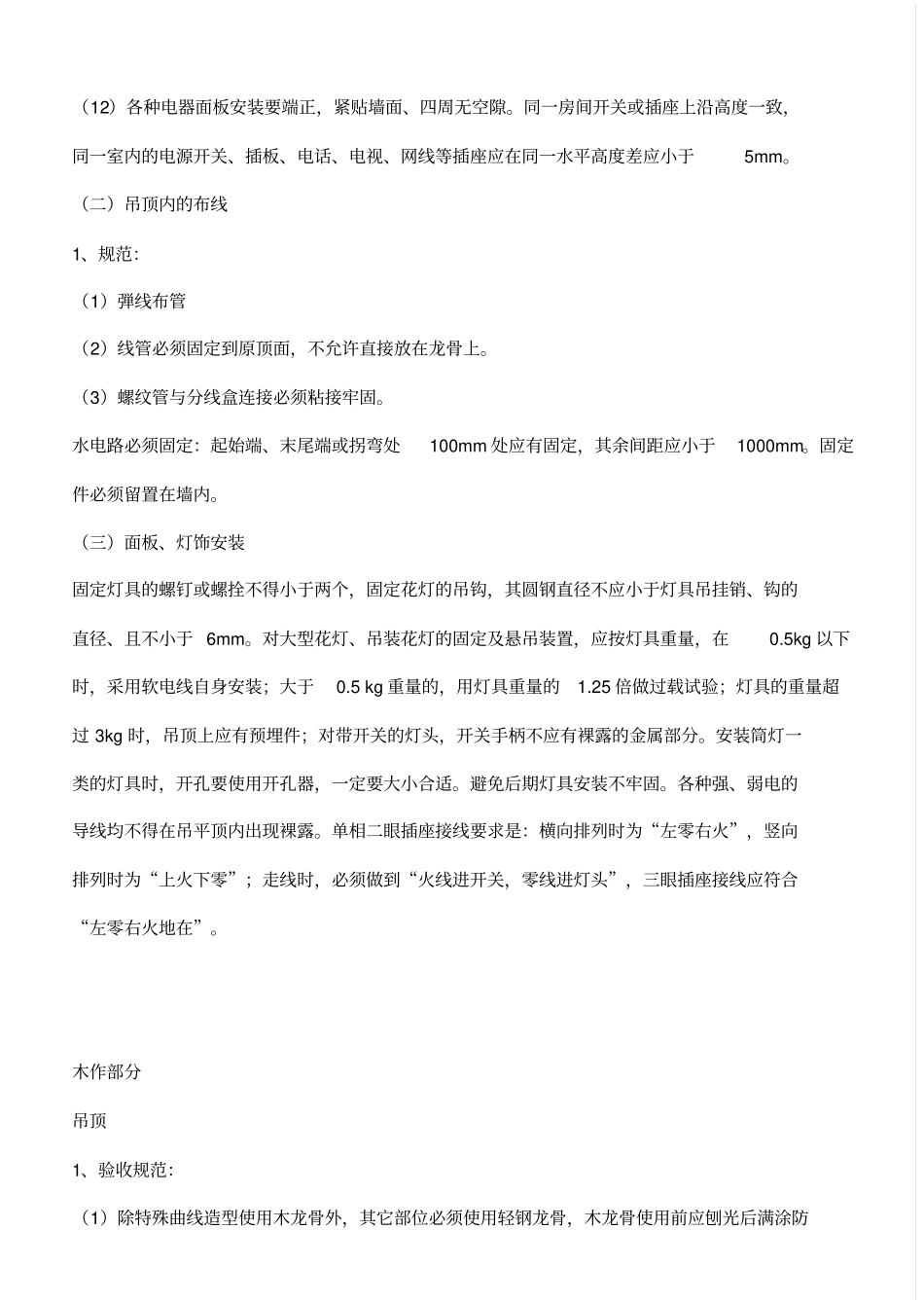

工艺规范及验收标准水路:1、规范:(1)水路改造施工时,根据实际情况及客户需求,合理确定各用水点的位置及管道走向途径划线定位。(2)墙内暗埋管道时,开槽必须用切割机开凿,宽度一致,水管深度应低于墙面10mm,宽度应是管外径的 1.5 倍。嵌入地面的管道深度应不小于10 mm,水平墙槽的开凿不能超过1000mm,防止破坏建筑结构。(3)水管安装应布局合理,横平竖直,间距平行,电线与暖气、热水、煤气管之间的平行距离不应小于 300 mm。(4)坐便器给水管安装高度一般距净地面至角阀中心250mm;洗面盆冷热水预留接口净距地面高度一般为 350~450mm;淋浴阀高度一般距净地面至预留接口中心线1050mm。(5)布冷热水管时,布管应上热下冷,左热右冷。冷热平行间距不少于200mm (6)改造完毕,未封闭之前需由监理和客户一起进行注水打压试验,打压0.8Mp(兆帕),保持十分钟压力下降不超过0.05Mpa 为合格。厨卫必须用水泥沙浆封补,其它部位可用石膏封补。电路(一)墙体内的电路改造1、规范:(1)电路改造施工时,根据实际情况及客户需求,合理确定各用点的位置及线管走向途径划线定位。(2)墙内暗埋线管时,开槽必须用切割机开凿,宽度一致,线管深度低于墙面10mm,宽度是管外径的 1.5 倍。嵌入地面的线管深度应低于地面不小于10 mm,墙面水平横向开槽的长度不能超过1000mm,防止破坏建筑结构。(3)电源线暗埋在墙体内时,必须穿线管保护。线管口应平整无毛刺,导线在管内不能有接头和扭结,线管弯曲时应使用配套弯管工具弯管,不能有褶皱。如遇承重墙不允许开深槽时可以采用橡胶护套线管代替PVC 线管。使用软管接到灯位的,其长度不应超过1000mm。软管应用专用接头与接线盒连接、当线管长度超过15m 或有两个以上直角弯时,应增设拉线盒。所有连接处必须带pvc 胶。(4)电源线配线时,所用导线截面积应满足用电设备的最大输出功率(正常用BV2.5 配线,空调使用 BV4 配线)。(5)电源插座底边距地宜为300mm,线盒内导线长度宜为150mm。开关板底边距地宜为1300mm。电线外露线头应做保护。(5)同一回路电线应穿入同一根管内,16mm 的线管管内穿线总根数不应超过3 根,电线总截面积(包括绝缘外皮)不应超过管内截面积的40%。(6)电话线、音响线、电视线、网线等暗管水平铺设不宜超过30m,否则,应加装过路盒。强弱电线不可以穿入同一槽、同一根线管、同一暗合,强弱电插座水平间距应不小于300mm。(7)厨、卫应装防溅插座,...
