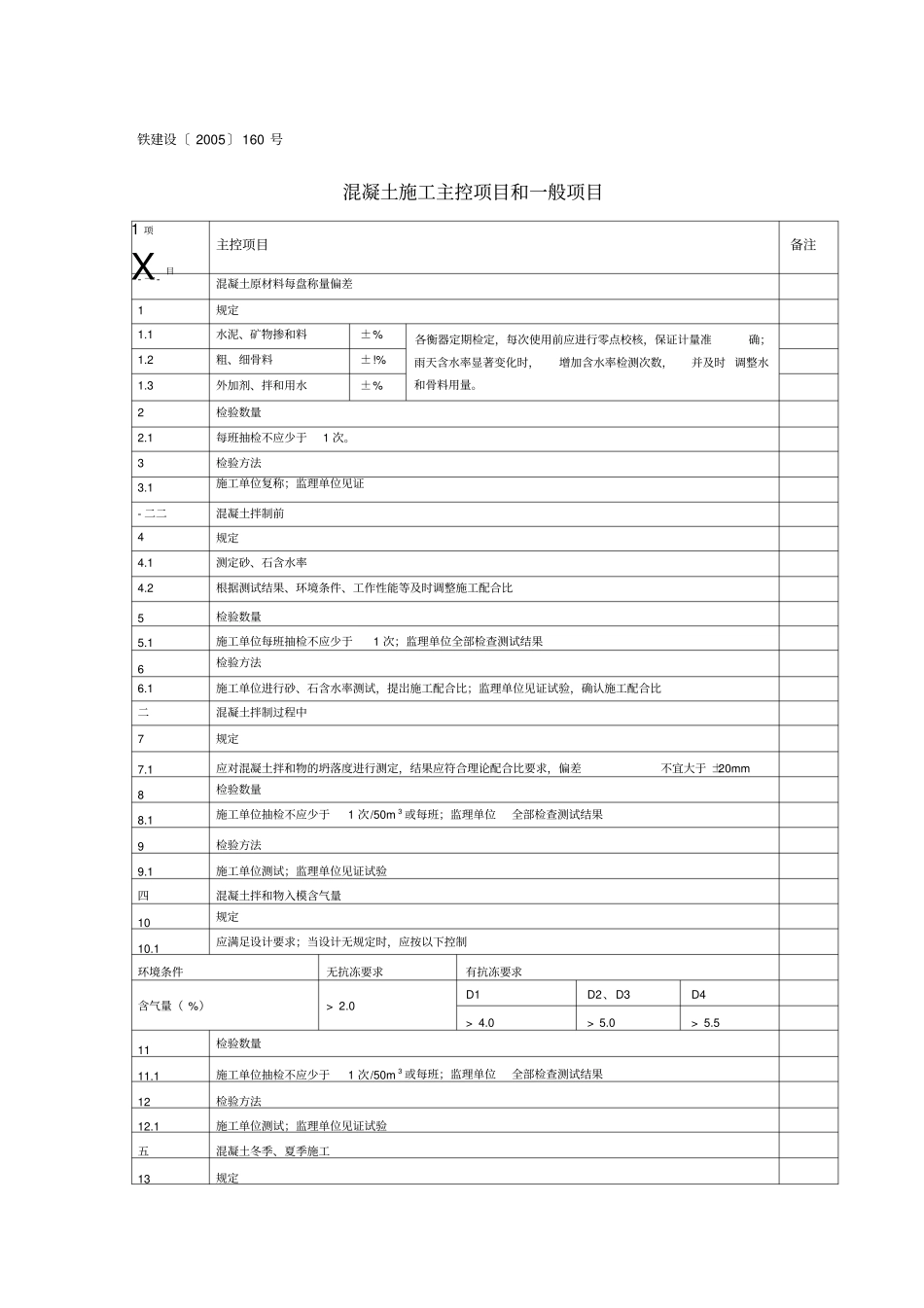

铁建设〔 2005〕160 号混凝土施工主控项目和一般项目1 项X目主控项目备注- 一- 混凝土原材料每盘称量偏差1规定1.1水泥、矿物掺和料±%各衡器定期检定,每次使用前应进行零点校核,保证计量准确;雨天含水率显著变化时,增加含水率检测次数,并及时 调整水和骨料用量。1.2粗、细骨料±!%1.3外加剂、拌和用水±%2检验数量2.1每班抽检不应少于1 次。3检验方法3.1施工单位复称;监理单位见证- 二二混凝土拌制前4规定4.1测定砂、石含水率4.2根据测试结果、环境条件、工作性能等及时调整施工配合比5检验数量5.1施工单位每班抽检不应少于1 次;监理单位全部检查测试结果6检验方法6.1施工单位进行砂、石含水率测试,提岀施工配合比;监理单位见证试验,确认施工配合比二混凝土拌制过程中7规定7.1应对混凝土拌和物的坍落度进行测定,结果应符合理论配合比要求,偏差不宜大于 ±20mm8检验数量8.1施工单位抽检不应少于1 次/50m 3 或每班;监理单位全部检查测试结果9检验方法9.1施工单位测试;监理单位见证试验四混凝土拌和物入模含气量10规定10.1应满足设计要求;当设计无规定时,应按以下控制环境条件无抗冻要求有抗冻要求含气量( %)> 2.0D1D2、D3D4> 4.0> 5.0> 5.511检验数量11.1施工单位抽检不应少于1 次/50m 3 或每班;监理单位全部检查测试结果12检验方法12.1施工单位测试;监理单位见证试验五混凝土冬季、夏季施工13规定13.1混凝土冬季的入模温度不应低于5C;混凝土夏季的入模温度不宜超过30 C14检验数量14.1施工单位测温至少3 次 /班,并填写记录;监理单位至少测温1 次15检验方法15.1温度测试六新浇筑与邻接的已硬化混凝土或岩土介质的温差16规定16.1不得大于 15 C17检验数量17.1施工单位测温1 次/部位,并填写记录;监理单位测温1 次/部位18检验方法18.1温度测试七湿接缝处的混凝土表面,在后浇筑前19规定19.1应进行凿毛处理并充分湿润,不得有积水20检验数量20.1施工单位、监理单位全部检查21检验方法21.1观察八施工缝的留设位置和处理22规定22.1应符合设计和施工技术方案的要求23检验数量23.1施工单位、监理单位全部检查24检验方法24.1观察和尺量九混凝土浇筑完毕后25规定25.1应按有关专业标准的规定和施工技术方案的要求及时采取有效的养护措施25.2养护期间,混凝土内部最高温度不宜超过65 C25.3混凝土内部温度与表面温度之差、表面温度与环境温度之差不宜大于 20 C (墩台、梁体不宜大于 15 C)25.4养护用水...
