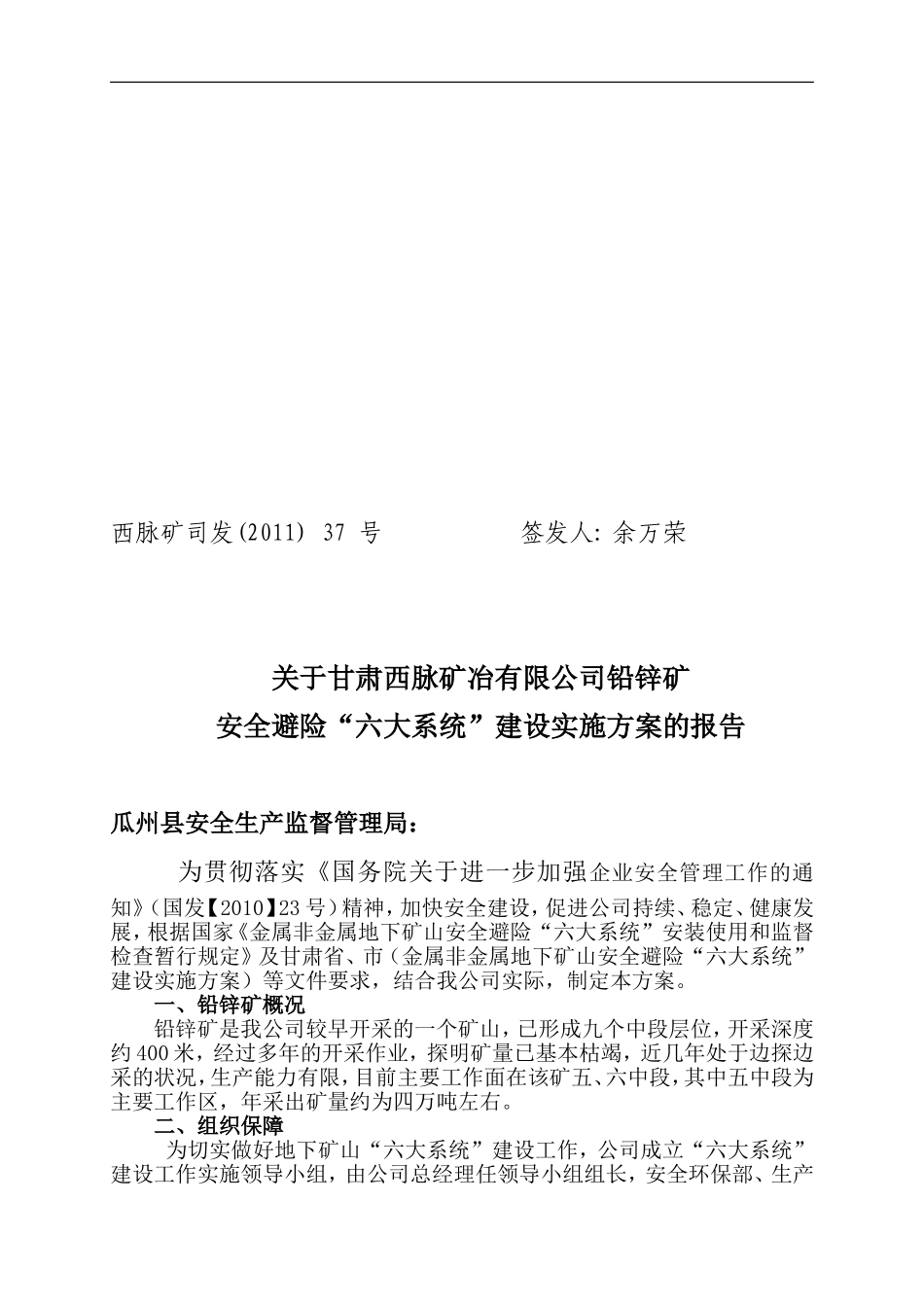

西脉矿司发(2011)37号签发人:余万荣关于甘肃西脉矿冶有限公司铅锌矿安全避险“六大系统”建设实施方案的报告瓜州县安全生产监督管理局:为贯彻落实《国务院关于进一步加强企业安全管理工作的通知》(国发【2010】23号)精神,加快安全建设,促进公司持续、稳定、健康发展,根据国家《金属非金属地下矿山安全避险“六大系统”安装使用和监督检查暂行规定》及甘肃省、市(金属非金属地下矿山安全避险“六大系统”建设实施方案)等文件要求,结合我公司实际,制定本方案
一、铅锌矿概况铅锌矿是我公司较早开采的一个矿山,已形成九个中段层位,开采深度约400米,经过多年的开采作业,探明矿量已基本枯竭,近几年处于边探边采的状况,生产能力有限,目前主要工作面在该矿五、六中段,其中五中段为主要工作区,年采出矿量约为四万吨左右
二、组织保障为切实做好地下矿山“六大系统”建设工作,公司成立“六大系统”建设工作实施领导小组,由公司总经理任领导小组组长,安全环保部、生产技术部、铅锌矿为成员单位,结合公司矿山实际,负责“六大系统”建设工作的落实
三、具体实施方案针对铅锌矿的实际状况,该矿安全避险“六大系统”建设按照精简实用先易后难、分步实施的原则,采取分步建立单个系统,最后进行完善整合,构成整体安全避险系统,具体方案是:1、压风自救系统公司铅锌矿将现安装的一台20立方和一台10立方两台空压机,实行一开一备,建立压风自救系统;采用现有的压风系统,通过已安装的¢108的钢制管道将地面新鲜空气压入井下五中段、六中段各作业面、平巷,避灾硐室
保证井下各作业面和避灾硐室供风要求,确保应急救援需求
2、供水施救系统按照为采掘作业的地点及灾变时人员集中场所能够提供水源的要求,建立供水施救系统
铅锌矿水害情况近些年已经基本消除,且该矿现已形成九个中段(层位)七中段以下已停止生产,如有大量突发水源涌出,水直接涌入七中段以下井巷中,人员有
