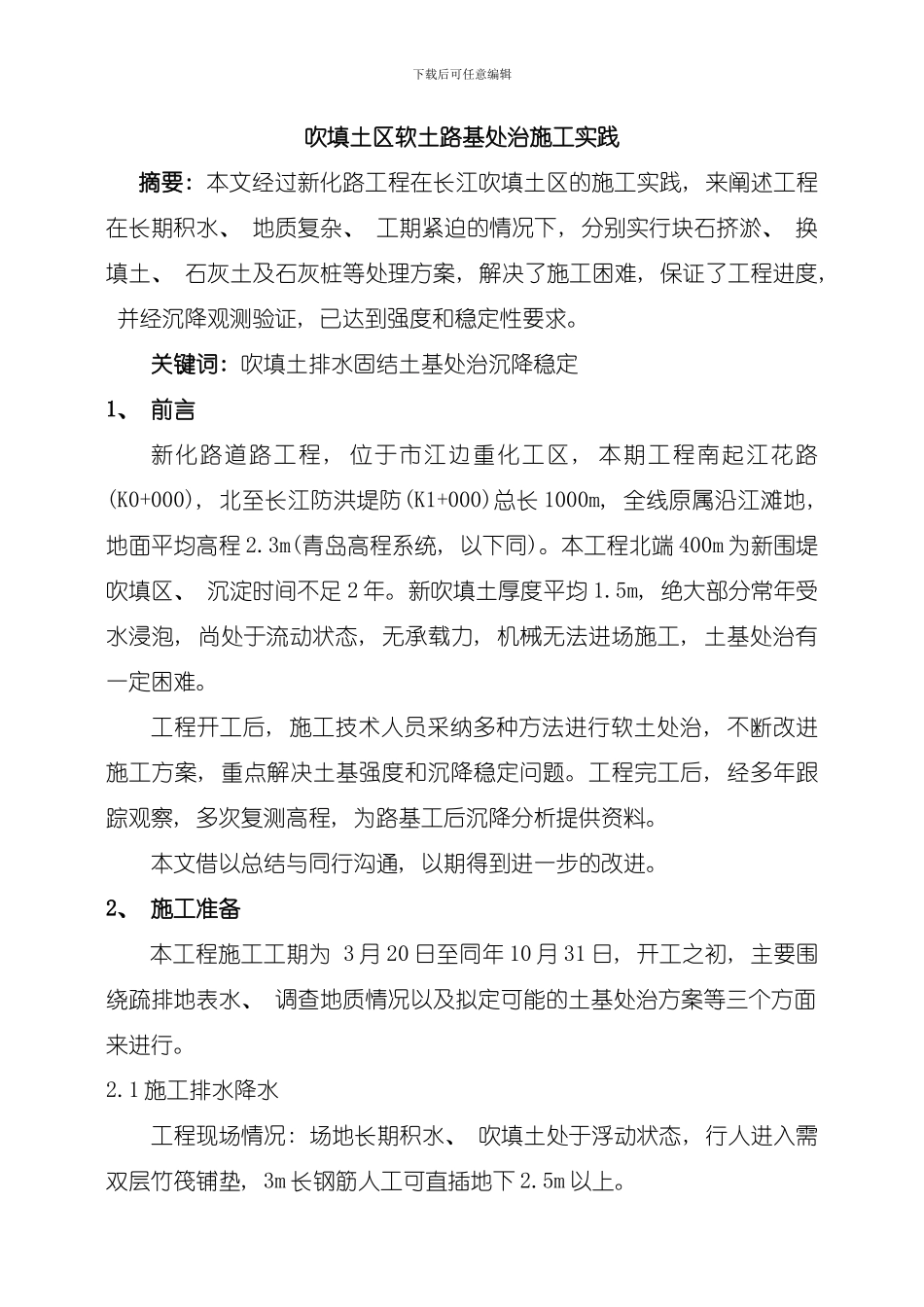

下载后可任意编辑吹填土区软土路基处治施工实践摘要: 本文经过新化路工程在长江吹填土区的施工实践, 来阐述工程在长期积水、 地质复杂、 工期紧迫的情况下, 分别实行块石挤淤、 换填土、 石灰土及石灰桩等处理方案, 解决了施工困难, 保证了工程进度, 并经沉降观测验证, 已达到强度和稳定性要求
关键词: 吹填土排水固结土基处治沉降稳定1、 前言新化路道路工程, 位于市江边重化工区, 本期工程南起江花路(K0+000), 北至长江防洪堤防(K1+000)总长 1000m, 全线原属沿江滩地, 地面平均高程 2
3m(青岛高程系统, 以下同)
本工程北端 400m 为新围堤吹填区、 沉淀时间不足 2 年
新吹填土厚度平均 1
5m, 绝大部分常年受水浸泡, 尚处于流动状态, 无承载力, 机械无法进场施工, 土基处治有一定困难
工程开工后, 施工技术人员采纳多种方法进行软土处治, 不断改进施工方案, 重点解决土基强度和沉降稳定问题
工程完工后, 经多年跟踪观察, 多次复测高程, 为路基工后沉降分析提供资料
本文借以总结与同行沟通, 以期得到进一步的改进
2、 施工准备本工程施工工期为 3 月 20 日至同年 10 月 31 日, 开工之初, 主要围绕疏排地表水、 调查地质情况以及拟定可能的土基处治方案等三个方面来进行

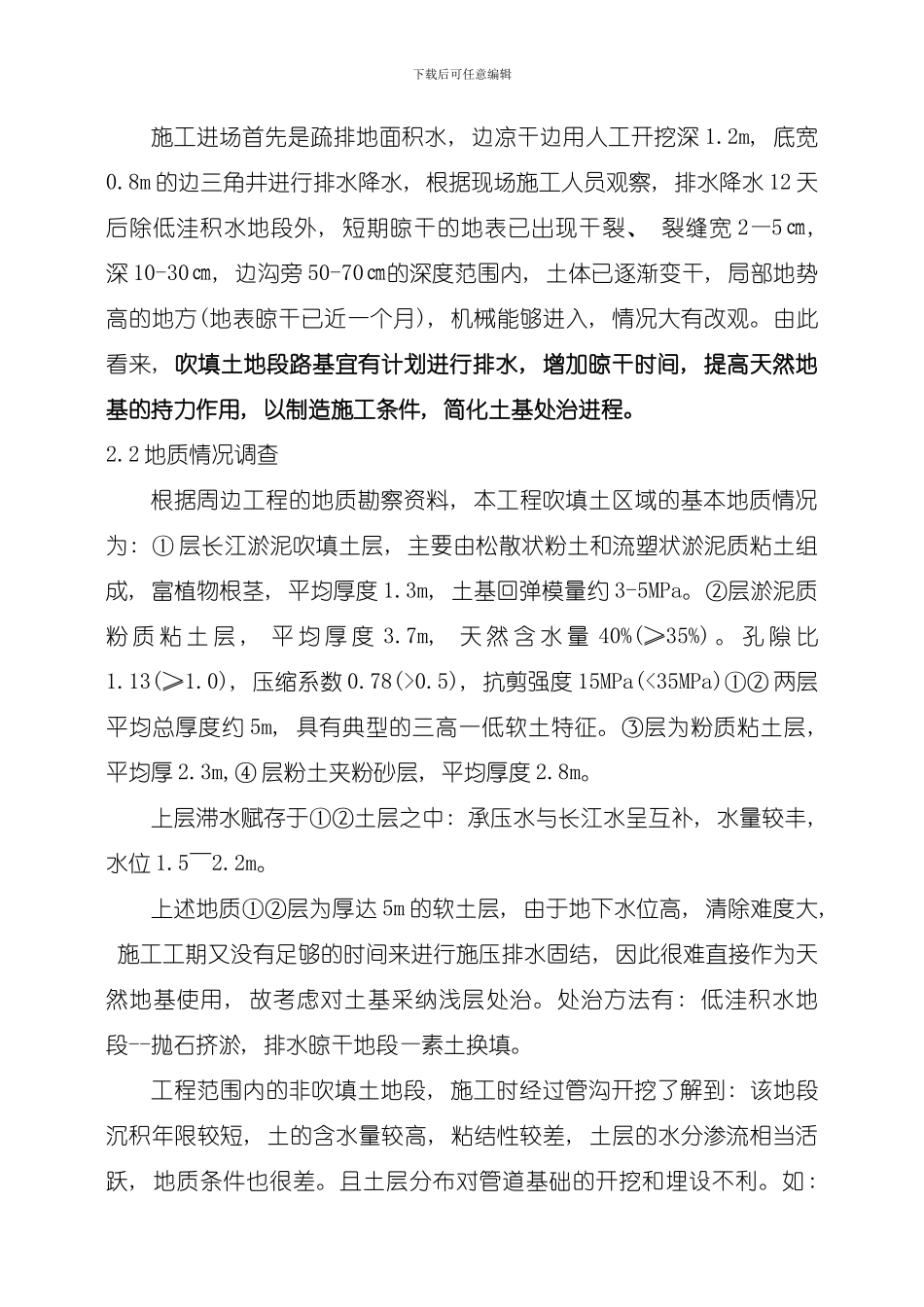

1 施工排水降水工程现场情况: 场地长期积水、 吹填土处于浮动状态, 行人进入需双层竹筏铺垫, 3m 长钢筋人工可直插地下 2
下载后可任意编辑施工进场首先是疏排地面积水, 边凉干边用人工开挖深 1
2m, 底宽0
8m 的边三角井进行排水降水, 根据现场施工人员观察, 排水降水 12 天后除低洼积水地段外, 短期晾干的地表已出现干裂、 裂缝宽 2—5㎝, 深 10-30㎝, 边沟旁 50-70㎝的深度范围内, 土体已逐渐变干, 局部地势高的地方(地表晾
