防止产生新井眼措施修改样本

防止产生新井眼措施修改样本_第1页
1/3
防止产生新井眼措施修改样本_第2页
2/3
防止产生新井眼措施修改样本_第3页
3/3

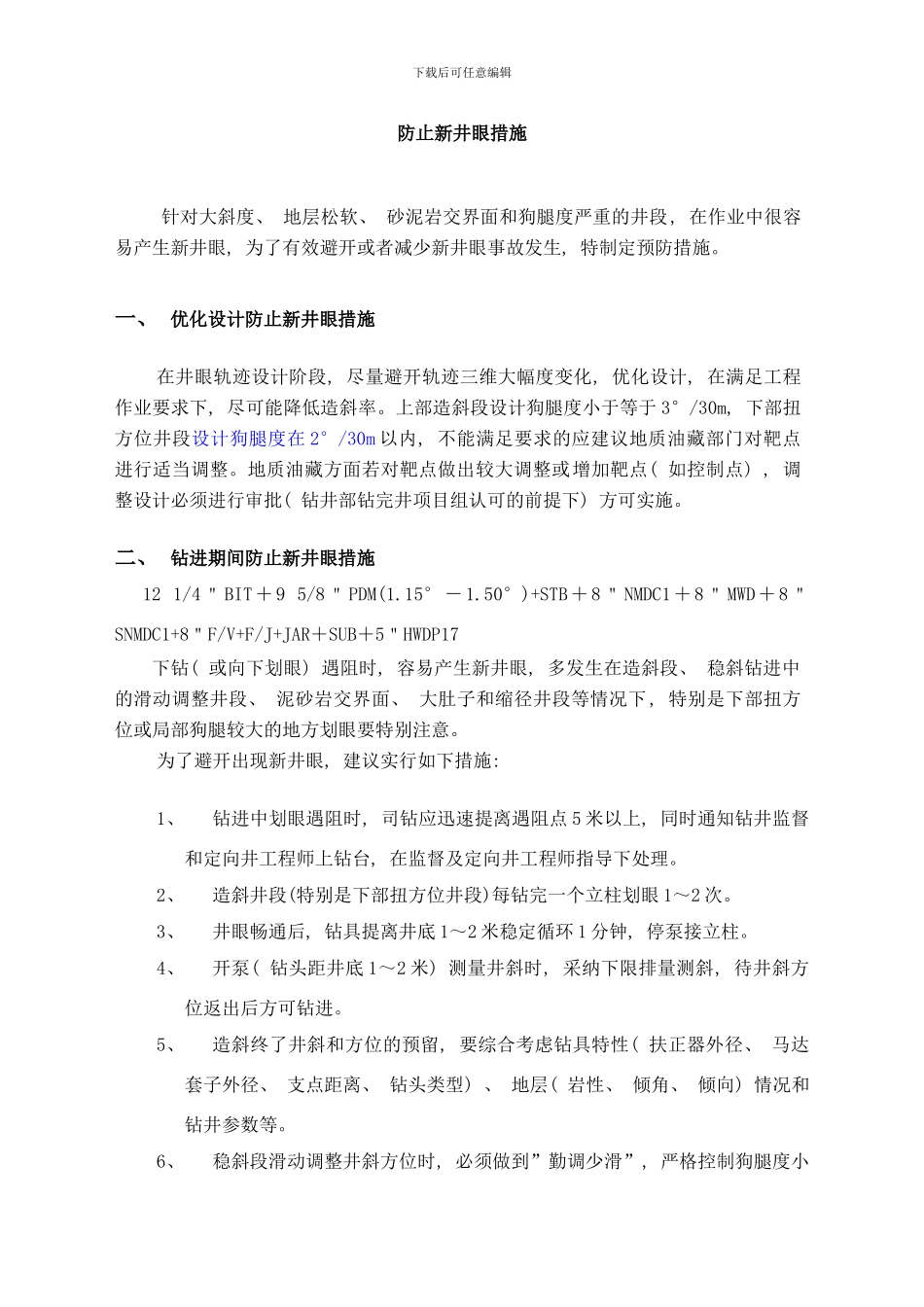

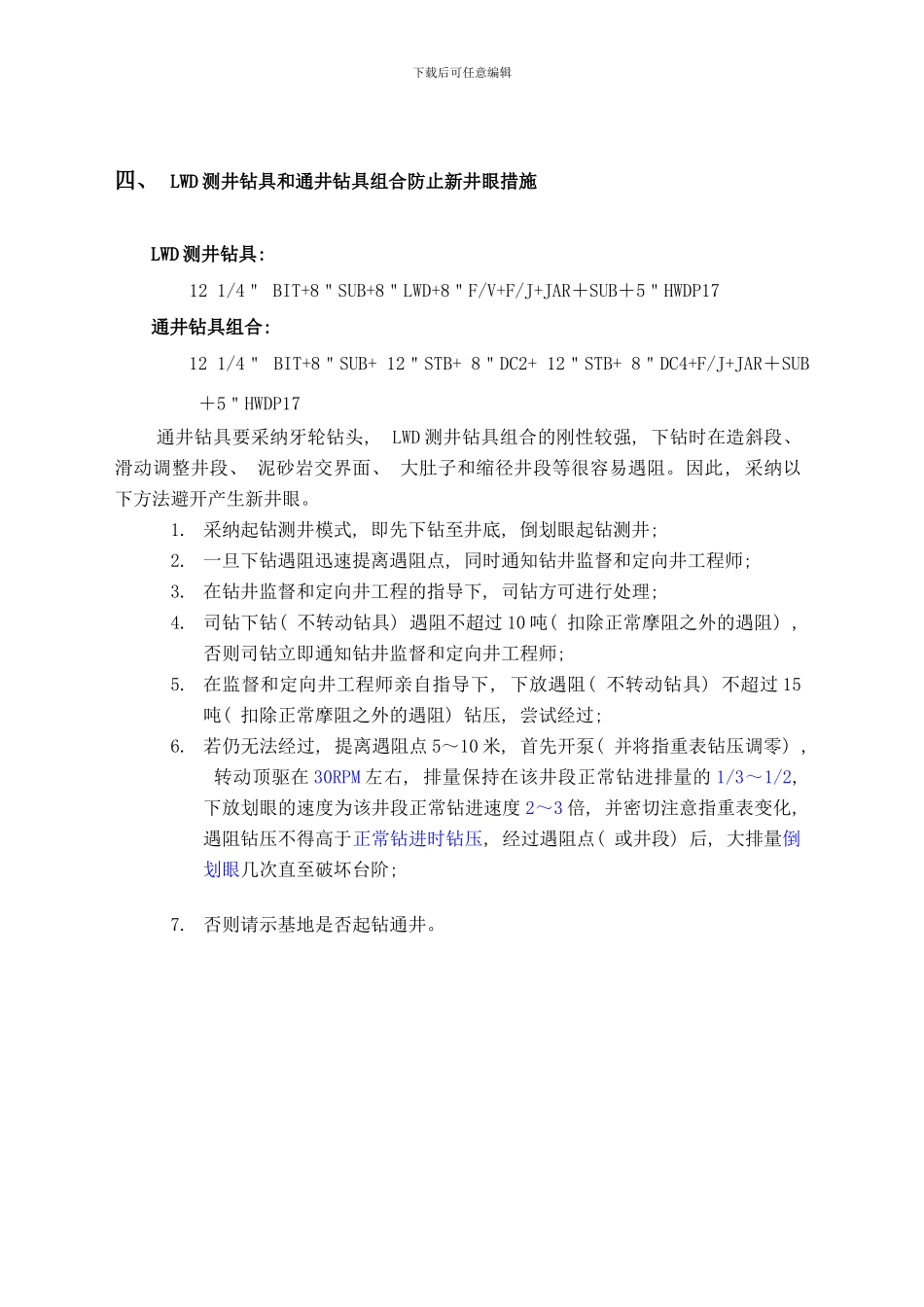

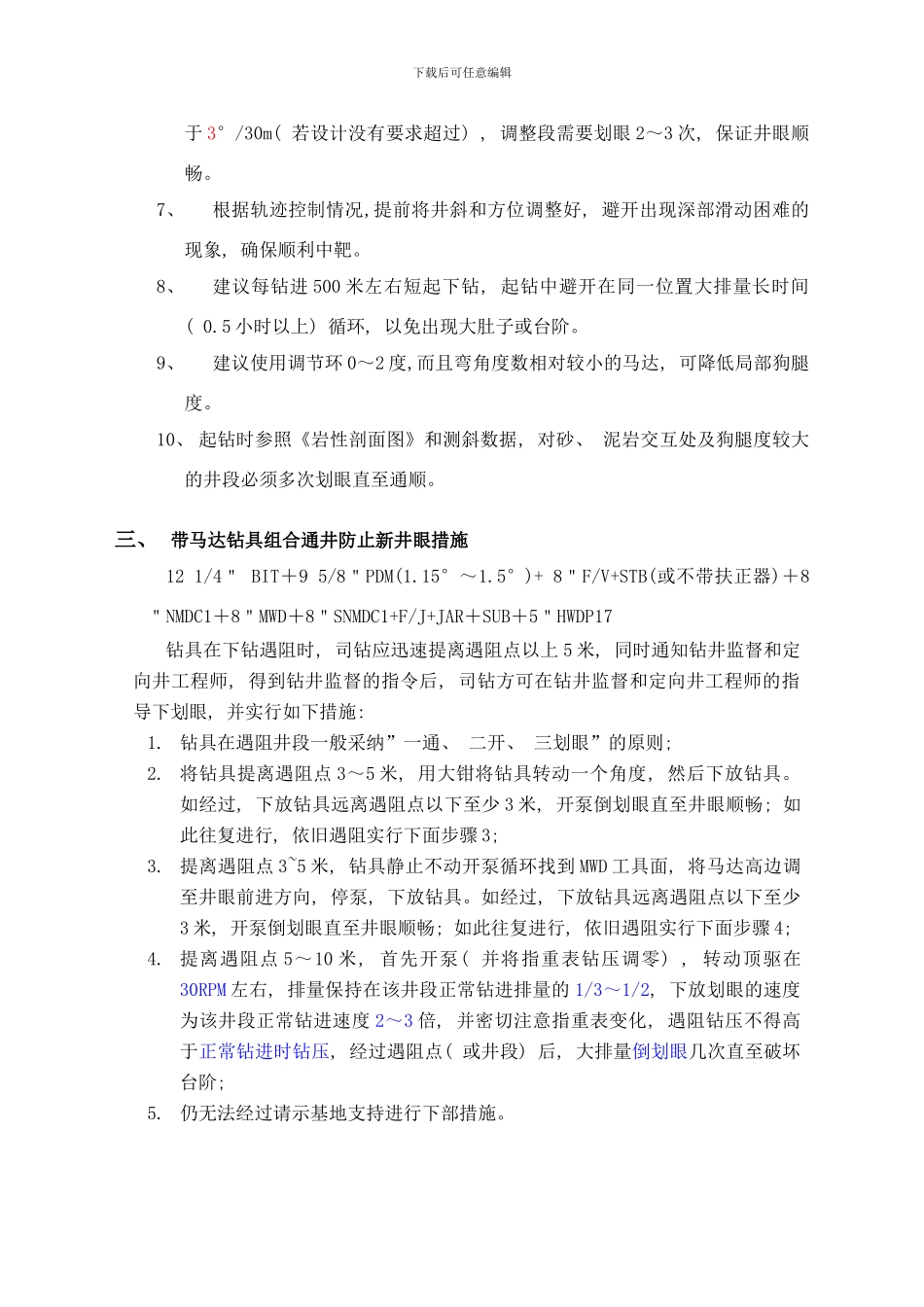

下载后可任意编辑防止新井眼措施针对大斜度、 地层松软、 砂泥岩交界面和狗腿度严重的井段, 在作业中很容易产生新井眼, 为了有效避开或者减少新井眼事故发生, 特制定预防措施。 一、 优化设计防止新井眼措施在井眼轨迹设计阶段, 尽量避开轨迹三维大幅度变化, 优化设计, 在满足工程作业要求下, 尽可能降低造斜率。上部造斜段设计狗腿度小于等于 3°/30m, 下部扭方位井段设计狗腿度在 2°/30m 以内, 不能满足要求的应建议地质油藏部门对靶点进行适当调整。地质油藏方面若对靶点做出较大调整或增加靶点( 如控制点) , 调整设计必须进行审批( 钻井部钻完井项目组认可的前提下) 方可实施。二、 钻进期间防止新井眼措施12 1/4"BIT+9 5/8"PDM(1.15°-1.50°)+STB+8"NMDC1+8"MWD+8"SNMDC1+8"F/V+F/J+JAR+SUB+5"HWDP17下钻( 或向下划眼) 遇阻时, 容易产生新井眼, 多发生在造斜段、 稳斜钻进中的滑动调整井段、 泥砂岩交界面、 大肚子和缩径井段等情况下, 特别是下部扭方位或局部狗腿较大的地方划眼要特别注意。为了避开出现新井眼, 建议实行如下措施: 1、钻进中划眼遇阻时, 司钻应迅速提离遇阻点 5 米以上, 同时通知钻井监督和定向井工程师上钻台, 在监督及定向井工程师指导下处理。2、造斜井段(特别是下部扭方位井段)每钻完一个立柱划眼 1~2 次。3、井眼畅通后, 钻具提离井底 1~2 米稳定循环 1 分钟, 停泵接立柱。4、开泵( 钻头距井底 1~2 米) 测量井斜时, 采纳下限排量测斜, 待井斜方位返出后方可钻进。5、造斜终了井斜和方位的预留, 要综合考虑钻具特性( 扶正器外径、 马达套子外径、 支点距离、 钻头类型) 、 地层( 岩性、 倾角、 倾向) 情况和钻井参数等。6、稳斜段滑动调整井斜方位时, 必须做到”勤调少滑”, 严格控制狗腿度小下载后可任意编辑于 3°/30m( 若设计没有要求超过) , 调整段需要划眼 2~3 次, 保证井眼顺畅。7、根据轨迹控制情况,提前将井斜和方位调整好, 避开出现深部滑动困难的现象, 确保顺利中靶。8、建议每钻进 500 米左右短起下钻, 起钻中避开在同一位置大排量长时间( 0.5 小时以上) 循环, 以免出现大肚子或台阶。9、建议使用调节环 0~2 度,而且弯角度数相对较小的马达, 可降低局部狗腿度。10、 起钻时参照《岩性剖面图》和测斜数据, 对砂、 泥岩交互处及狗腿度较大的井段必须多次划眼直至通顺。三、 带马达钻具组合通...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

防止产生新井眼措施修改样本

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
