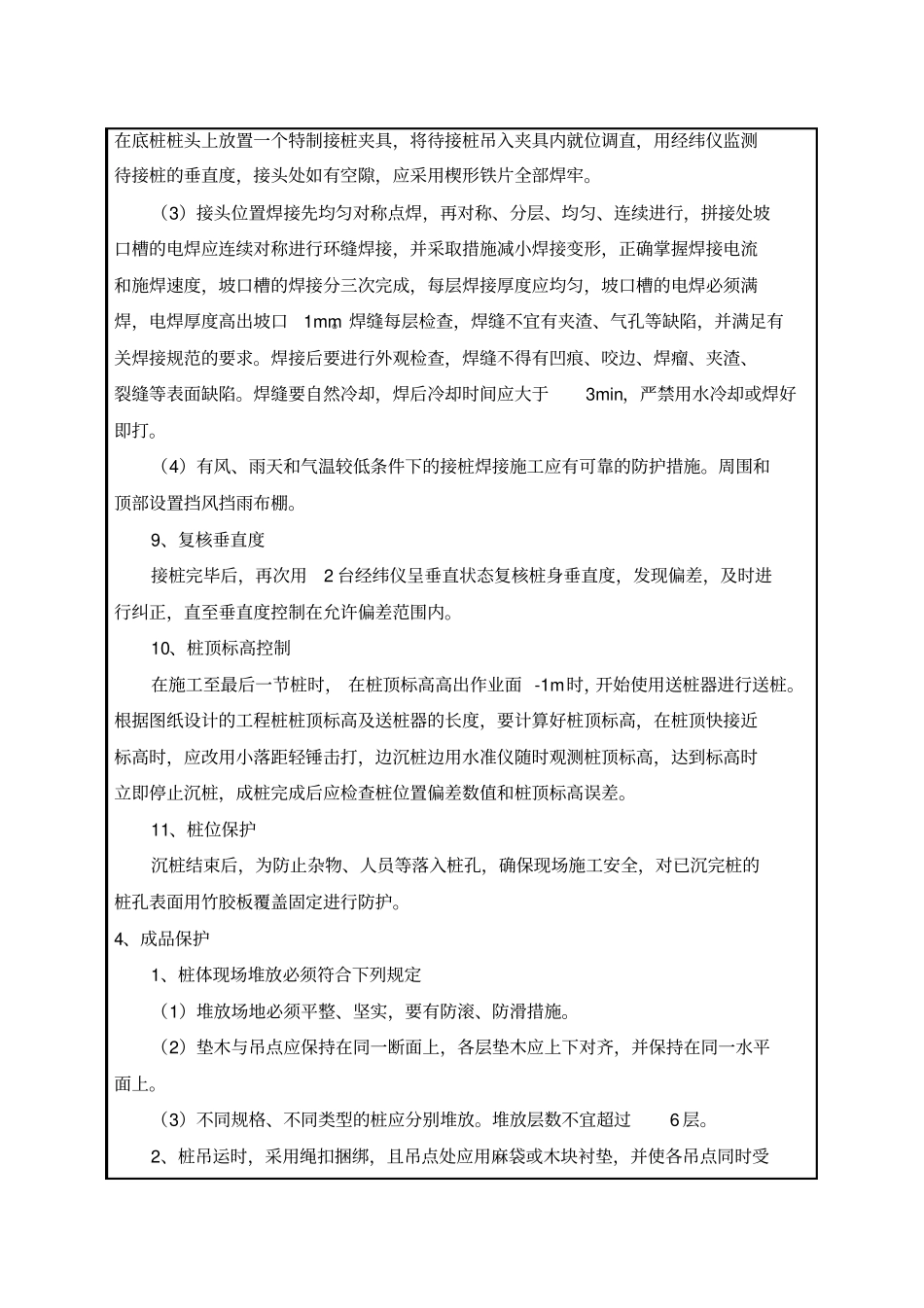

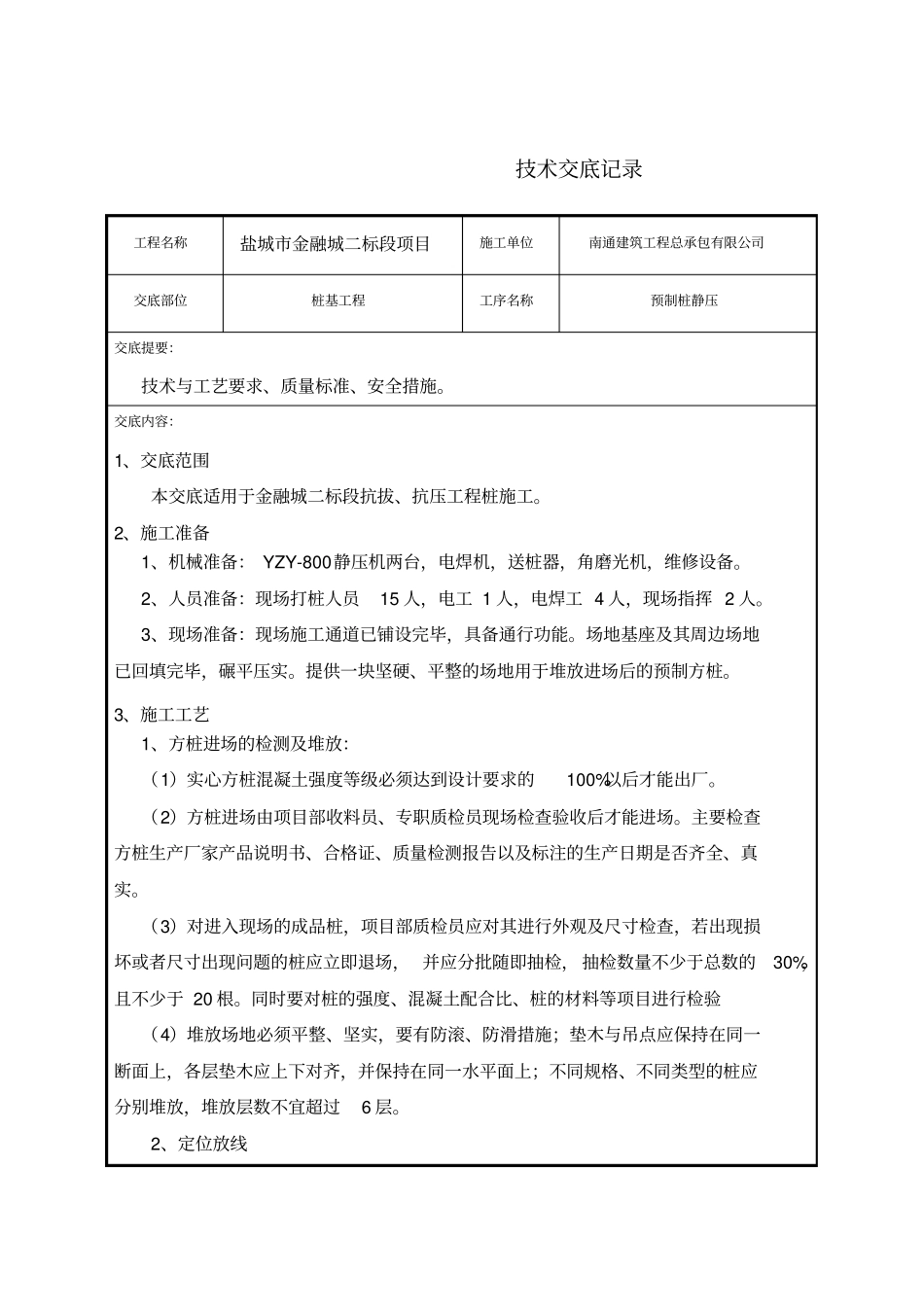

技术交底记录工程名称盐城市金融城二标段项目施工单位南通建筑工程总承包有限公司交底部位桩基工程工序名称预制桩静压交底提要:技术与工艺要求、质量标准、安全措施
交底内容:1、交底范围本交底适用于金融城二标段抗拔、抗压工程桩施工
2、施工准备1、机械准备: YZY-800静压机两台,电焊机,送桩器,角磨光机,维修设备
2、人员准备:现场打桩人员15 人,电工 1 人,电焊工 4 人,现场指挥 2 人
3、现场准备:现场施工通道已铺设完毕,具备通行功能
场地基座及其周边场地已回填完毕,碾平压实
提供一块坚硬、平整的场地用于堆放进场后的预制方桩
3、施工工艺1、方桩进场的检测及堆放:(1)实心方桩混凝土强度等级必须达到设计要求的100%以后才能出厂
(2)方桩进场由项目部收料员、专职质检员现场检查验收后才能进场
主要检查方桩生产厂家产品说明书、合格证、质量检测报告以及标注的生产日期是否齐全、真实
(3)对进入现场的成品桩,项目部质检员应对其进行外观及尺寸检查,若出现损坏或者尺寸出现问题的桩应立即退场, 并应分批随即抽检, 抽检数量不少于总数的30%,且不少于 20 根
同时要对桩的强度、混凝土配合比、桩的材料等项目进行检验(4)堆放场地必须平整、坚实,要有防滚、防滑措施;垫木与吊点应保持在同一断面上,各层垫木应上下对齐,并保持在同一水平面上;不同规格、不同类型的桩应分别堆放,堆放层数不宜超过6 层

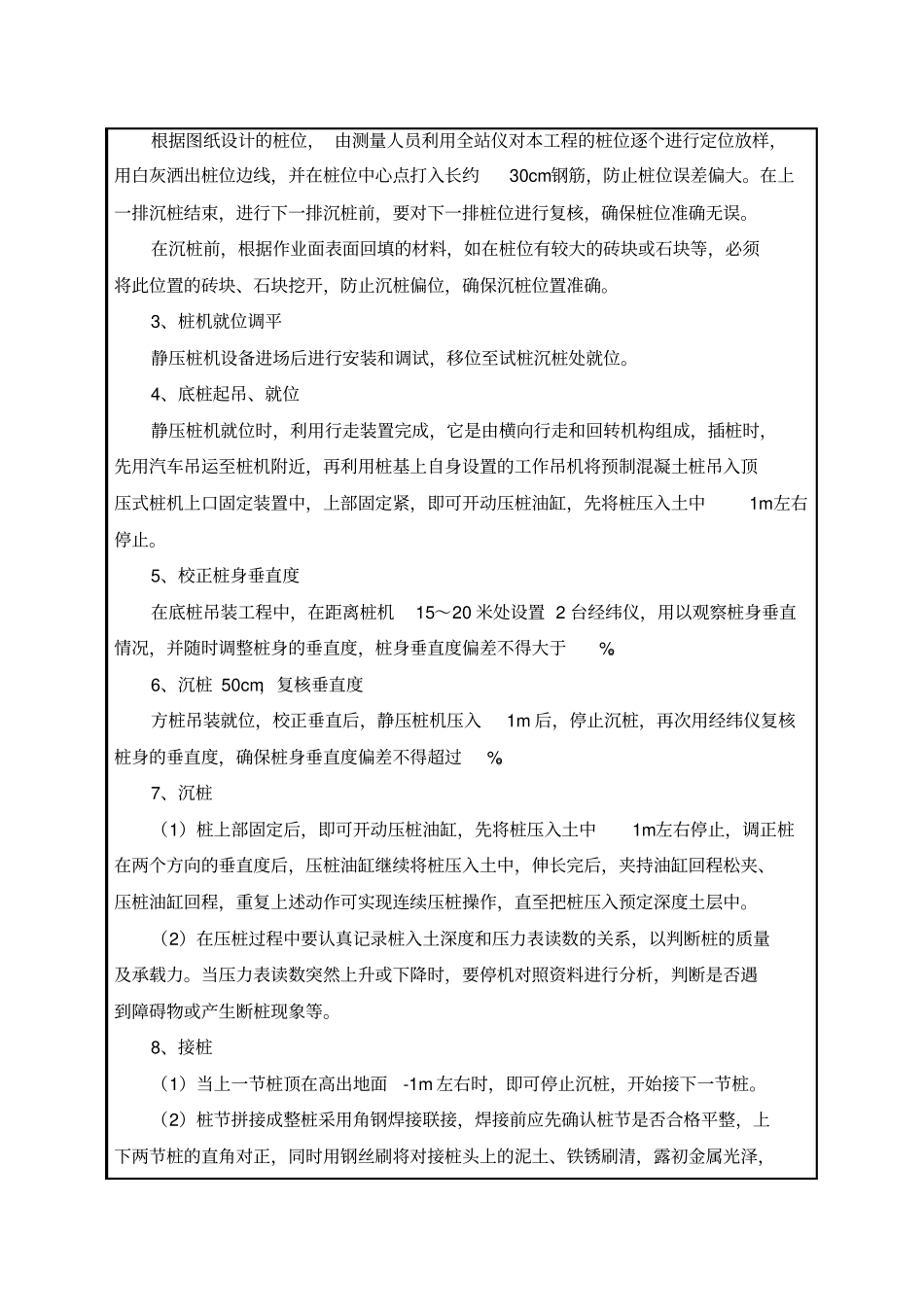

2、定位放线根据图纸设计的桩位, 由测量人员利用全站仪对本工程的桩位逐个进行定位放样,用白灰洒出桩位边线,并在桩位中心点打入长约30cm钢筋,防止桩位误差偏大
在上一排沉桩结束,进行下一排沉桩前,要对下一排桩位进行复核,确保桩位准确无误
在沉桩前,根据作业面表面回填的材料,如在桩位有较大的砖块或石块等,必须将此位置的砖块、石块挖开,防止沉桩偏位,确保沉桩位置准确
3、桩机就位调平静压桩机设
