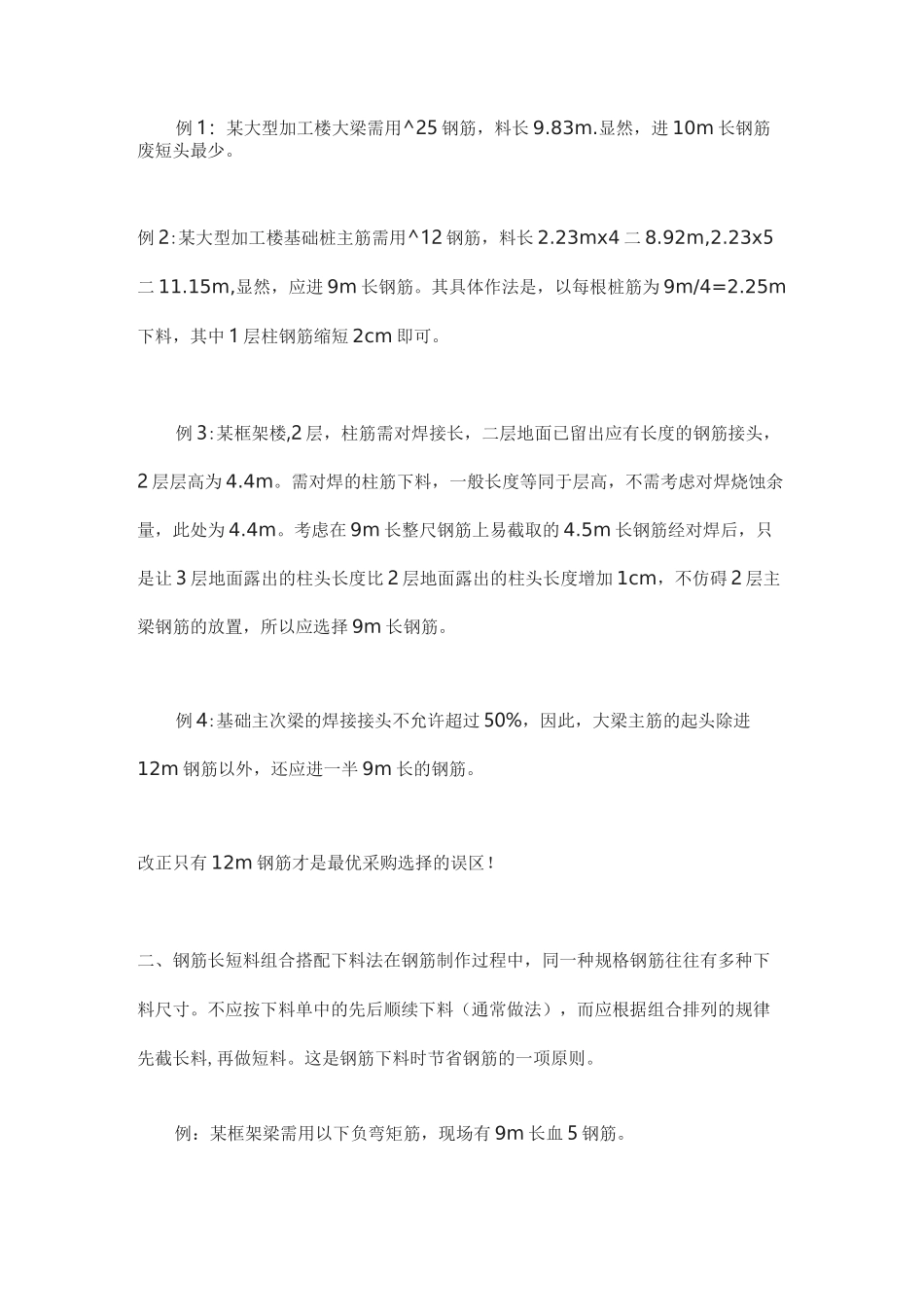

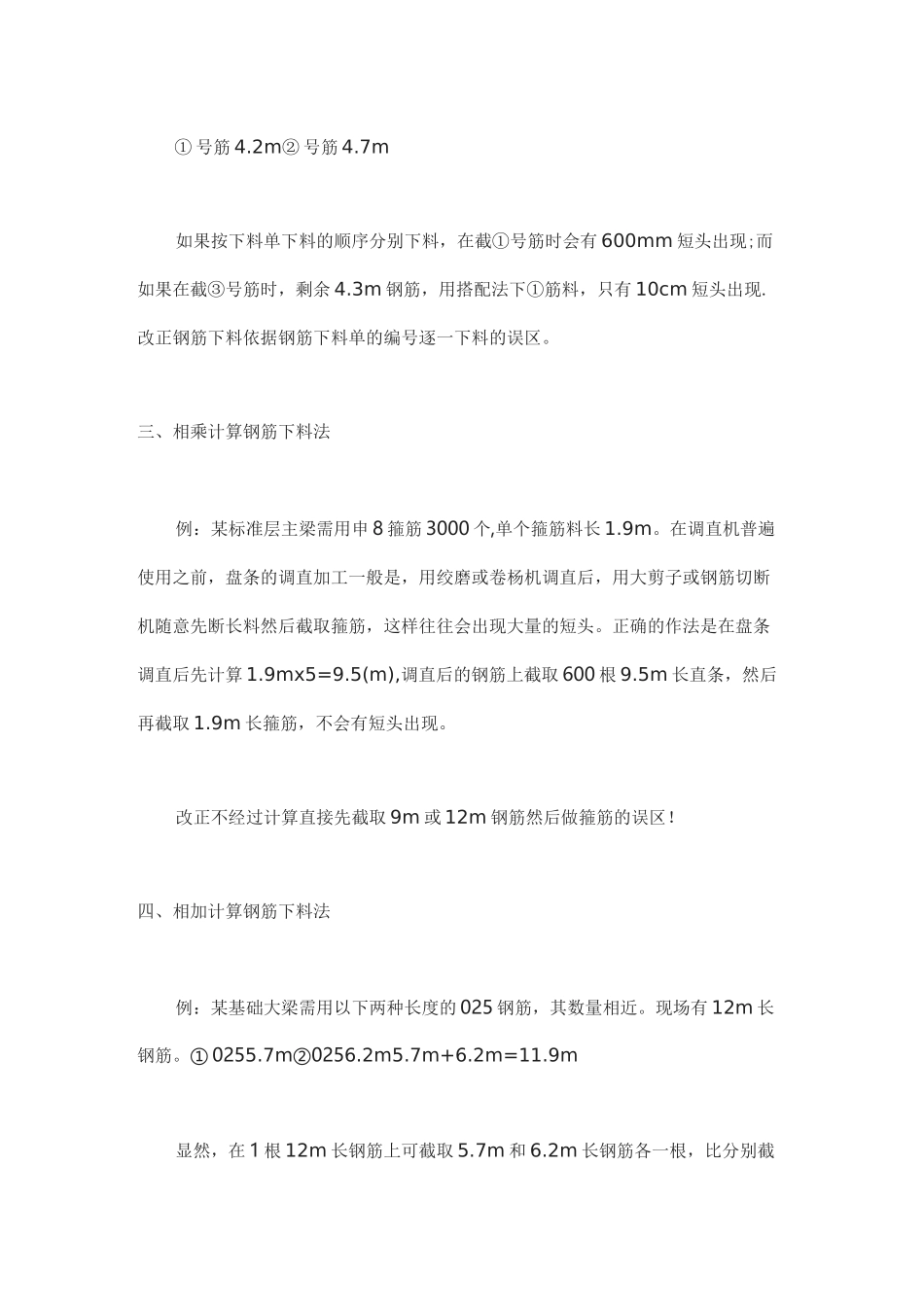

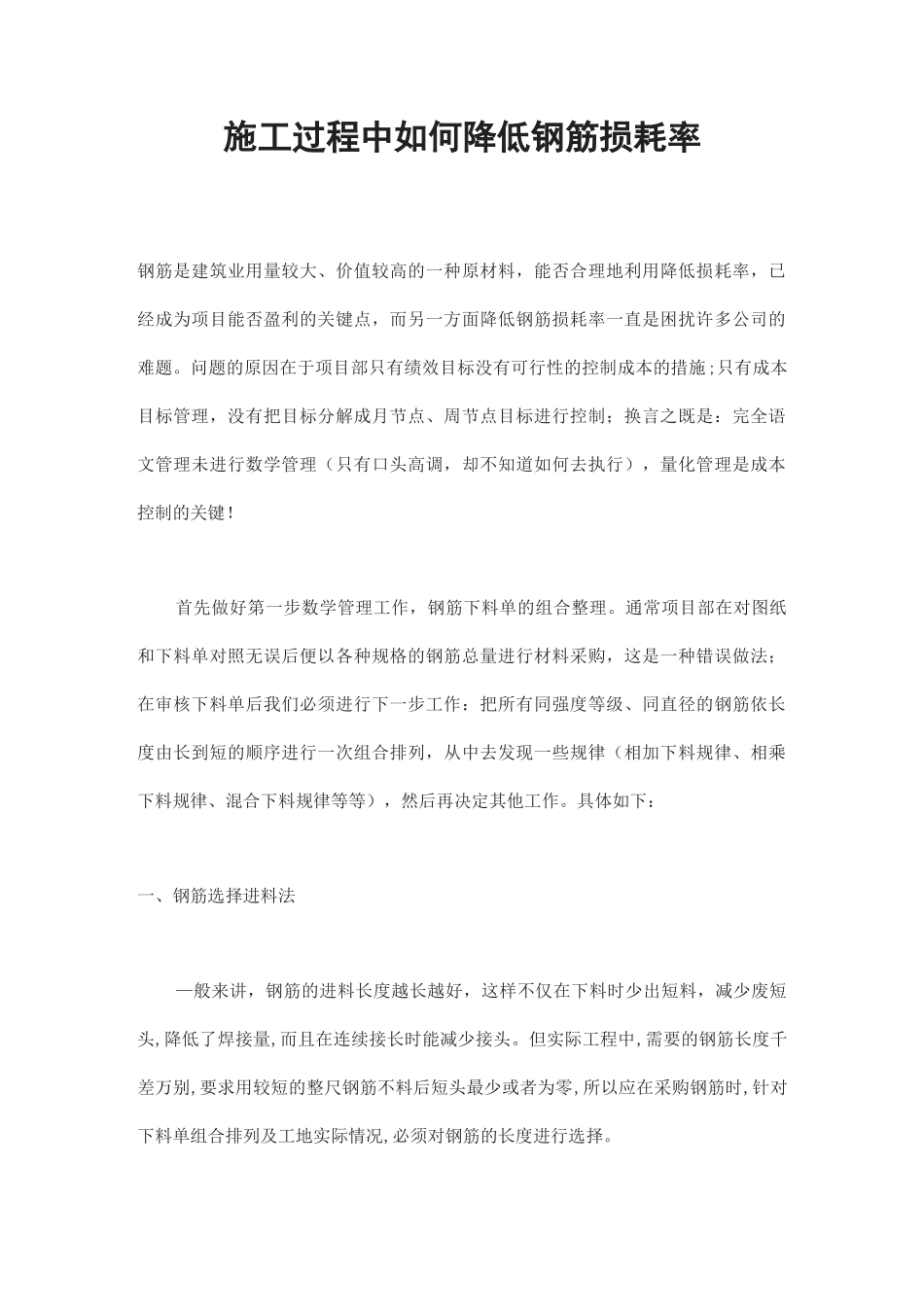

施工过程中如何降低钢筋损耗率钢筋是建筑业用量较大、价值较高的一种原材料,能否合理地利用降低损耗率,已经成为项目能否盈利的关键点,而另一方面降低钢筋损耗率一直是困扰许多公司的难题。问题的原因在于项目部只有绩效目标没有可行性的控制成本的措施;只有成本目标管理,没有把目标分解成月节点、周节点目标进行控制;换言之既是:完全语文管理未进行数学管理(只有口头高调,却不知道如何去执行),量化管理是成本控制的关键!首先做好第一步数学管理工作,钢筋下料单的组合整理。通常项目部在对图纸和下料单对照无误后便以各种规格的钢筋总量进行材料采购,这是一种错误做法;在审核下料单后我们必须进行下一步工作:把所有同强度等级、同直径的钢筋依长度由长到短的顺序进行一次组合排列,从中去发现一些规律(相加下料规律、相乘下料规律、混合下料规律等等),然后再决定其他工作。具体如下:一、钢筋选择进料法—般来讲,钢筋的进料长度越长越好,这样不仅在下料时少出短料,减少废短头,降低了焊接量,而且在连续接长时能减少接头。但实际工程中,需要的钢筋长度千差万别,要求用较短的整尺钢筋不料后短头最少或者为零,所以应在采购钢筋时,针对下料单组合排列及工地实际情况,必须对钢筋的长度进行选择。例 1:某大型加工楼大梁需用^25 钢筋,料长 9.83m.显然,进 10m 长钢筋废短头最少。例 2:某大型加工楼基础桩主筋需用^12 钢筋,料长 2.23mx4 二 8.92m,2.23x5二 11.15m,显然,应进 9m 长钢筋。其具体作法是,以每根桩筋为 9m/4=2.25m下料,其中 1 层柱钢筋缩短 2cm 即可。例 3:某框架楼,2 层,柱筋需对焊接长,二层地面已留出应有长度的钢筋接头,2 层层高为 4.4m。需对焊的柱筋下料,一般长度等同于层高,不需考虑对焊烧蚀余量,此处为 4.4m。考虑在 9m 长整尺钢筋上易截取的 4.5m 长钢筋经对焊后,只是让 3 层地面露出的柱头长度比 2 层地面露出的柱头长度增加 1cm,不仿碍 2 层主梁钢筋的放置,所以应选择 9m 长钢筋。例 4:基础主次梁的焊接接头不允许超过 50%,因此,大梁主筋的起头除进12m 钢筋以外,还应进一半 9m 长的钢筋。改正只有 12m 钢筋才是最优采购选择的误区!二、钢筋长短料组合搭配下料法在钢筋制作过程中,同一种规格钢筋往往有多种下料尺寸。不应按下料单中的先后顺续下料(通常做法),而应根据组合排列的规律先截长料,再做短料。这是钢筋下料时节省钢筋的一项原则。例:...
