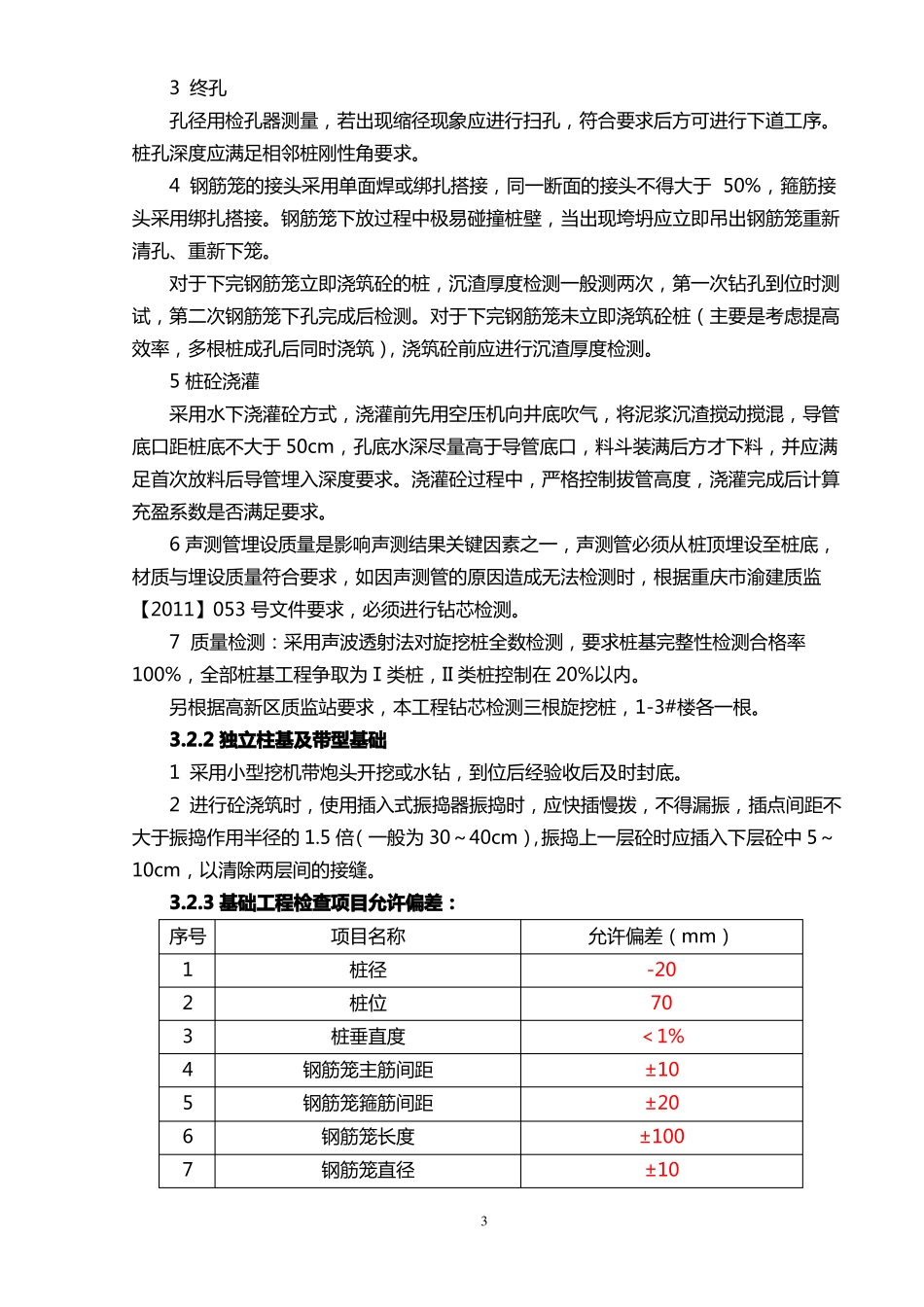

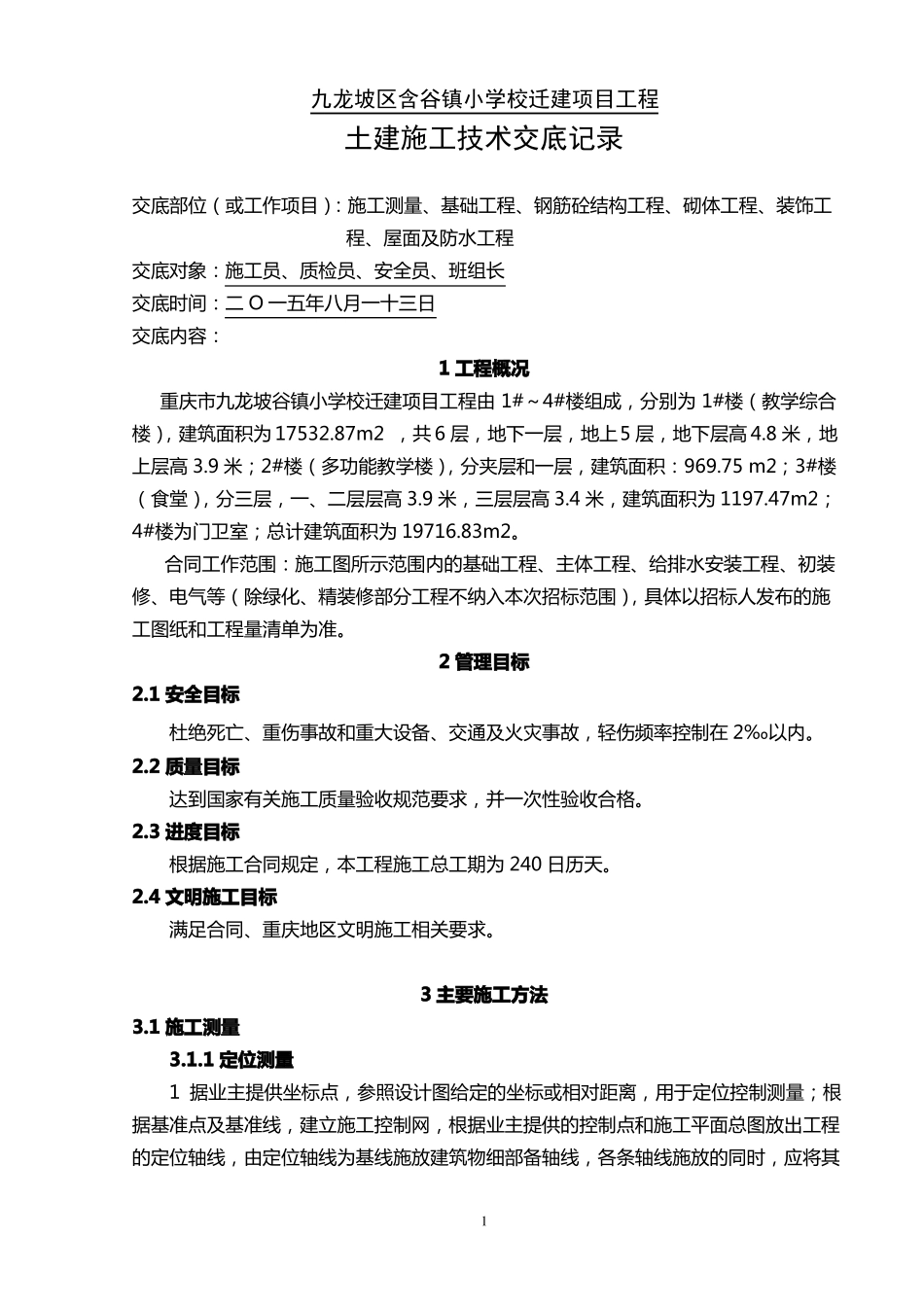

九龙坡区含谷镇小学校迁建项目工程土建施工技术交底记录交底部位(或工作项目):施工测量、基础工程、钢筋砼结构工程、砌体工程、装饰工程、屋面及防水工程交底对象:施工员、质检员、安全员、班组长交底时间:二 O 一五年八月一十三日交底内容:1 工程概况重庆市九龙坡谷镇小学校迁建项目工程由 1#~4#楼组成,分别为 1#楼(教学综合楼),建筑面积为 17532
87m2 ,共 6 层,地下一层,地上5 层,地下层高 4
8 米,地上层高 3
9 米;2#楼(多功能教学楼),分夹层和一层,建筑面积:969
75 m2;3#楼(食堂),分三层,一、二层层高 3
9 米,三层层高 3
4 米,建筑面积为 1197
47m2;4#楼为门卫室;总计建筑面积为 19716
合同工作范围:施工图所示范围内的基础工程、主体工程、给排水安装工程、初装修、电气等(除绿化、精装修部分工程不纳入本次招标范围),具体以招标人发布的施工图纸和工程量清单为准
2 管理目标2
1 安全目标杜绝死亡、重伤事故和重大设备、交通及火灾事故,轻伤频率控制在 2‰以内
2 质量目标达到国家有关施工质量验收规范要求,并一次性验收合格
3 进度目标根据施工合同规定,本工程施工总工期为 240 日历天
4 文明施工目标满足合同、重庆地区文明施工相关要求
3 主要施工方法3
1 施工测量3

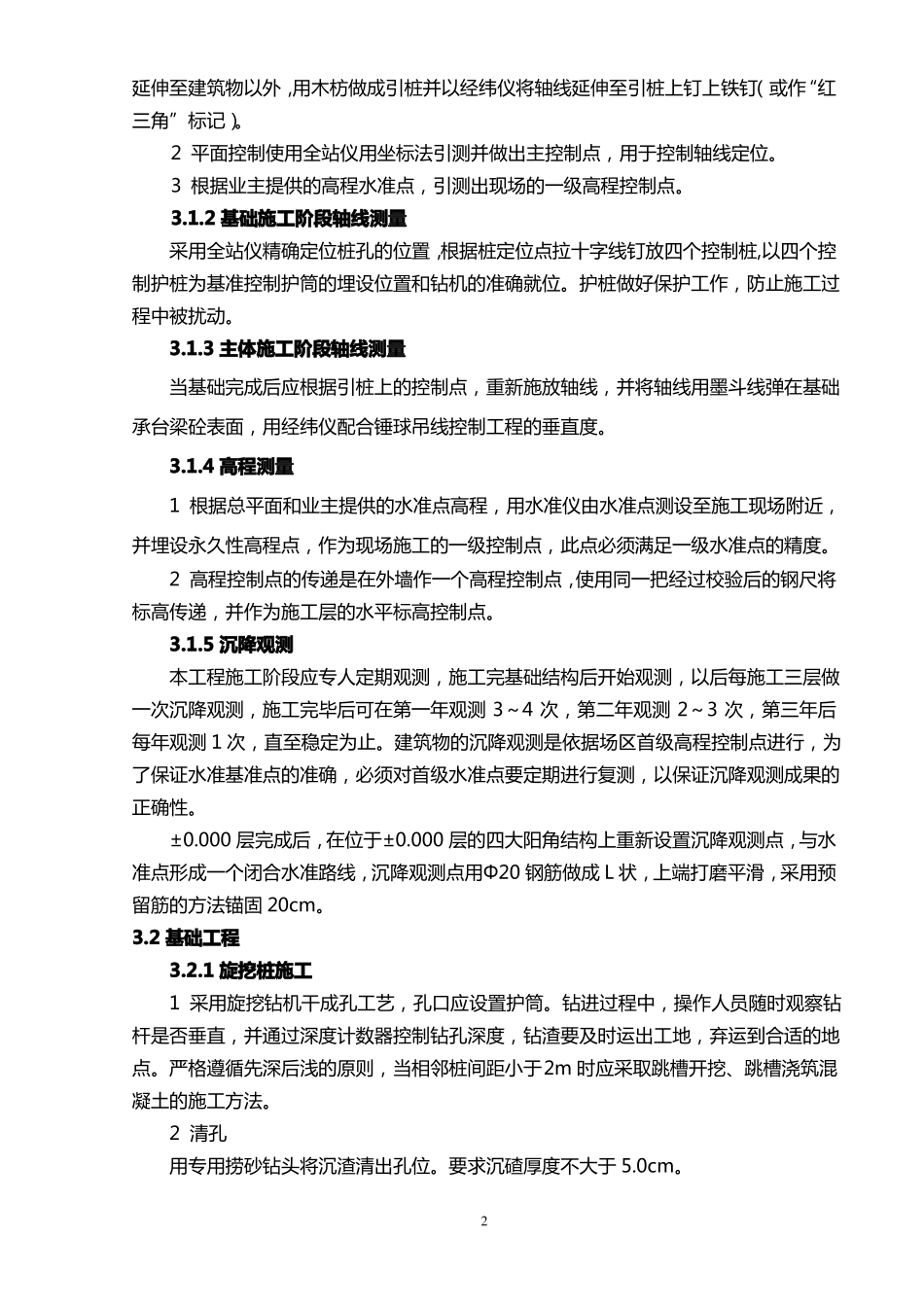

1 定位测量1 据业主提供坐标点,参照设计图给定的坐标或相对距离,用于定位控制测量;根据基准点及基准线,建立施工控制网,根据业主提供的控制点和施工平面总图放出工程的定位轴线,由定位轴线为基线施放建筑物细部备轴线,各条轴线施放的同时,应将其1延伸至建筑物以外,用木枋做成引桩并以经纬仪将轴线延伸至引桩上钉上铁钉(或作“红三角”标记)
2 平面控制使用全站仪用坐标法引测并做出主控制点,用于控制轴线定位
3 根据业主提供的高程水
