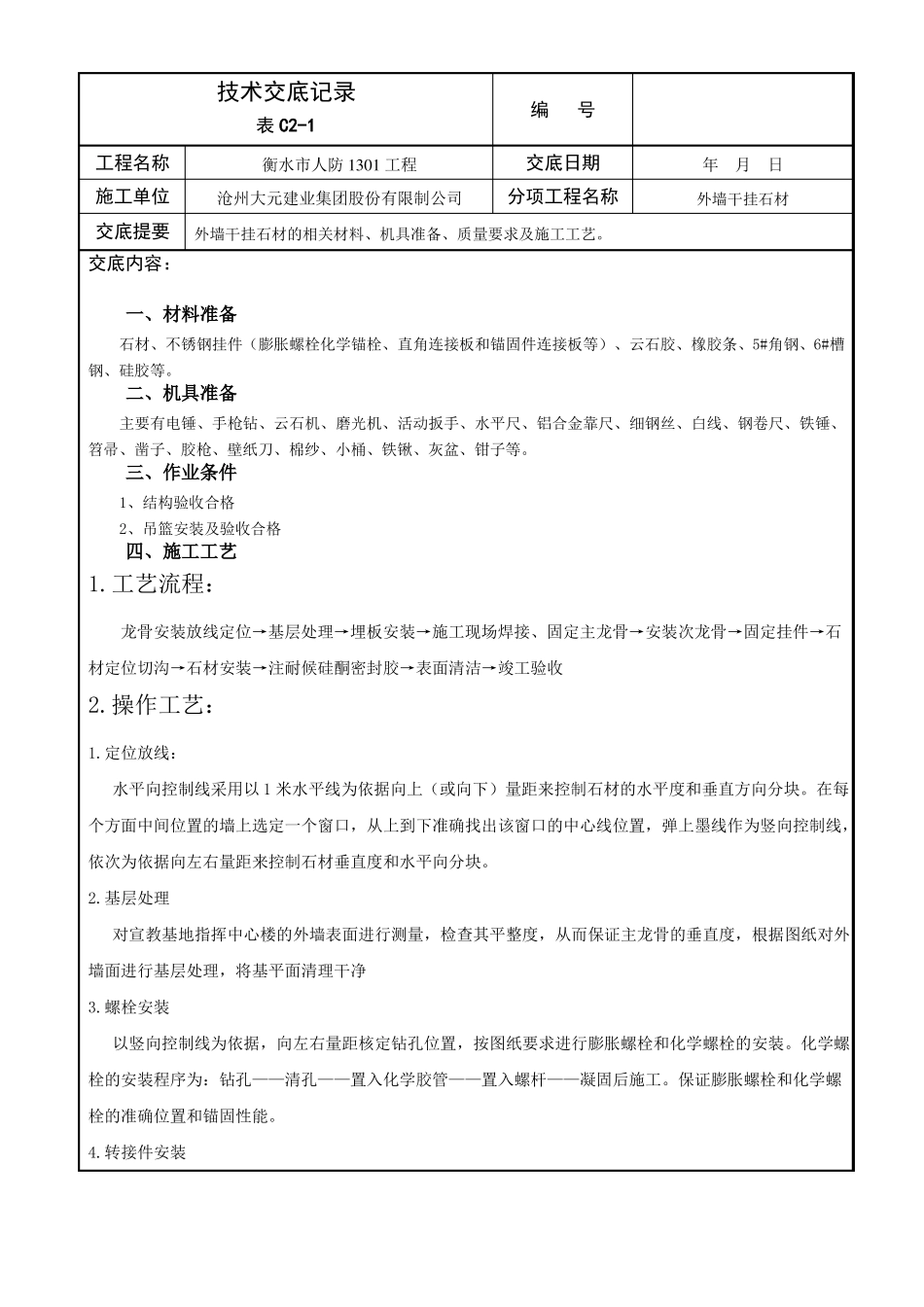

技术交底记录表 C2-1工程名称施工单位衡水市人防 1301 工程沧州大元建业集团股份有限制公司编号交底日期分项工程名称年月日外墙干挂石材交底提要外墙干挂石材的相关材料、机具准备、质量要求及施工工艺
交底内容:一、材料准备石材、不锈钢挂件(膨胀螺栓化学锚栓、直角连接板和锚固件连接板等)、云石胶、橡胶条、5#角钢、6#槽钢、硅胶等
二、机具准备主要有电锤、手枪钻、云石机、磨光机、活动扳手、水平尺、铝合金靠尺、细钢丝、白线、钢卷尺、铁锤、笤帚、凿子、胶枪、壁纸刀、棉纱、小桶、铁锹、灰盆、钳子等
三、作业条件1、结构验收合格2、吊篮安装及验收合格四、施工工艺1
工艺流程:龙骨安装放线定位→基层处理→埋板安装→施工现场焊接、固定主龙骨→安装次龙骨→固定挂件→石材定位切沟→石材安装→注耐候硅酮密封胶→表面清洁→竣工验收2
操作工艺:1
定位放线:水平向控制线采用以 1 米水平线为依据向上(或向下)量距来控制石材的水平度和垂直方向分块
在每个方面中间位置的墙上选定一个窗口,从上到下准确找出该窗口的中心线位置,弹上墨线作为竖向控制线,依次为依据向左右量距来控制石材垂直度和水平向分块
基层处理对宣教基地指挥中心楼的外墙表面进行测量,检查其平整度,从而保证主龙骨的垂直度,根据图纸对外墙面进行基层处理,将基平面清理干净3
螺栓安装以竖向控制线为依据,向左右量距核定钻孔位置,按图纸要求进行膨胀螺栓和化学螺栓的安装
化学螺栓的安装程序为:钻孔——清孔——置入化学胶管——置入螺杆——凝固后施工
保证膨胀螺栓和化学螺栓的准确位置和锚固性能
转接件安装以竖向控制线和化学膨胀为依据,核定主龙骨宽度定点,通过已安装螺栓固定连接件于墙体上
固定主龙骨根据主龙骨图将龙骨进行编号分类码放,然后进行主龙骨安装,安装主龙骨将主龙骨与连接件连接,调节主龙骨的垂直度
安装次龙骨根据石材规格分块,确定次龙骨
