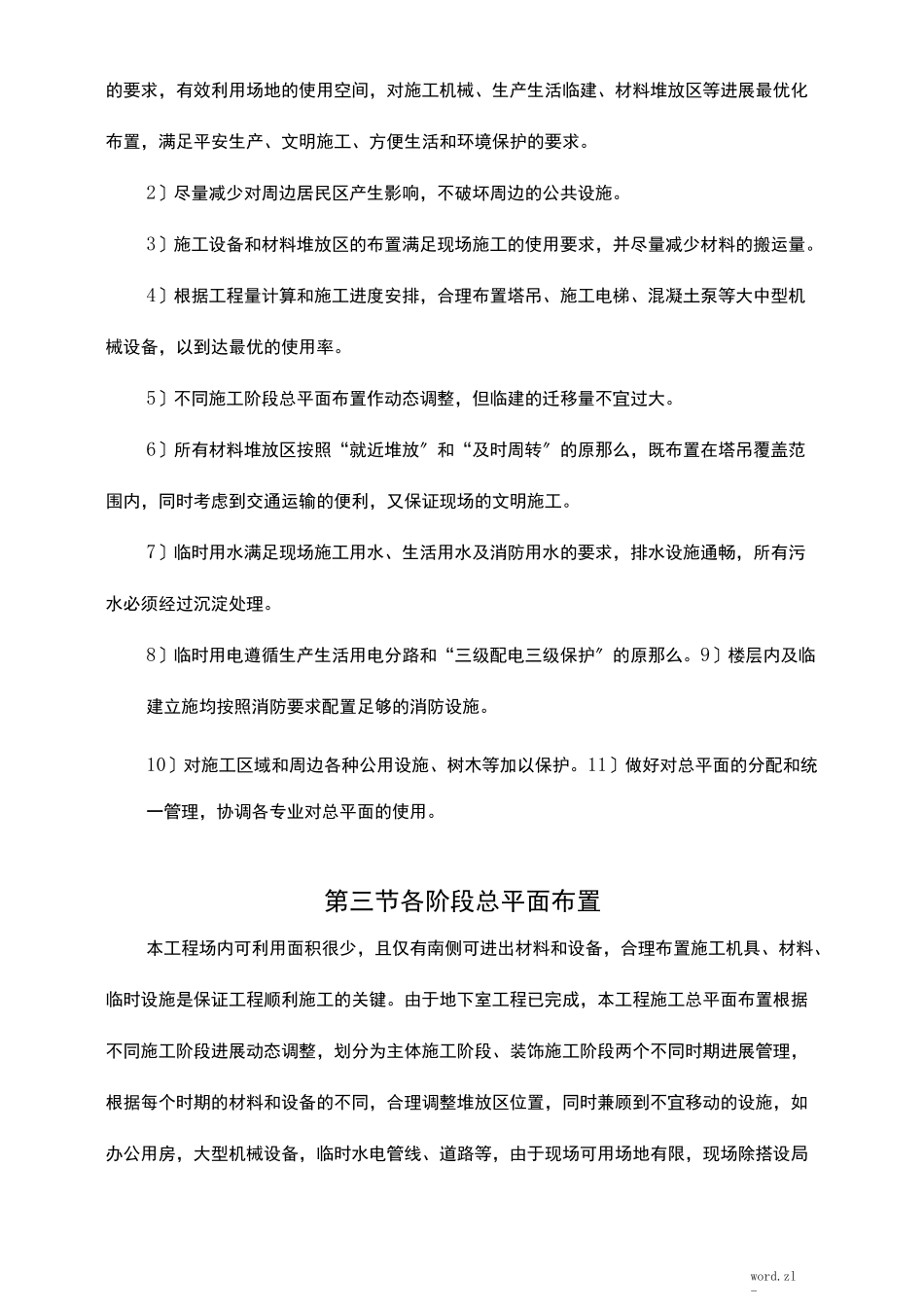

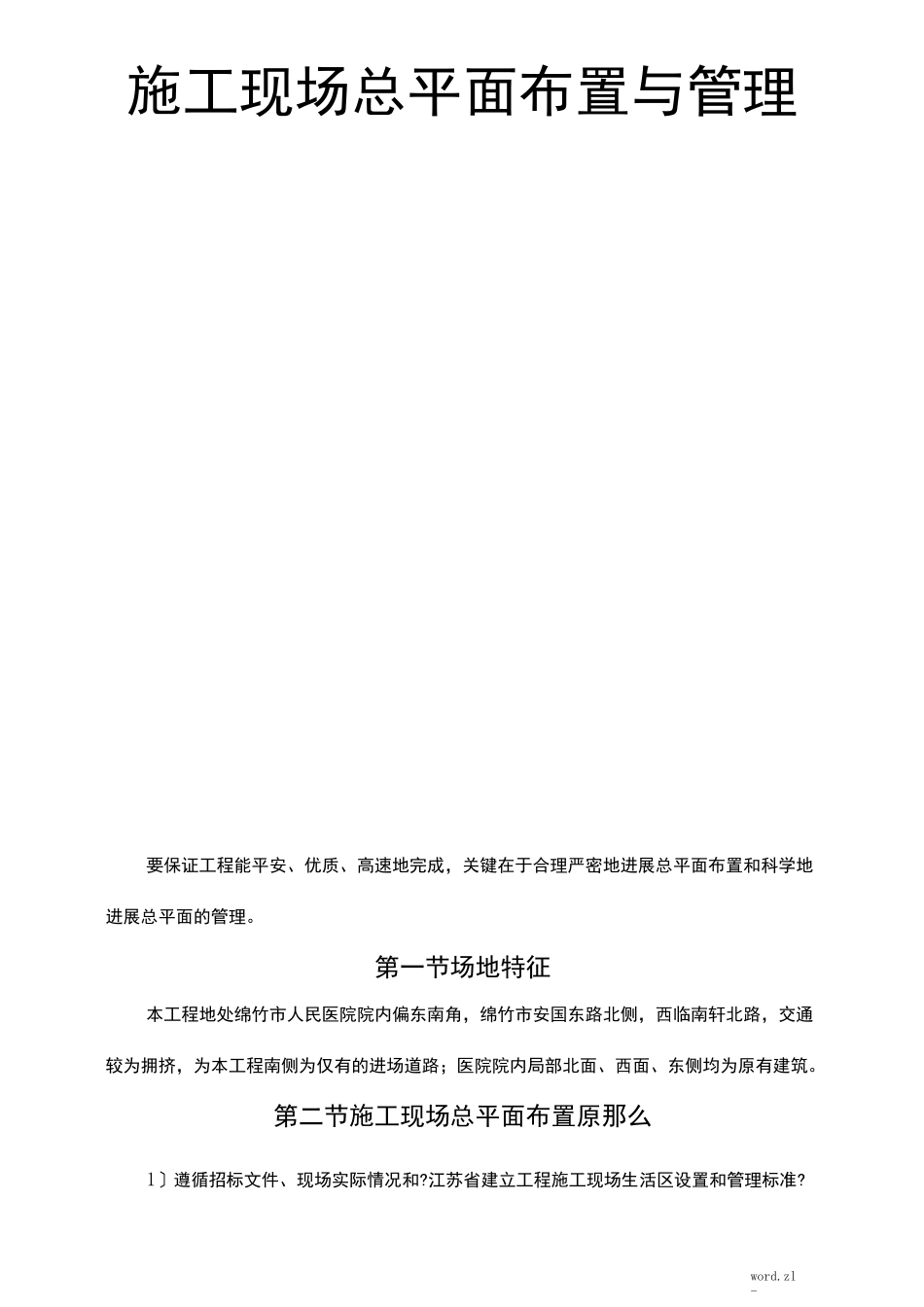

zl-施工现场总平面布置与管理要保证工程能平安、优质、高速地完成,关键在于合理严密地进展总平面布置和科学地进展总平面的管理
第一节场地特征本工程地处绵竹市人民医院院内偏东南角,绵竹市安国东路北侧,西临南轩北路,交通较为拥挤,为本工程南侧为仅有的进场道路;医院院内局部北面、西面、东侧均为原有建筑
第二节施工现场总平面布置原那么1〕遵循招标文件、现场实际情况和
江苏省建立工程施工现场生活区设置和管理标准
zl-的要求,有效利用场地的使用空间,对施工机械、生产生活临建、材料堆放区等进展最优化布置,满足平安生产、文明施工、方便生活和环境保护的要求
2〕尽量减少对周边居民区产生影响,不破坏周边的公共设施
3〕施工设备和材料堆放区的布置满足现场施工的使用要求,并尽量减少材料的搬运量
4〕根据工程量计算和施工进度安排,合理布置塔吊、施工电梯、混凝土泵等大中型机械设备,以到达最优的使用率
5〕不同施工阶段总平面布置作动态调整,但临建的迁移量不宜过大
6〕所有材料堆放区按照“就近堆放〞和“及时周转〞的原那么,既布置在塔吊覆盖范围内,同时考虑到交通运输的便利,又保证现场的文明施工
7〕临时用水满足现场施工用水、生活用水及消防用水的要求,排水设施通畅,所有污水必须经过沉淀处理
8〕临时用电遵循生产生活用电分路和“三级配电三级保护〞的原那么
9〕楼层内及临建立施均按照消防要求配置足够的消防设施
10〕对施工区域和周边各种公用设施、树木等加以保护
11〕做好对总平面的分配和统一管理,协调各专业对总平面的使用
第三节各阶段总平面布置本工程场内可利用面积很少,且仅有南侧可进出材料和设备,合理布置施工机具、材料、临时设施是保证工程顺利施工的关键

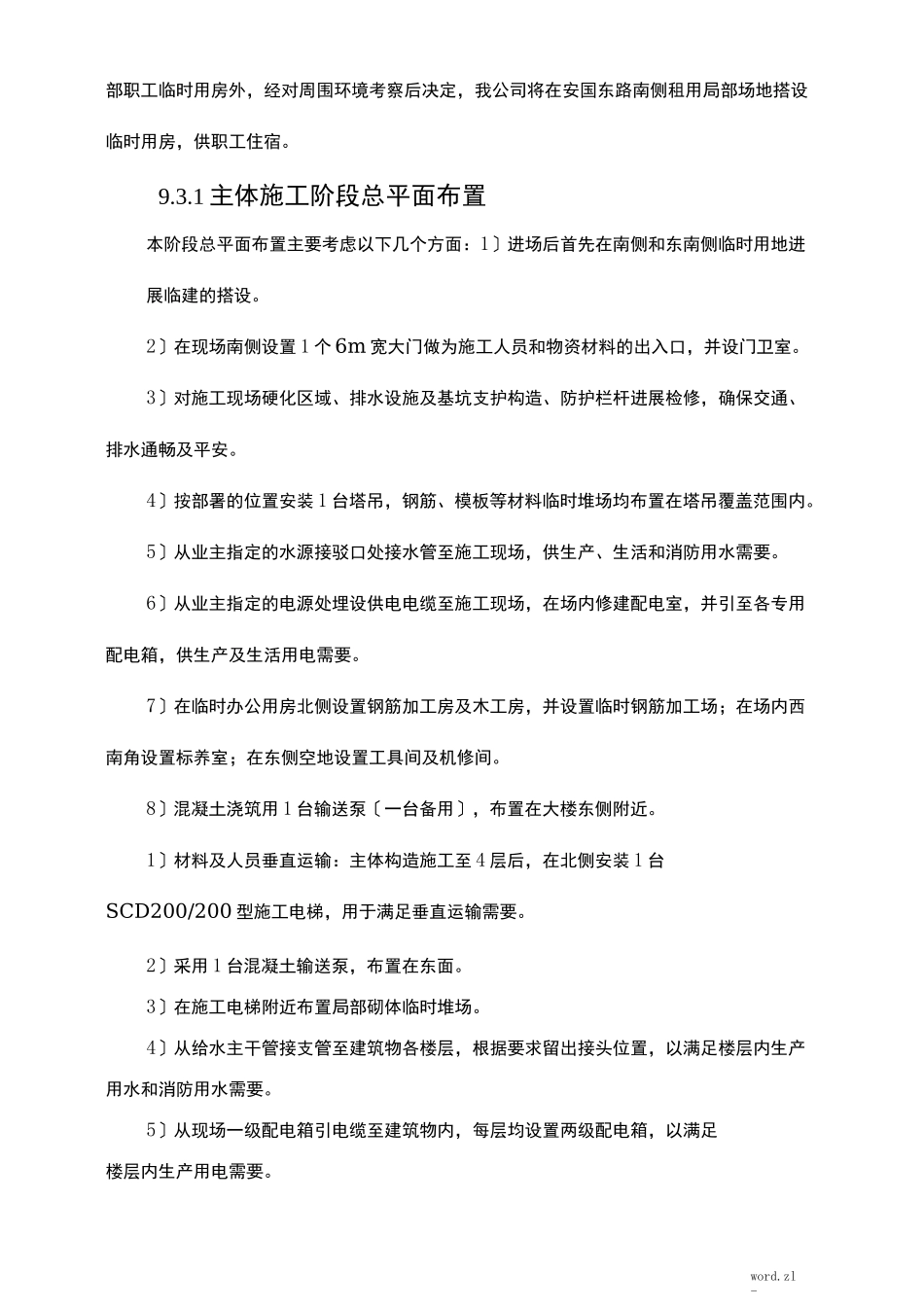

由于地下室工程已完成,本工程施工总平面布置根据不同施工阶段进展动态调整,划分为主体施工阶段、装饰施工阶段两个不同时期进展管理,根据每个时期的材
