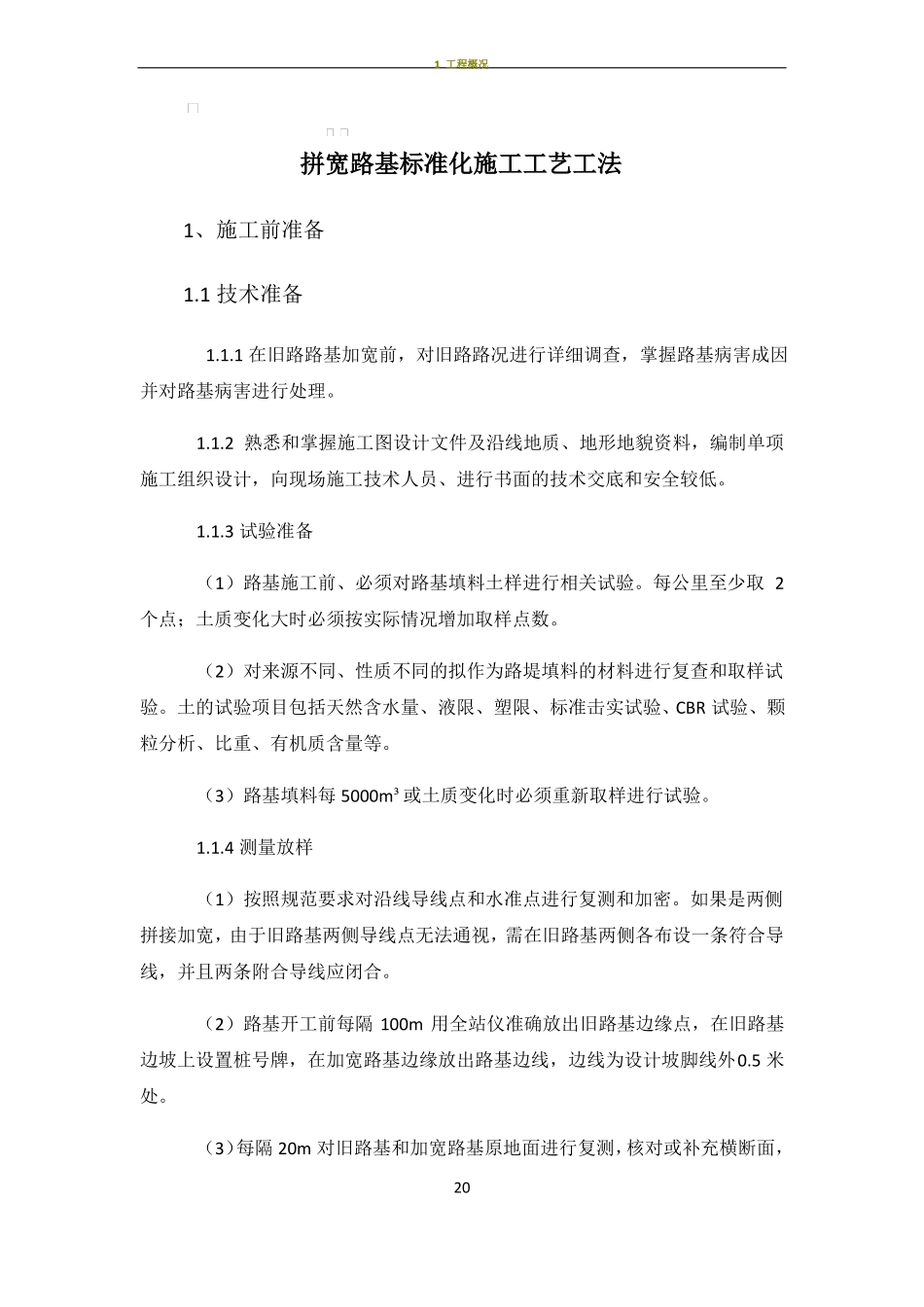

1 工程概况拼宽路基标准化施工工艺工法1、施工前准备1
1 技术准备1
1 在旧路路基加宽前,对旧路路况进行详细调查,掌握路基病害成因并对路基病害进行处理
2 熟悉和掌握施工图设计文件及沿线地质、地形地貌资料,编制单项施工组织设计,向现场施工技术人员、进行书面的技术交底和安全较低
3 试验准备(1)路基施工前、必须对路基填料土样进行相关试验
每公里至少取 2个点;土质变化大时必须按实际情况增加取样点数
(2)对来源不同、性质不同的拟作为路堤填料的材料进行复查和取样试验
土的试验项目包括天然含水量、液限、塑限、标准击实试验、CBR 试验、颗粒分析、比重、有机质含量等
(3)路基填料每 5000m³或土质变化时必须重新取样进行试验
4 测量放样(1)按照规范要求对沿线导线点和水准点进行复测和加密
如果是两侧拼接加宽,由于旧路基两侧导线点无法通视,需在旧路基两侧各布设一条符合导线,并且两条附合导线应闭合
(2)路基开工前每隔 100m 用全站仪准确放出旧路基边缘点,在旧路基边坡上设置桩号牌,在加宽路基边缘放出路基边线,边线为设计坡脚线外0
(3)每隔 20m 对旧路基和加宽路基原地面进行复测,核对或补充横断面,201 工程概况发现和设计图纸不符时,应查明原因及时处理
5 试验路段的施工(1)试验段填筑的目的:找出填料在最佳含水量下达到各压实区规定的压实度和压实沉降差时,施工机械最佳组合方式、碾压速度、碾压遍数、松铺厚度、施工工艺等
(2)试验段结束后对平整度、横坡、高程、压实质量等各项指标检查验收,满足规范要求及时将施工情况及检测结果编制试验段施工总结报监理工程师审核批准,将其作为该填料施工控制的依据
2 机具准备(一个作业面)1
1 挖运设备:挖掘机、自卸汽车1
2 摊铺平整设备:推土机、平地机1
3 压实设备:光轮
