电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

66KV线路工程质量通病防治措施解读

66KV线路工程质量通病防治措施解读_第1页
1/13
66KV线路工程质量通病防治措施解读_第2页
2/13
66KV线路工程质量通病防治措施解读_第3页
3/13

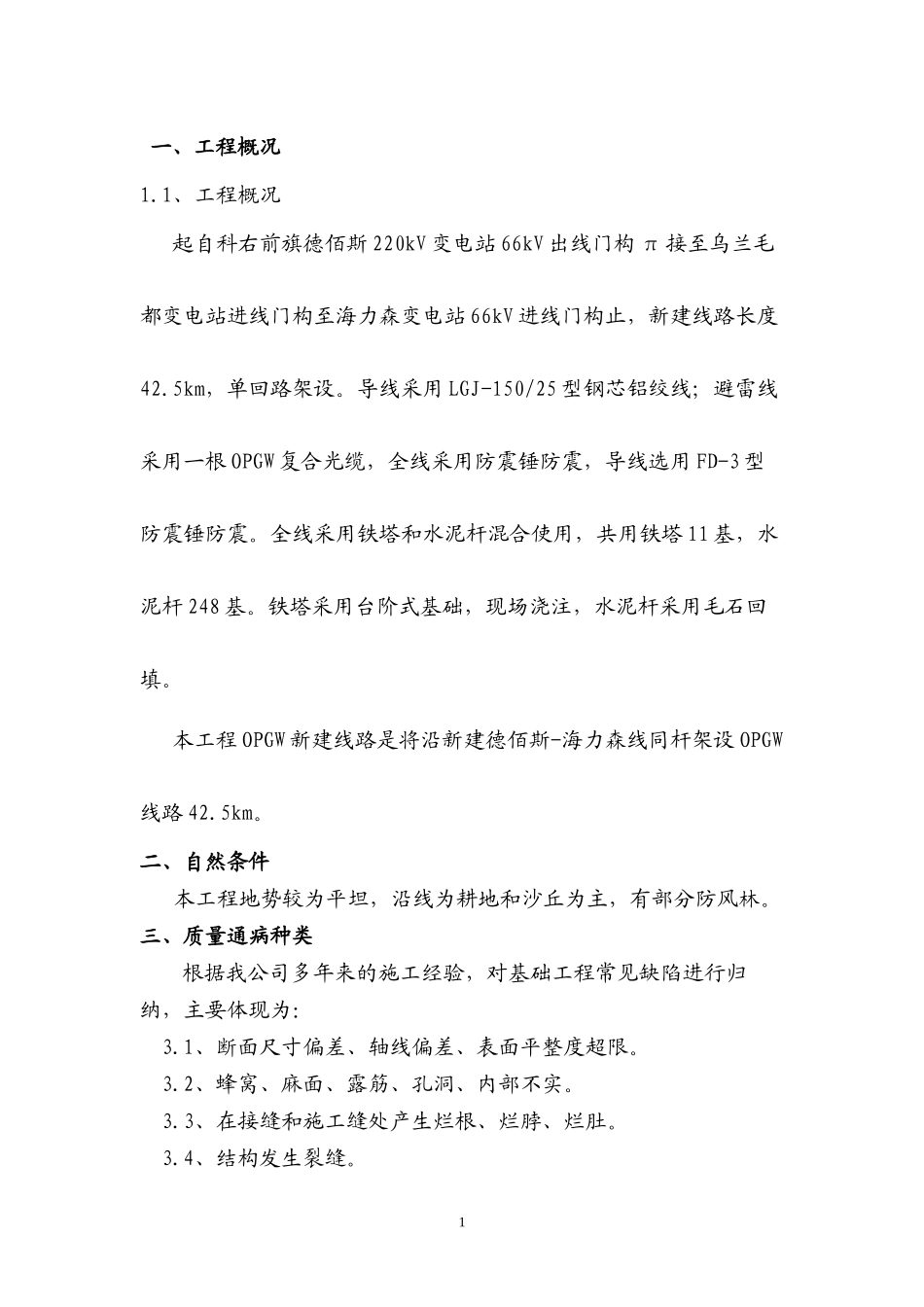

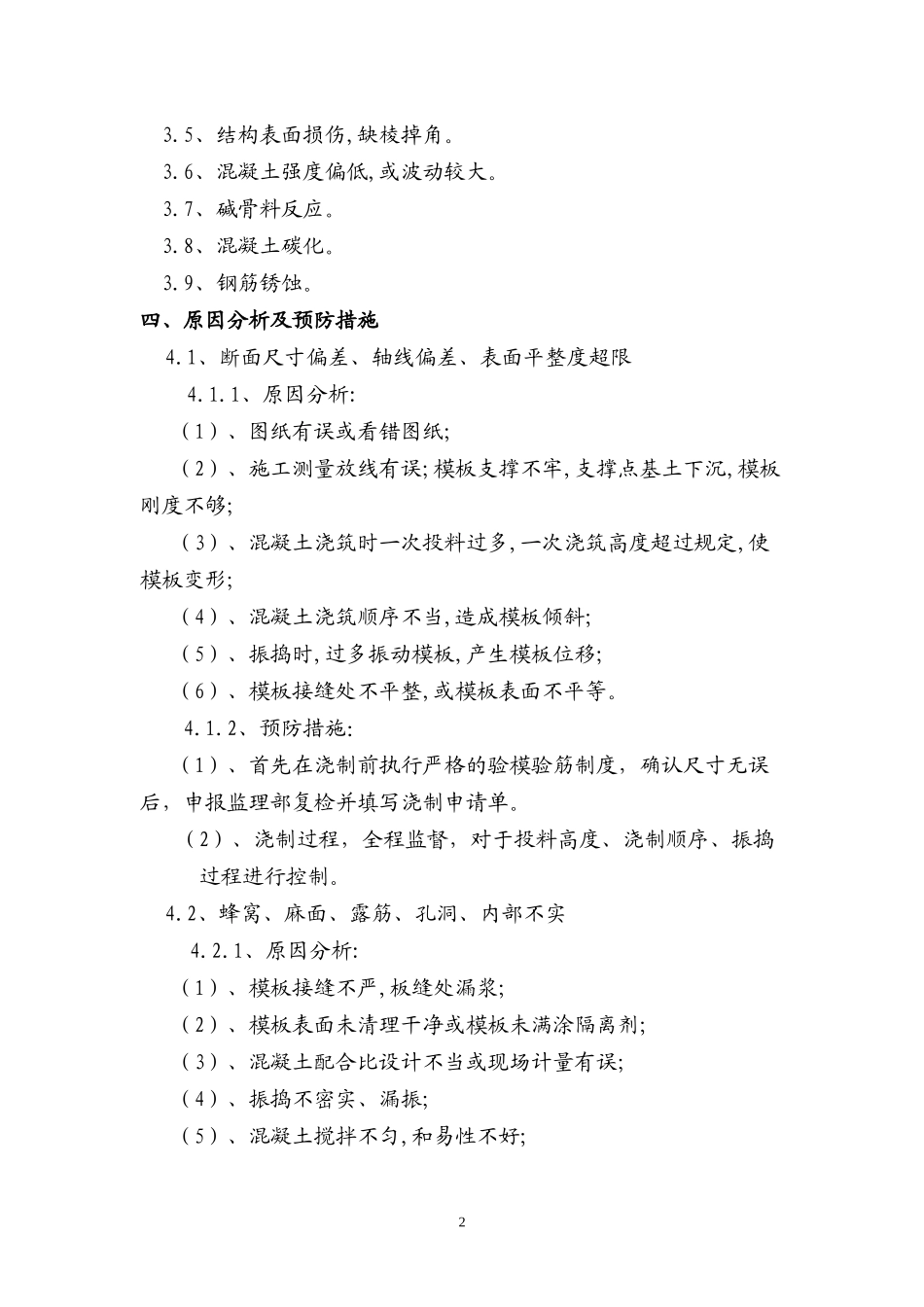

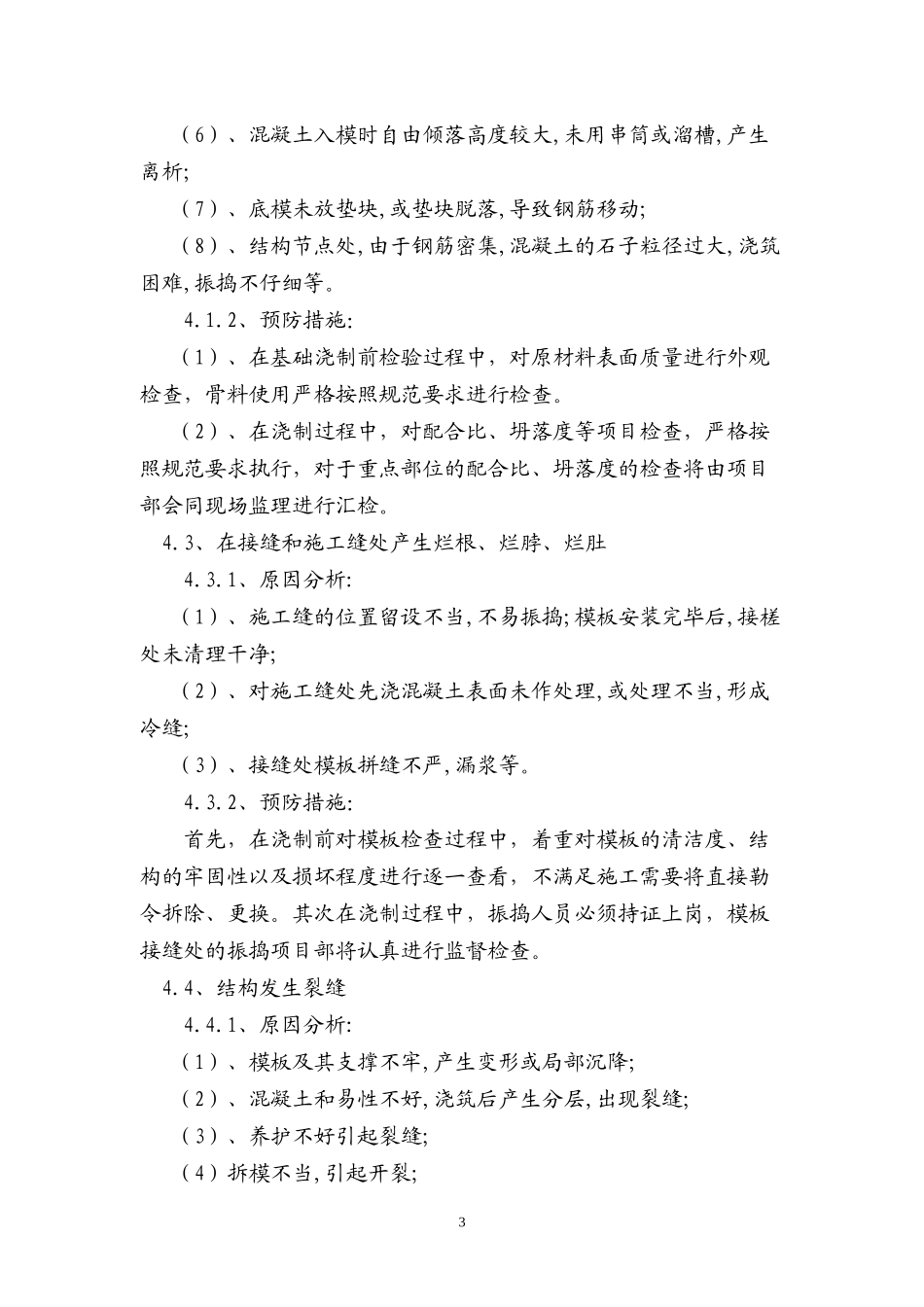

一、工程概况1.1、工程概况起自科右前旗德佰斯 220kV 变电站 66kV 出线门构 π 接至乌兰毛都变电站进线门构至海力森变电站 66kV 进线门构止,新建线路长度42.5km,单回路架设。导线采用 LGJ-150/25 型钢芯铝绞线;避雷线采用一根 OPGW 复合光缆,全线采用防震锤防震,导线选用 FD-3 型防震锤防震。全线采用铁塔和水泥杆混合使用,共用铁塔 11 基,水泥杆 248 基。铁塔采用台阶式基础,现场浇注,水泥杆采用毛石回填。本工程 OPGW 新建线路是将沿新建德佰斯-海力森线同杆架设 OPGW线路 42.5km。二、自然条件本工程地势较为平坦,沿线为耕地和沙丘为主,有部分防风林。三、质量通病种类根据我公司多年来的施工经验,对基础工程常见缺陷进行归纳,主要体现为:3.1、断面尺寸偏差、轴线偏差、表面平整度超限。3.2、蜂窝、麻面、露筋、孔洞、内部不实。3.3、在接缝和施工缝处产生烂根、烂脖、烂肚。3.4、结构发生裂缝。13.5、结构表面损伤,缺棱掉角。3.6、混凝土强度偏低,或波动较大。 3.7、碱骨料反应。3.8、混凝土碳化。 3.9、钢筋锈蚀。四、原因分析及预防措施4.1、断面尺寸偏差、轴线偏差、表面平整度超限 4.1.1、原因分析:(1)、图纸有误或看错图纸;(2)、施工测量放线有误;模板支撑不牢,支撑点基土下沉,模板刚度不够;(3)、混凝土浇筑时一次投料过多,一次浇筑高度超过规定,使模板变形;(4)、混凝土浇筑顺序不当,造成模板倾斜;(5)、振捣时,过多振动模板,产生模板位移;(6)、模板接缝处不平整,或模板表面不平等。 4.1.2、预防措施:(1)、首先在浇制前执行严格的验模验筋制度,确认尺寸无误后,申报监理部复检并填写浇制申请单。(2)、浇制过程,全程监督,对于投料高度、浇制顺序、振捣过程进行控制。4.2、蜂窝、麻面、露筋、孔洞、内部不实4.2.1、原因分析:(1)、模板接缝不严,板缝处漏浆;(2)、模板表面未清理干净或模板未满涂隔离剂;(3)、混凝土配合比设计不当或现场计量有误;(4)、振捣不密实、漏振;(5)、混凝土搅拌不匀,和易性不好;2(6)、混凝土入模时自由倾落高度较大,未用串筒或溜槽,产生离析;(7)、底模未放垫块,或垫块脱落,导致钢筋移动;(8)、结构节点处,由于钢筋密集,混凝土的石子粒径过大,浇筑困难,振捣不仔细等。 4.1.2、预防措施:(1)、在基础浇制前检验过程中,对原材料表面质量进行外观检查,骨料使用严格按照规范要求进行检查。(2)、在浇制过程中,对配合比、坍落度等项目检...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

66KV线路工程质量通病防治措施解读

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
