专项施工方案工程名称:编制单位:编制人:审核人:批准人:编制日期:年月日施工组织设计(方案)报审表施工方案及主要技术措施1

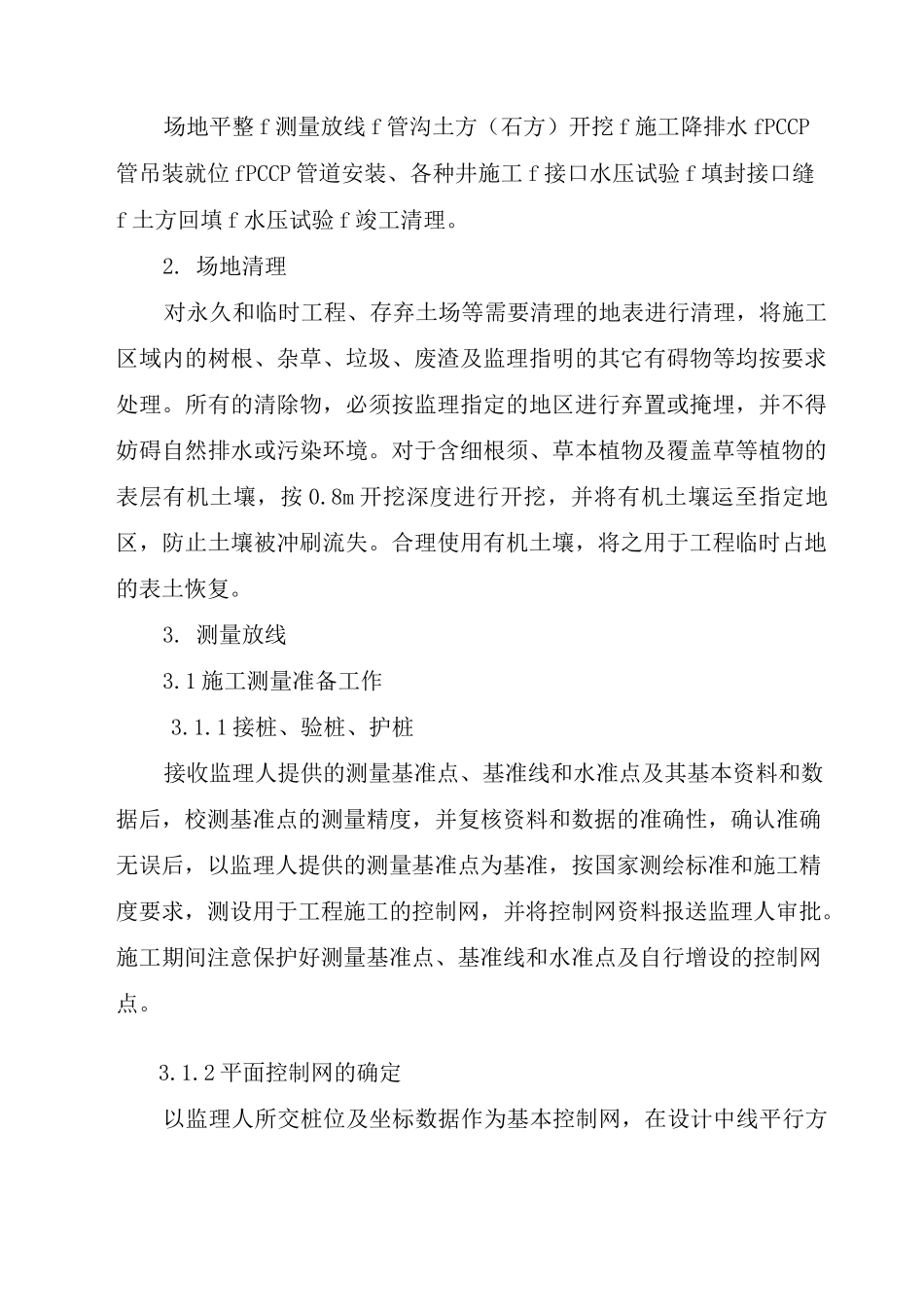

施工工艺流程场地平整 f 测量放线 f 管沟土方(石方)开挖 f 施工降排水 fPCCP管吊装就位 fPCCP 管道安装、各种井施工 f 接口水压试验 f 填封接口缝f 土方回填 f 水压试验 f 竣工清理
场地清理对永久和临时工程、存弃土场等需要清理的地表进行清理,将施工区域内的树根、杂草、垃圾、废渣及监理指明的其它有碍物等均按要求处理
所有的清除物,必须按监理指定的地区进行弃置或掩埋,并不得妨碍自然排水或污染环境
对于含细根须、草本植物及覆盖草等植物的表层有机土壤,按 0
8m 开挖深度进行开挖,并将有机土壤运至指定地区,防止土壤被冲刷流失
合理使用有机土壤,将之用于工程临时占地的表土恢复
1 施工测量准备工作3
1 接桩、验桩、护桩接收监理人提供的测量基准点、基准线和水准点及其基本资料和数据后,校测基准点的测量精度,并复核资料和数据的准确性,确认准确无误后,以监理人提供的测量基准点为基准,按国家测绘标准和施工精度要求,测设用于工程施工的控制网,并将控制网资料报送监理人审批
施工期间注意保护好测量基准点、基准线和水准点及自行增设的控制网点
2 平面控制网的确定以监理人所交桩位及坐标数据作为基本控制网,在设计中线平行方向自布一条附合导线,以满足施工需要
3 高程控制网的确定将所交高程点作为施工高程基本控制网,自布两条附合水准导线,并引测出临时水准点
水准点测量闭合差不大于 10(N)i/2mm(N 为测段往返距离(km))
4 施工放线3
1 开挖前按坐标测设出管线、井位和镇墩位置,根据中线及计划边坡坡度向两侧放出开挖上口线,开挖过程中用经纬仪控制开挖方向,用水准仪控制开挖深度
