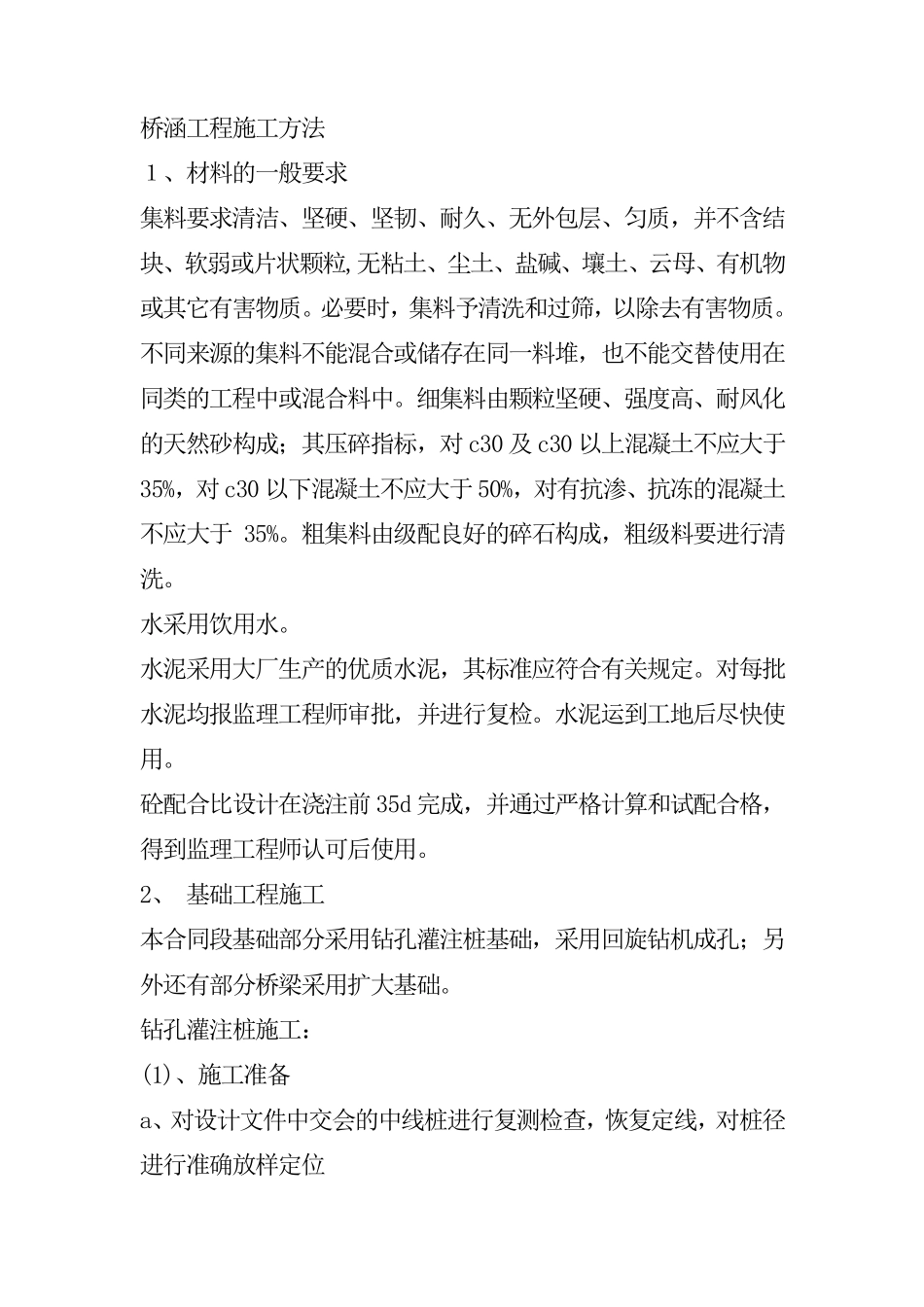

桥涵工程施工方法 1、材料的一般要求 集料要求清洁、坚硬、坚韧、耐久、无外包层、匀质,并不含结块、软弱或片状颗粒,无粘土、尘土、盐碱、壤土、云母、有机物或其它有害物质。必要时,集料予清洗和过筛,以除去有害物质。不同来源的集料不能混合或储存在同一料堆,也不能交替使用在同类的工程中或混合料中。细集料由颗粒坚硬、强度高、耐风化的天然砂构成;其压碎指标,对 c30 及 c30 以上混凝土不应大于35%,对 c30 以下混凝土不应大于 50%,对有抗渗、抗冻的混凝土不应大于 35%。粗集料由级配良好的碎石构成,粗级料要进行清洗。 水采用饮用水。 水泥采用大厂生产的优质水泥,其标准应符合有关规定。对每批水泥均报监理工程师审批,并进行复检。水泥运到工地后尽快使用。 砼配合比设计在浇注前35d 完成,并通过严格 计算 和试 配合格 ,得 到监理工程师认 可 后使用。 2、 基 础 工程施工 本 合同段 基 础 部 分 采用钻 孔 灌 注桩 基 础 ,采用回 旋 钻 机成孔 ;另外还 有部 分 桥梁 采用扩 大基 础 。 钻 孔 灌 注桩 施工: (1)、施工准备 a、对设计文 件 中交会 的中线 桩 进行复测 检查 ,恢 复定线 ,对桩 径进行准确 放 样 定位 b、埋设护筒。护筒采用 3-5mm 厚的钢板卷制,护筒内径大于设计桩径 30cm,护筒长度为 2m。埋设护筒时顶端高程高出地下水位或孔外水位 1.5-2.0m,处于旱地时,除上述要求外还应高出地面30cm。护筒底端埋置将护筒周围 0.5-1.0m 范围内的土挖除,夯填粘性土至护筒底 0.5m 以下,其埋置深度不小于 1.5m。埋设护筒时先在桩位处挖出比护筒外径大 80-100cm 的圆坑,然后在坑底填筑50cm 左右的厚的粘性土,分层夯实整平,然后使护筒垂直就位,此后即在护筒周围对称均匀回填粘性土并夯实,夯填时要防止护筒倾斜或移位。护筒的平面位置偏差不得大于 50mm,夯填与桩轴线的偏差不得大于 1%。 (2)、钻孔 a、首先钻机就位稳固,钻机转盘中心同护筒中心偏差不得大 2cm,就位合格后,开始冲孔, 起初稍体钻杆,在护筒内打浆, 开始泥浆泵进行循环,待泥浆均匀后开始钻进。要适当控制进尺速度,在护筒底角处低档慢速钻进,钻至底角下 1 米以后按正常速度钻进。桩的钻孔和开挖,在中距5m 内的任何混凝土灌注桩完成后24 小时才能开始,以避免干扰 邻 桩混凝土的凝固。为加 快 完成钻孔工 作 ,可 多 机同时作 业 。 b、泥...
