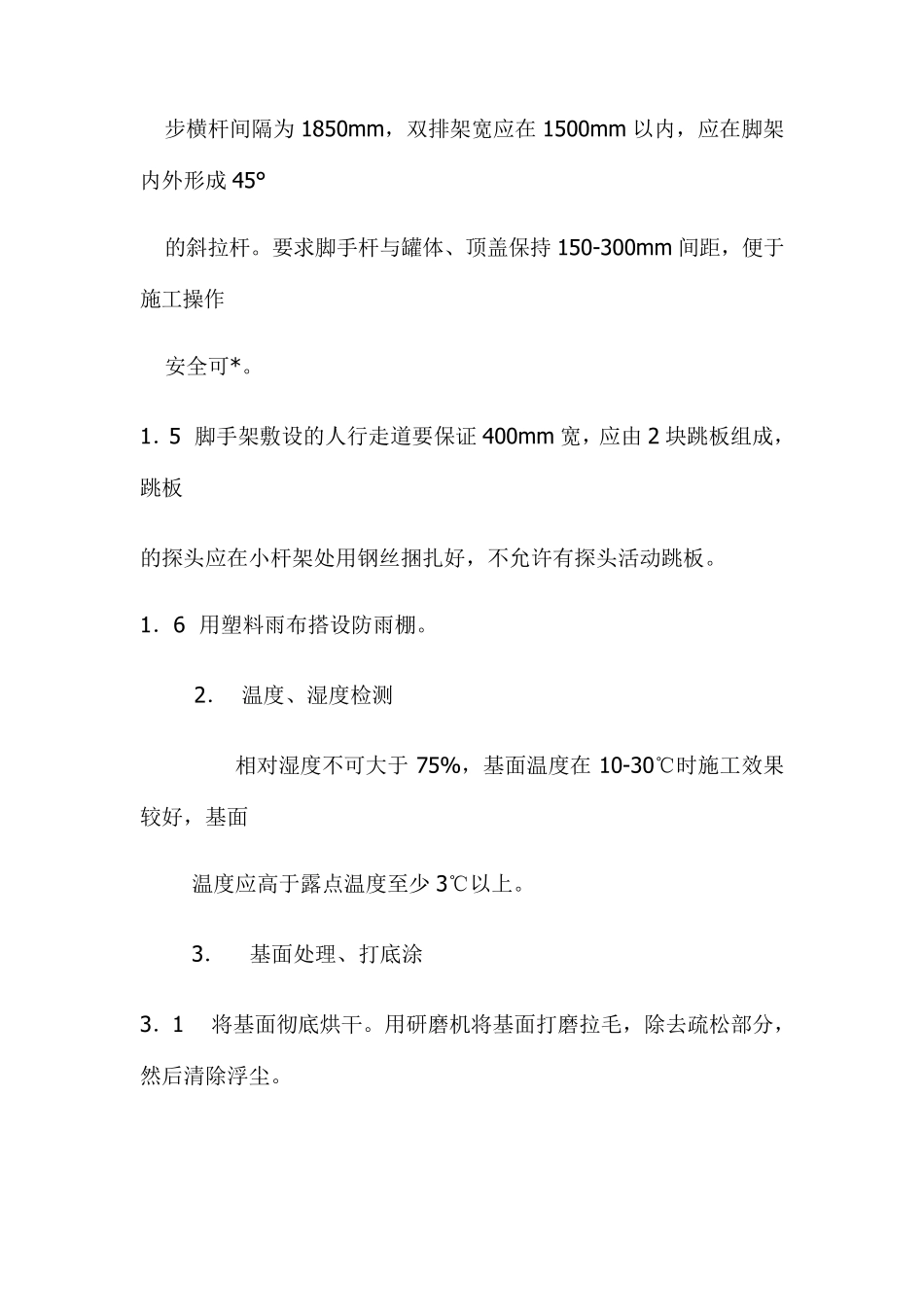

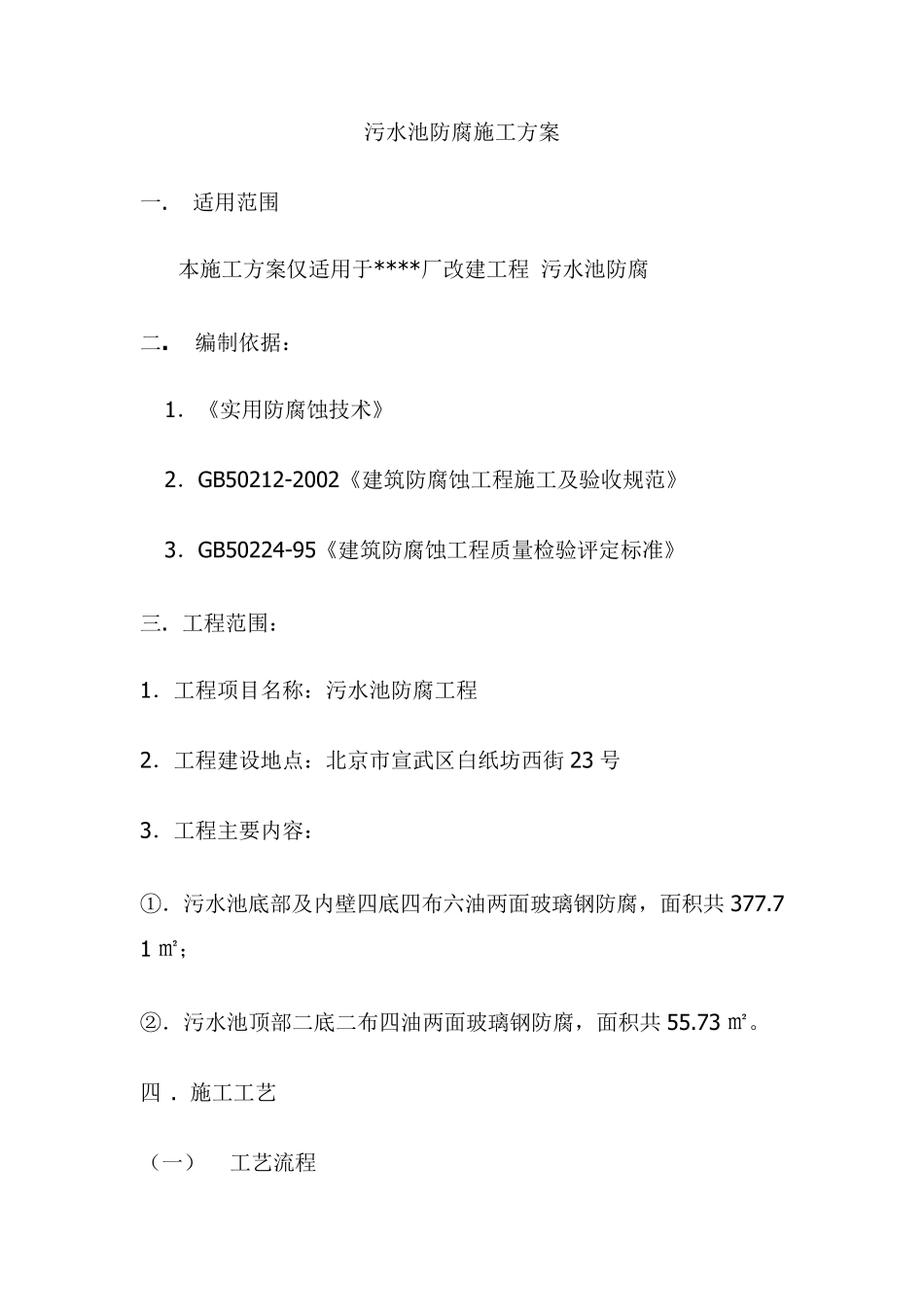

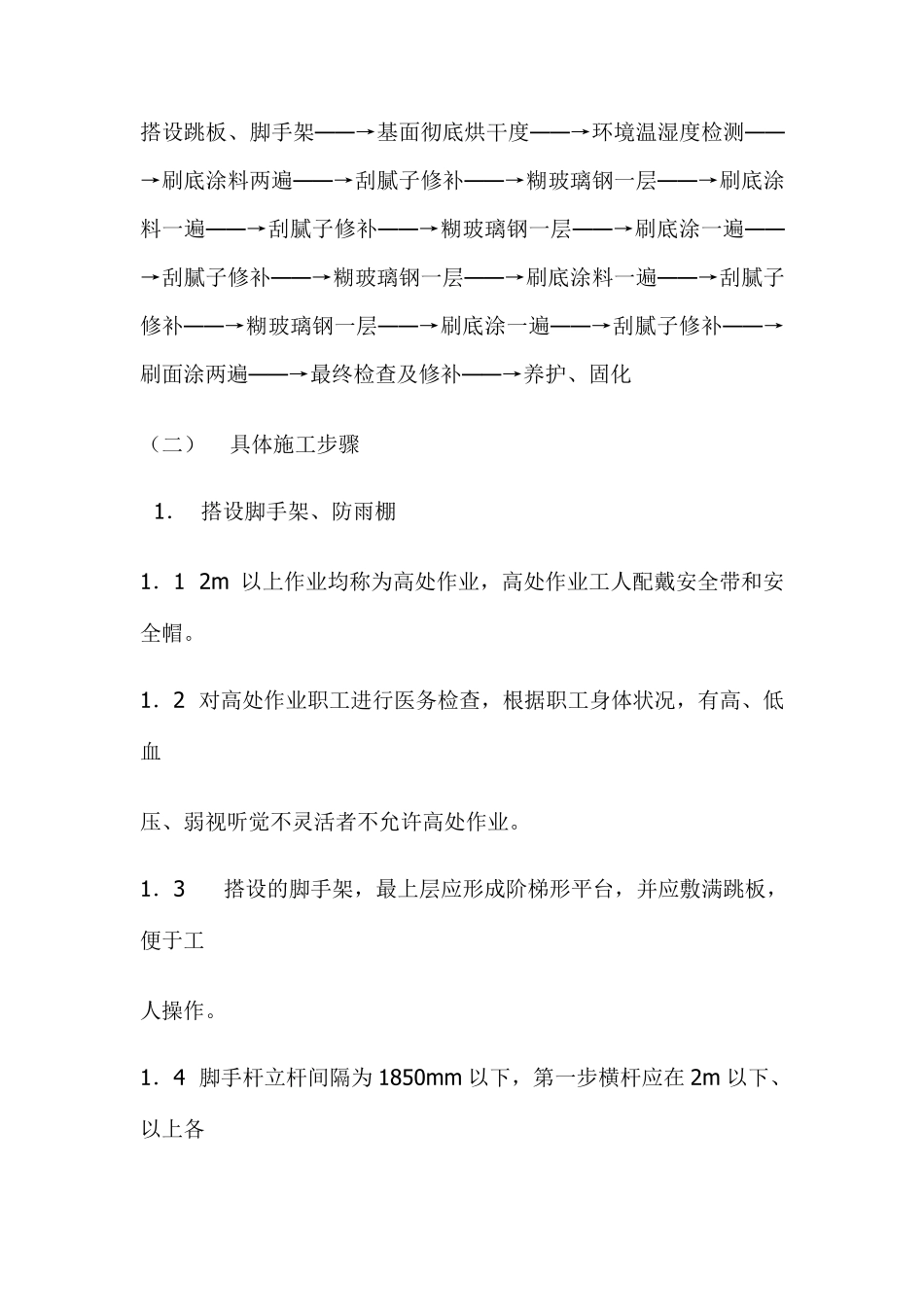

污水池防腐施工方案 一. 适用范围 本施工方案仅适用于****厂改建工程 污水池防腐 二. 编制依据: 1.《实用防腐蚀技术》 2.GB50212-2002《建筑防腐蚀工程施工及验收规范》 3.GB50224-95《建筑防腐蚀工程质量检验评定标准》 三. 工程范围: 1.工程项目名称:污水池防腐工程 2.工程建设地点:北京市宣武区白纸坊西街23 号 3.工程主要内容: ①.污水池底部及内壁四底四布六油两面玻璃钢防腐,面积共 377.71 ㎡; ②.污水池顶部二底二布四油两面玻璃钢防腐,面积共 55.73 ㎡。 四 . 施工工艺 (一) 工艺流程 搭设跳板、脚手架——→基面彻底烘干度——→环境温湿度检测——→刷底涂料两遍——→刮腻子修补——→糊玻璃钢一层——→刷底涂料一遍——→刮腻子修补——→糊玻璃钢一层——→刷底涂一遍——→刮腻子修补——→糊玻璃钢一层——→刷底涂料一遍——→刮腻子修补——→糊玻璃钢一层——→刷底涂一遍——→刮腻子修补——→刷面涂两遍——→最终检查及修补——→养护、固化 (二) 具体施工步骤 1. 搭设脚手架、防雨棚 1.1 2m 以上作业均称为高处作业,高处作业工人配戴安全带和安全帽。 1.2 对高处作业职工进行医务检查,根据职工身体状况,有高、低血 压、弱视听觉不灵活者不允许高处作业。 1.3 搭设的脚手架,最上层应形成阶梯形平台,并应敷满跳板,便于工 人操作。 1.4 脚手杆立杆间隔为 1850mm 以下,第一步横杆应在 2m 以下、以上各 步横杆间隔为1850mm,双排架宽应在1500mm 以内,应在脚架内外形成45° 的斜拉杆。要求脚手杆与罐体、顶盖保持150-300mm 间距,便于施工操作 安全可*。 1.5 脚手架敷设的人行走道要保证400mm 宽,应由2 块跳板组成,跳板 的探头应在小杆架处用钢丝捆扎好,不允许有探头活动跳板。 1.6 用塑料雨布搭设防雨棚。 2. 温度、湿度检测 相对湿度不可大于75%,基面温度在10-30℃时施工效果较好,基面 温度应高于露点温度至少 3℃以上。 3. 基面处理、打底涂 3.1 将基面彻底烘干。用研磨机将基面打磨拉毛,除去疏松部分,然后清除浮尘。 3.2 用丙酮清洗基面,完全干燥后刷底涂,一般用环氧树脂作底涂,可涂刷1~2 道,每道涂层厚度约0.1 m m ,自然固化时,每次间隔不得少于24 小时,固化后刮腻子1~2 次,并修补找平。 4. 衬玻璃布 衬布时,在贴衬玻璃布的部位先均匀涂刷一层和所衬玻璃布同宽的胶料,随即衬上...
