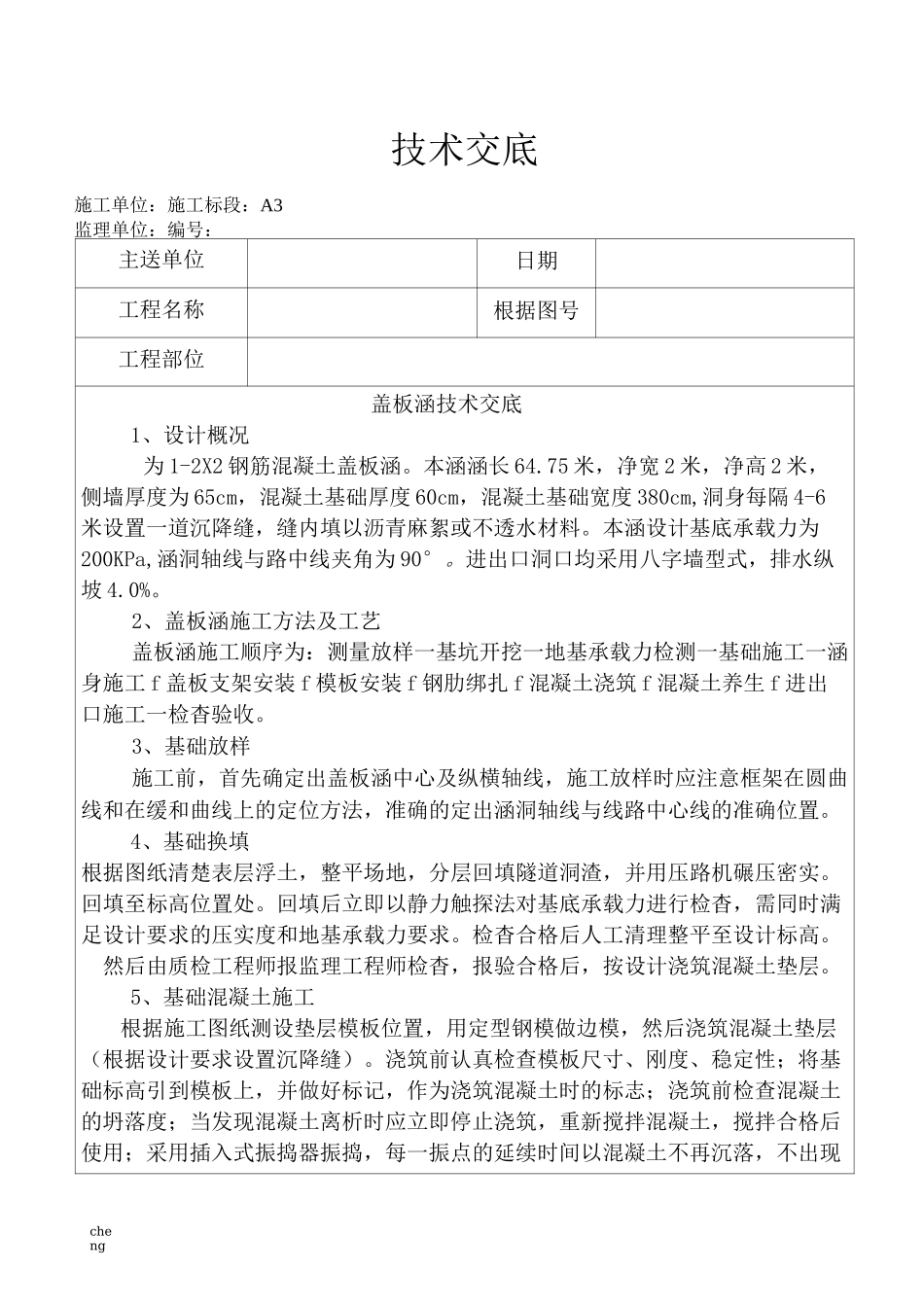

cheng技术交底施工单位:施工标段:A3监理单位:编号:主送单位日期工程名称根据图号工程部位盖板涵技术交底1、设计概况为 1-2X2 钢筋混凝土盖板涵
本涵涵长 64
75 米,净宽 2 米,净高 2 米,侧墙厚度为 65cm,混凝土基础厚度 60cm,混凝土基础宽度 380cm,洞身每隔 4-6米设置一道沉降缝,缝内填以沥青麻絮或不透水材料
本涵设计基底承载力为200KPa,涵洞轴线与路中线夹角为 90°
进出口洞口均采用八字墙型式,排水纵坡 4

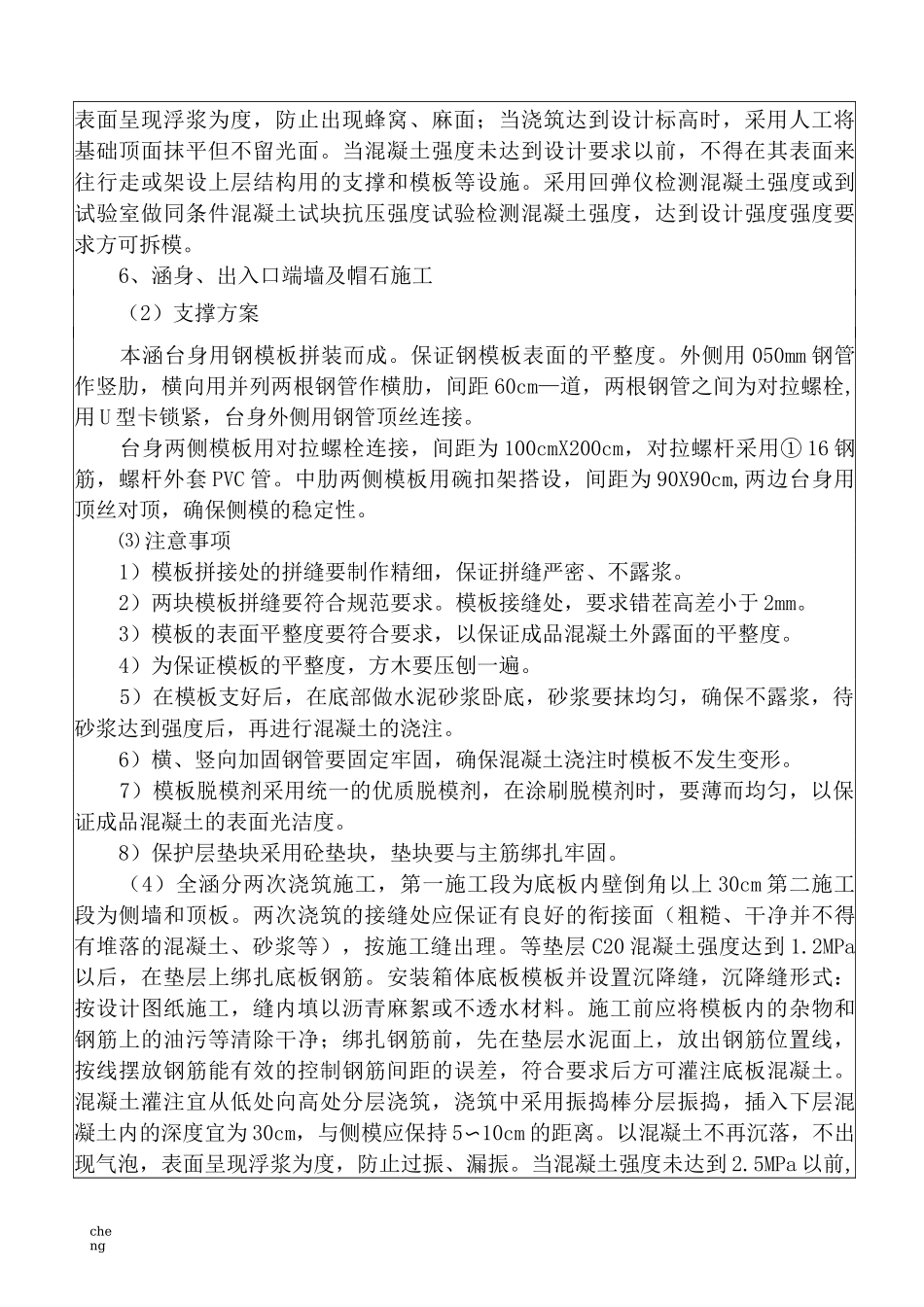

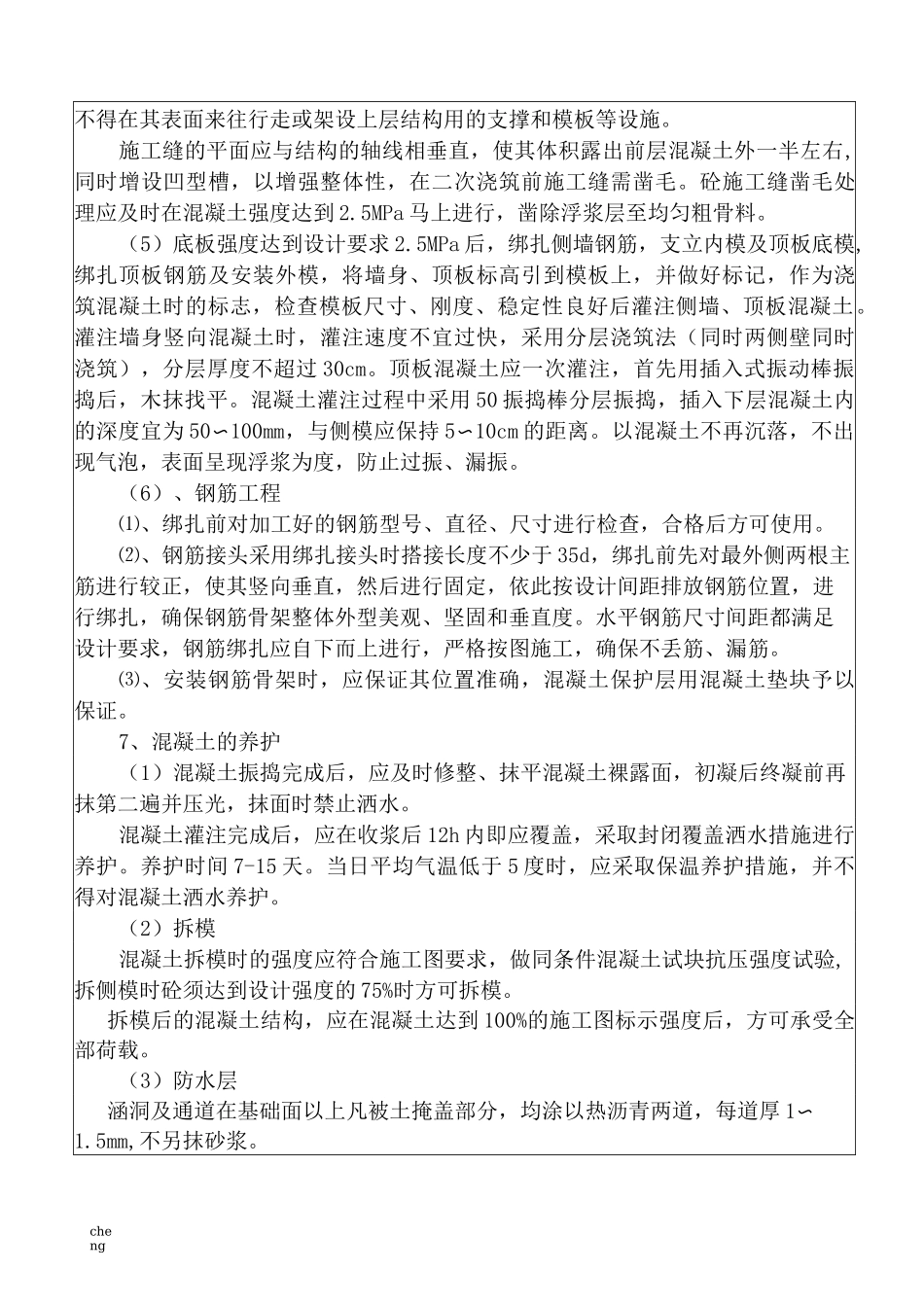

2、盖板涵施工方法及工艺盖板涵施工顺序为:测量放样一基坑开挖一地基承载力检测一基础施工一涵身施工 f 盖板支架安装 f 模板安装 f 钢肋绑扎 f 混凝土浇筑 f 混凝土养生 f 进出口施工一检杳验收
3、基础放样施工前,首先确定出盖板涵中心及纵横轴线,施工放样时应注意框架在圆曲线和在缓和曲线上的定位方法,准确的定出涵洞轴线与线路中心线的准确位置
4、基础换填根据图纸清楚表层浮土,整平场地,分层回填隧道洞渣,并用压路机碾压密实
回填至标高位置处
回填后立即以静力触探法对基底承载力进行检杳,需同时满足设计要求的压实度和地基承载力要求
检杳合格后人工清理整平至设计标高
然后由质检工程师报监理工程师检杳,报验合格后,按设计浇筑混凝土垫层
5、基础混凝土施工根据施工图纸测设垫层模板位置,用定型钢模做边模,然后浇筑混凝土垫层(根据设计要求设置沉降缝)
浇筑前认真检查模板尺寸、刚度、稳定性;将基础标高引到模板上,并做好标记,作为浇筑混凝土时的标志;浇筑前检查混凝土的坍落度;当发现混凝土离析时应立即停止浇筑,重新搅拌混凝土,搅拌合格后使用;采用插入式振捣器振捣,每一振点的延续时间以混凝土不再沉落,不出现气泡,cheng表面呈现浮浆为度,防止出现蜂窝、麻面;当浇筑达到设计标高时,采用人工将基础顶面抹平但不留光面
当混凝土强度未达到设计要
