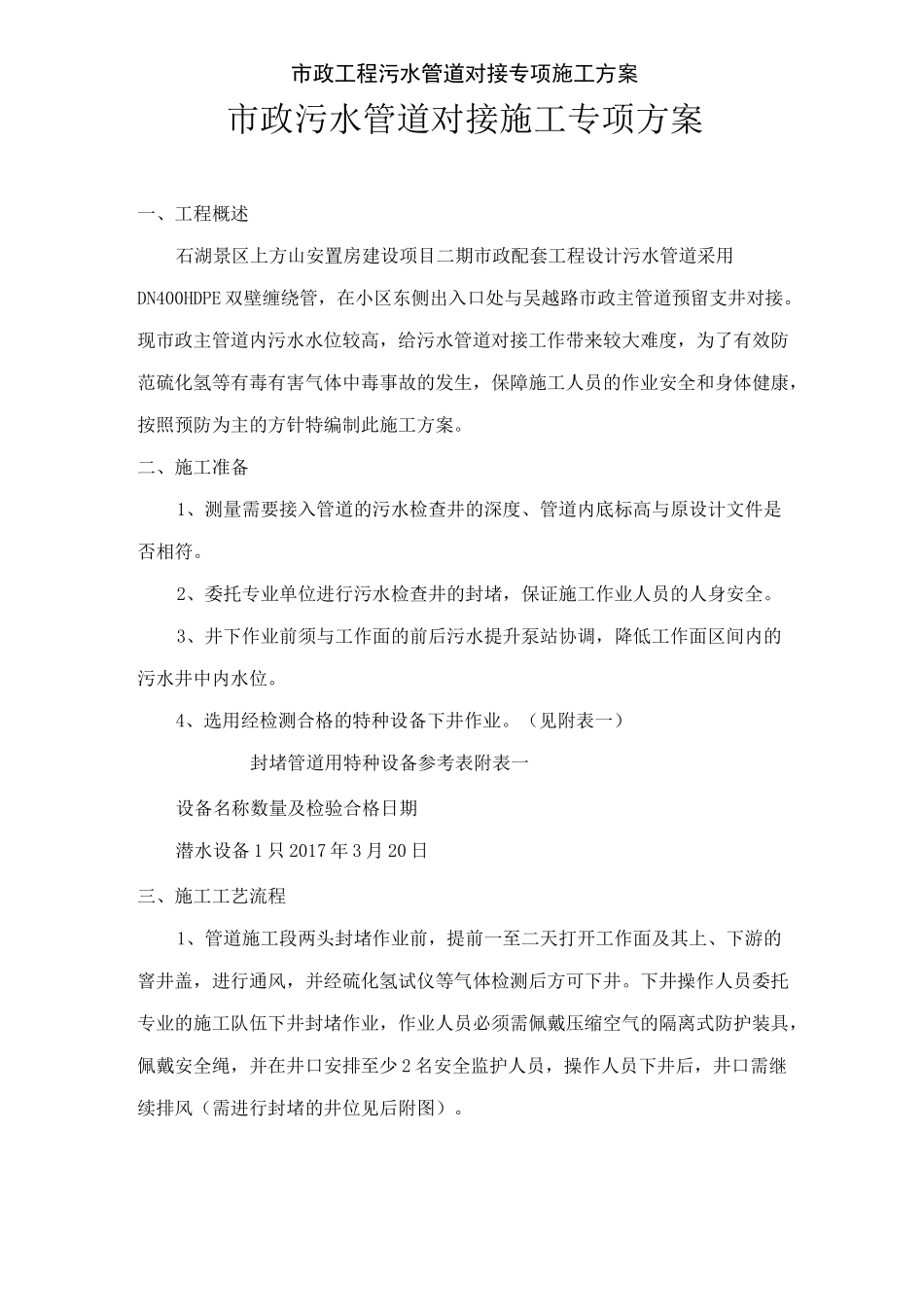

市政工程污水管道对接专项施工方案市政污水管道对接施工专项方案一、工程概述石湖景区上方山安置房建设项目二期市政配套工程设计污水管道采用DN400HDPE 双壁缠绕管,在小区东侧出入口处与吴越路市政主管道预留支井对接
现市政主管道内污水水位较高,给污水管道对接工作带来较大难度,为了有效防范硫化氢等有毒有害气体中毒事故的发生,保障施工人员的作业安全和身体健康,按照预防为主的方针特编制此施工方案
二、施工准备1、测量需要接入管道的污水检查井的深度、管道内底标高与原设计文件是否相符
2、委托专业单位进行污水检查井的封堵,保证施工作业人员的人身安全
3、井下作业前须与工作面的前后污水提升泵站协调,降低工作面区间内的污水井中内水位
4、选用经检测合格的特种设备下井作业
(见附表一)封堵管道用特种设备参考表附表一设备名称数量及检验合格日期潜水设备 1 只 2017 年 3 月 20 日三、施工工艺流程1、管道施工段两头封堵作业前,提前一至二天打开工作面及其上、下游的窨井盖,进行通风,并经硫化氢试仪等气体检测后方可下井
下井操作人员委托专业的施工队伍下井封堵作业,作业人员必须需佩戴压缩空气的隔离式防护装具,佩戴安全绳,并在井口安排至少 2 名安全监护人员,操作人员下井后,井口需继续排风(需进行封堵的井位见后附图)
市政工程污水管道对接专项施工方案市政工程污水管道对接专项施工方案9、待水流平稳,对有毒有害气体消除或采取措施后再下井进行自上而下逐层拆除,切记连底敲拆,以防墙倒压伤,最后把残留砖块吊运清理完毕;10、封拆头子操作人员(包括潜水员)应经过健康检查和专业知识培训,必须熟悉泥水工作,并体质强健、技术熟练、经验丰富,严禁患有高血压、心脏病等人员下井
11、要在可能产生硫化氢等有毒有害气体的场所悬挂或张贴警示标志,并为从事危险作业的从业人员配备气体检测、报警仪器、呼吸器、救护带、通讯设备(对
