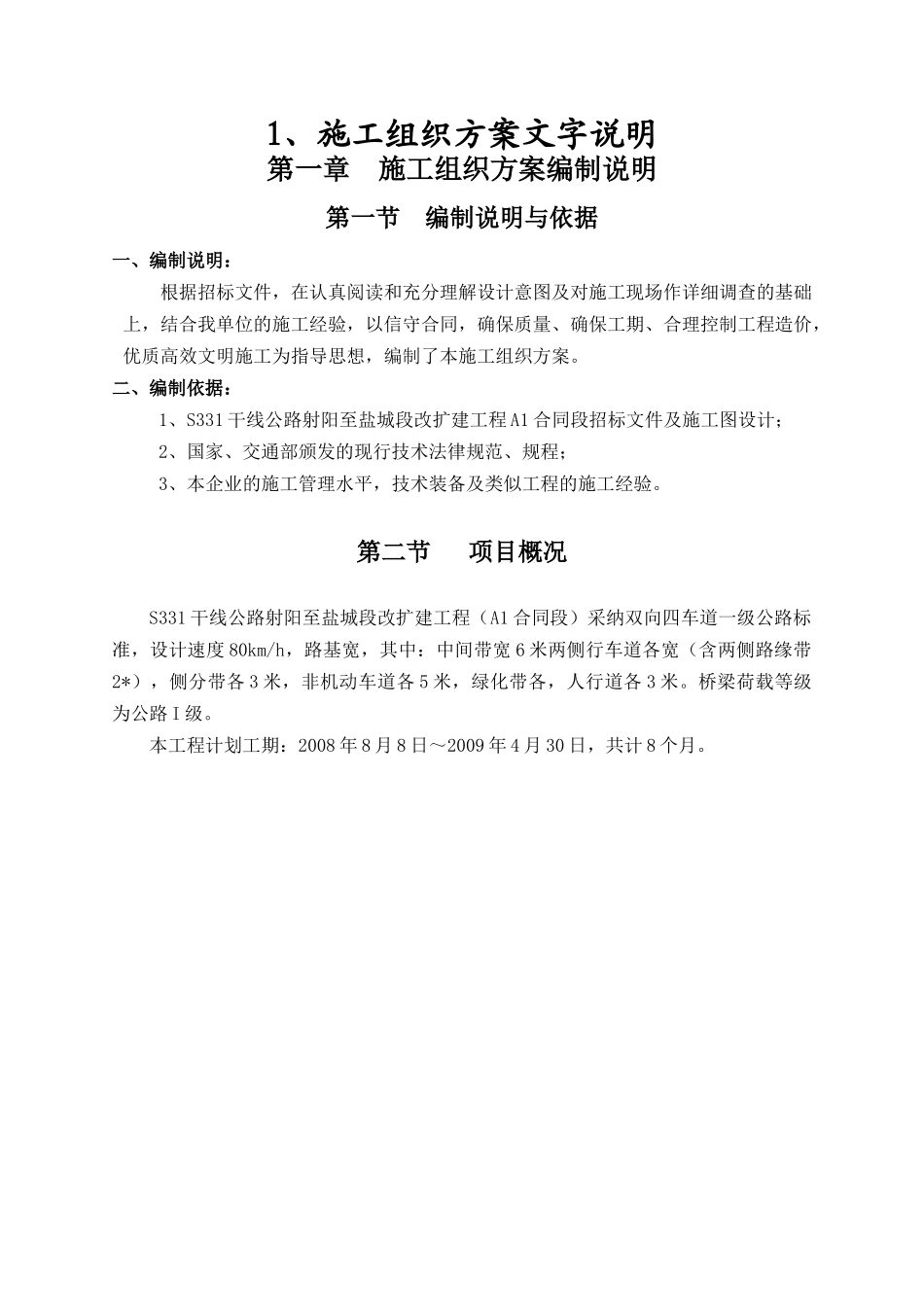

S331 干线公路射阳至盐城段改扩建工程A1 合同段施工组织方案及安全保障措施江苏华源建设集团有限公司二 OO 八年八月1、施工组织方案文字说明第一章 施工组织方案编制说明第一节 编制说明与依据一、编制说明:根据招标文件,在认真阅读和充分理解设计意图及对施工现场作详细调查的基础上,结合我单位的施工经验,以信守合同,确保质量、确保工期、合理控制工程造价,优质高效文明施工为指导思想,编制了本施工组织方案
二、编制依据: 1、S331 干线公路射阳至盐城段改扩建工程 A1 合同段招标文件及施工图设计;2、国家、交通部颁发的现行技术法律规范、规程;3、本企业的施工管理水平,技术装备及类似工程的施工经验
第二节 项目概况S331 干线公路射阳至盐城段改扩建工程(A1 合同段)采纳双向四车道一级公路标准,设计速度 80km/h,路基宽,其中:中间带宽 6 米两侧行车道各宽(含两侧路缘带2*),侧分带各 3 米,非机动车道各 5 米,绿化带各,人行道各 3 米
桥梁荷载等级为公路 I 级
本工程计划工期:2008 年 8 月 8 日~2009 年 4 月 30 日,共计 8 个月

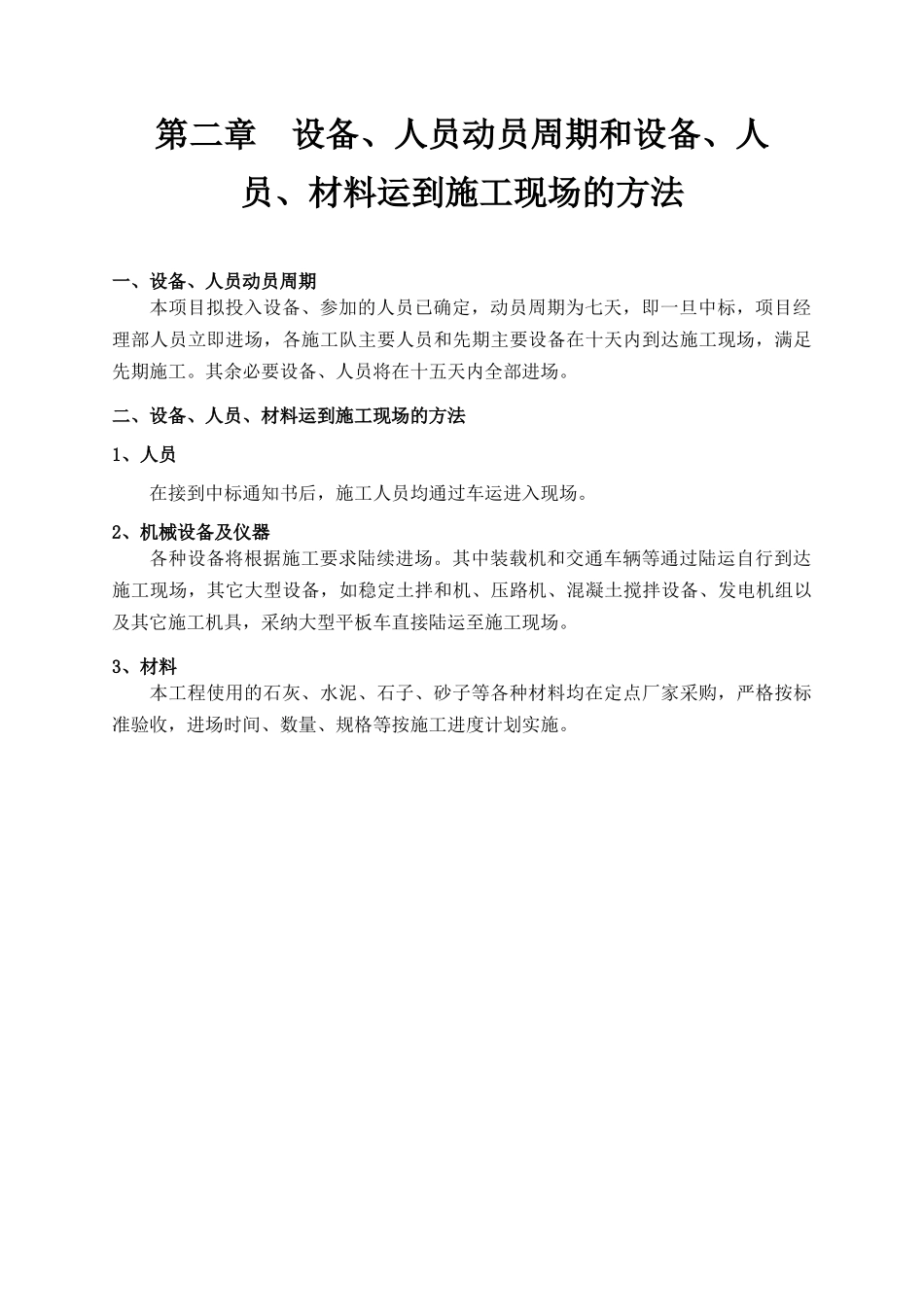

第二章 设备、人员动员周期和设备、人 员、材料运到施工现场的方法一、设备、人员动员周期本项目拟投入设备、参加的人员已确定,动员周期为七天,即一旦中标,项目经理部人员立即进场,各施工队主要人员和先期主要设备在十天内到达施工现场,满足先期施工
其余必要设备、人员将在十五天内全部进场
二、设备、人员、材料运到施工现场的方法1、人员在接到中标通知书后,施工人员均通过车运进入现场
2、机械设备及仪器各种设备将根据施工要求陆续进场
其中装载机和交通车辆等通过陆运自行到达施工现场,其它大型设备,如稳定土拌和机、压路机、混凝土搅拌设备、发电机组以及其它施工机具,采纳大型平板车直接陆运至施工现场
3、材料本工程使用的石灰、水泥、
