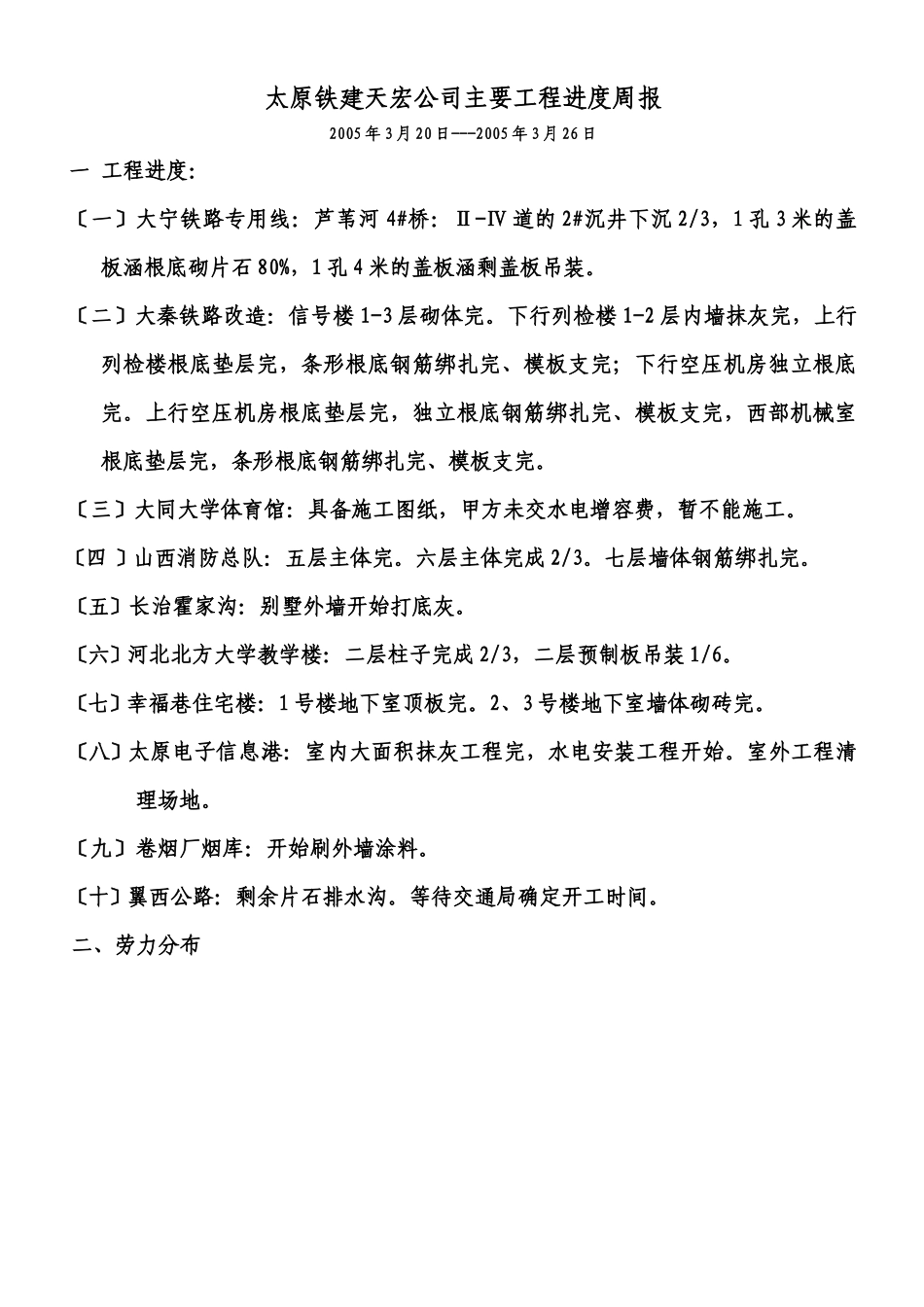

太原铁建天宏公司主要工程进度周报2005 年 3 月 20 日---2005 年 3 月 26 日一 工程进度:〔一〕大宁铁路专用线:芦苇河 4#桥:Ⅱ-Ⅳ 道的 2#沉井下沉 2/3,1 孔 3 米的盖板涵根底砌片石 80%,1 孔 4 米的盖板涵剩盖板吊装。〔二〕大秦铁路改造:信号楼 1-3 层砌体完。下行列检楼 1-2 层内墙抹灰完,上行列检楼根底垫层完,条形根底钢筋绑扎完、模板支完;下行空压机房独立根底完。上行空压机房根底垫层完,独立根底钢筋绑扎完、模板支完,西部机械室根底垫层完,条形根底钢筋绑扎完、模板支完。〔三〕大同大学体育馆:具备施工图纸,甲方未交水电增容费,暂不能施工。〔四 〕山西消防总队:五层主体完。六层主体完成 2/3。七层墙体钢筋绑扎完。〔五〕长治霍家沟:别墅外墙开始打底灰。〔六〕河北北方大学教学楼:二层柱子完成 2/3,二层预制板吊装 1/6。〔七〕幸福巷住宅楼:1 号楼地下室顶板完。2、3 号楼地下室墙体砌砖完。〔八〕太原电子信息港:室内大面积抹灰工程完,水电安装工程开始。室外工程清理场地。〔九〕卷烟厂烟库:开始刷外墙涂料。〔十〕翼西公路:剩余片石排水沟。等待交通局确定开工时间。二、劳力分布序号施施工场地点人数员工/劳务工1阳城大宁铁路专用线9/502大秦铁路湖东站改造13/2703大同大学体育馆12/1204山西武警消防总队值勤楼12/1205长治霍家沟教学楼6/1206北京西客站改造工程117河北北方大学教学楼15/5008幸福巷住宅楼6/1609太原电子信息港12/7010太原卷烟厂烟库1/2012翼城公路213二公路工程2/1合计100/1431

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

太原铁建天宏公司主要工程进度周报

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
