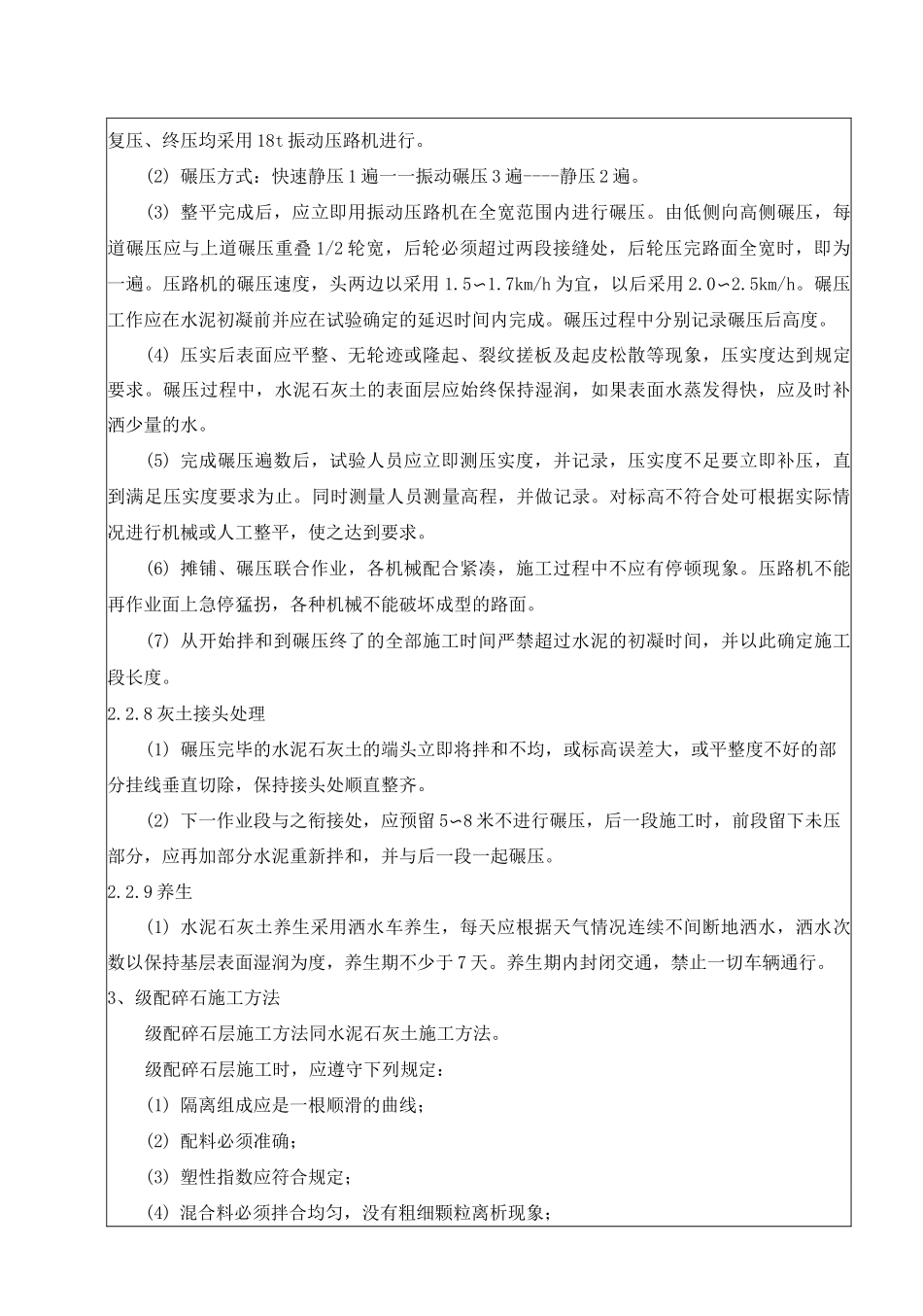

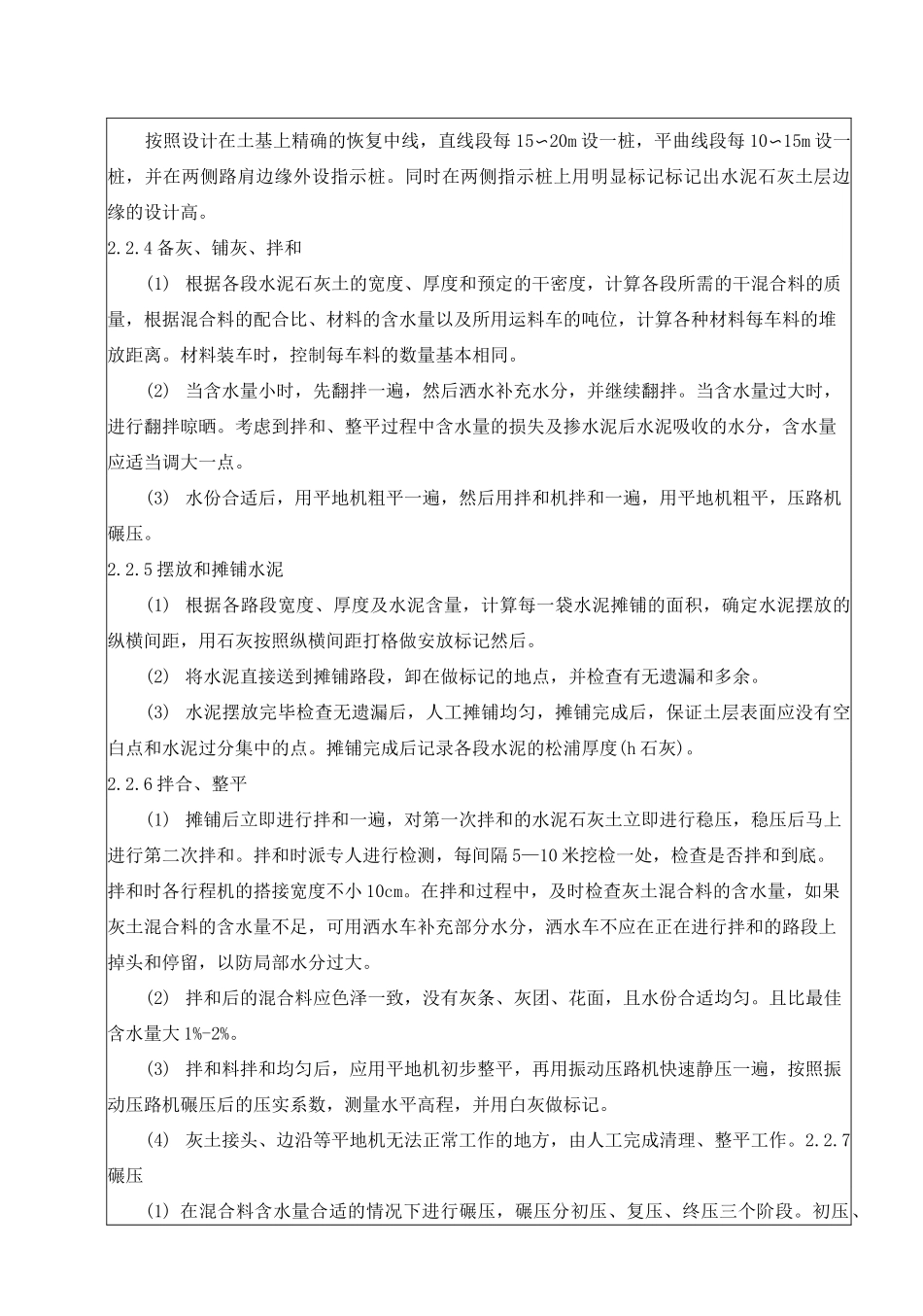

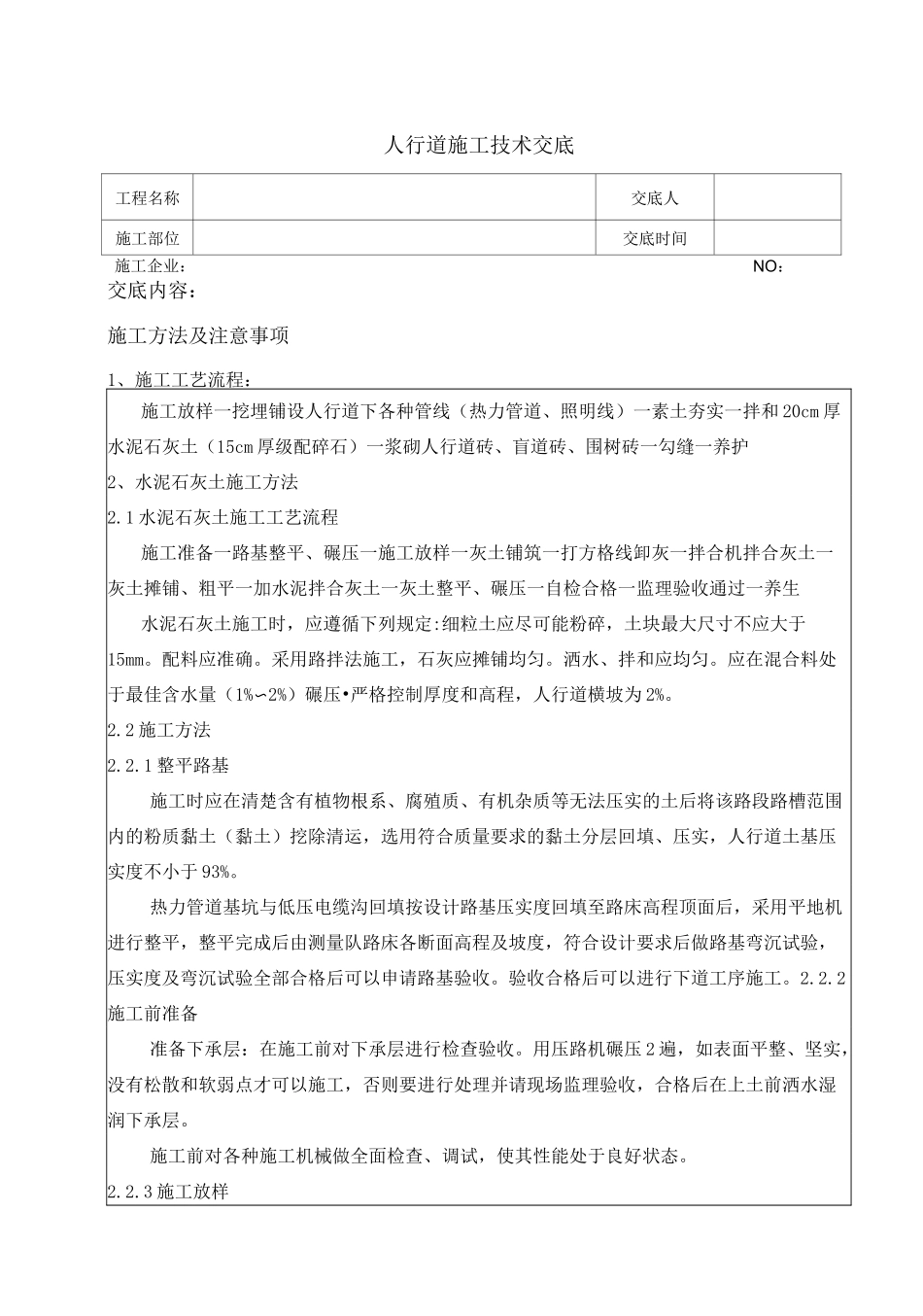

人行道施工技术交底工程名称交底人施工部位交底时间交底内容:施工方法及注意事项1、施工工艺流程:施工放样一挖埋铺设人行道下各种管线(热力管道、照明线)一素土夯实一拌和 20cm 厚水泥石灰土(15cm 厚级配碎石)一浆砌人行道砖、盲道砖、围树砖一勾缝一养护2、水泥石灰土施工方法2.1 水泥石灰土施工工艺流程施工准备一路基整平、碾压一施工放样一灰土铺筑一打方格线卸灰一拌合机拌合灰土一灰土摊铺、粗平一加水泥拌合灰土一灰土整平、碾压一自检合格一监理验收通过一养生水泥石灰土施工时,应遵循下列规定:细粒土应尽可能粉碎,土块最大尺寸不应大于15mm。配料应准确。采用路拌法施工,石灰应摊铺均匀。洒水、拌和应均匀。应在混合料处于最佳含水量(1%〜2%)碾压•严格控制厚度和高程,人行道横坡为 2%。2.2 施工方法2.2.1 整平路基施工时应在清楚含有植物根系、腐殖质、有机杂质等无法压实的土后将该路段路槽范围内的粉质黏土(黏土)挖除清运,选用符合质量要求的黏土分层回填、压实,人行道土基压实度不小于 93%。热力管道基坑与低压电缆沟回填按设计路基压实度回填至路床高程顶面后,采用平地机进行整平,整平完成后由测量队路床各断面高程及坡度,符合设计要求后做路基弯沉试验,压实度及弯沉试验全部合格后可以申请路基验收。验收合格后可以进行下道工序施工。2.2.2施工前准备准备下承层:在施工前对下承层进行检查验收。用压路机碾压 2 遍,如表面平整、坚实,没有松散和软弱点才可以施工,否则要进行处理并请现场监理验收,合格后在上土前洒水湿润下承层。施工前对各种施工机械做全面检查、调试,使其性能处于良好状态。2.2.3 施工放样施工企业:NO:按照设计在土基上精确的恢复中线,直线段每 15〜20m 设一桩,平曲线段每 10〜15m 设一桩,并在两侧路肩边缘外设指示桩。同时在两侧指示桩上用明显标记标记出水泥石灰土层边缘的设计高。2.2.4 备灰、铺灰、拌和(1) 根据各段水泥石灰土的宽度、厚度和预定的干密度,计算各段所需的干混合料的质量,根据混合料的配合比、材料的含水量以及所用运料车的吨位,计算各种材料每车料的堆放距离。材料装车时,控制每车料的数量基本相同。(2) 当含水量小时,先翻拌一遍,然后洒水补充水分,并继续翻拌。当含水量过大时,进行翻拌晾晒。考虑到拌和、整平过程中含水量的损失及掺水泥后水泥吸收的水分,含水量应适当调大一点。(3) 水份合适后,用平地机粗平一遍,然后用拌和机拌...
