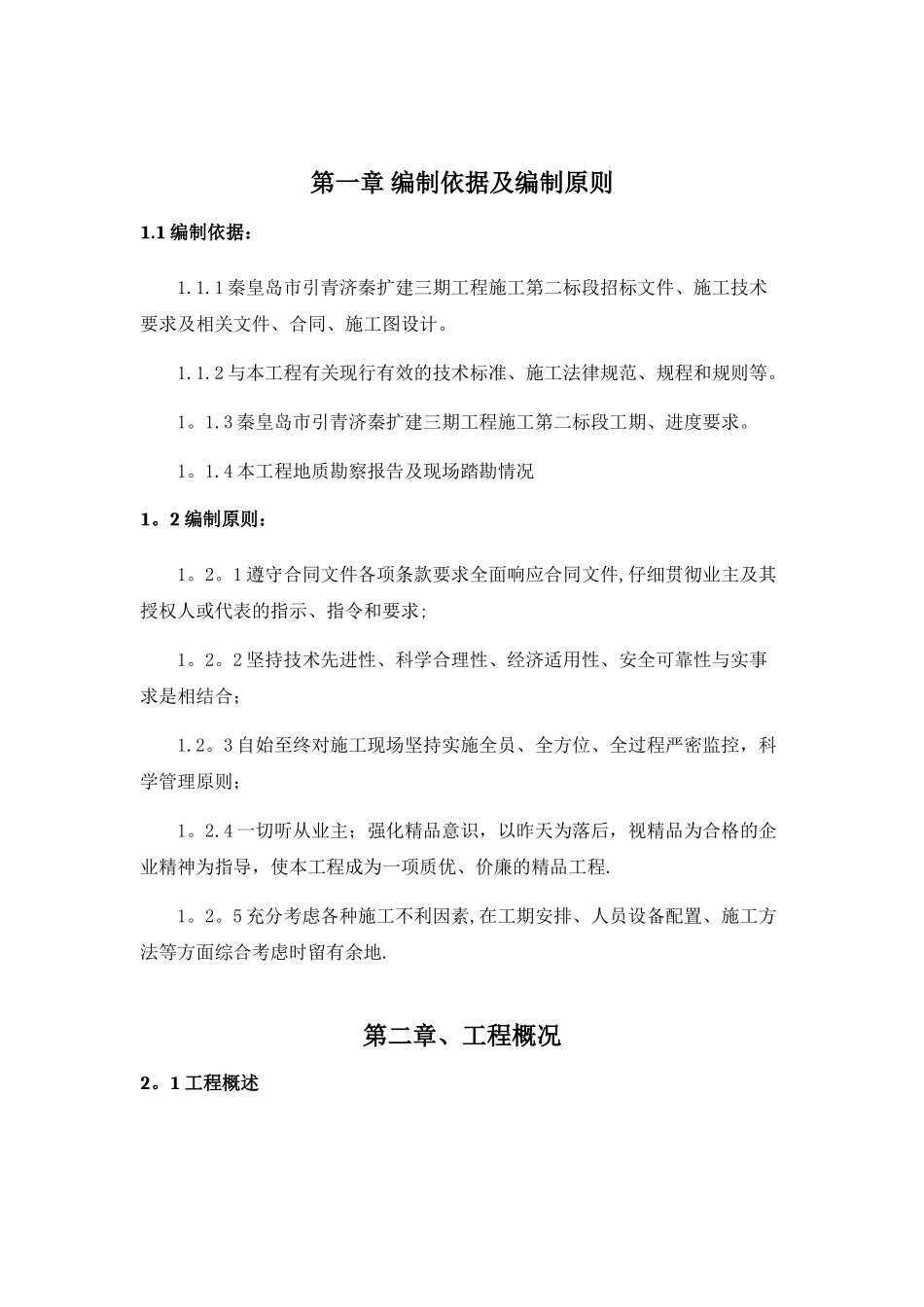

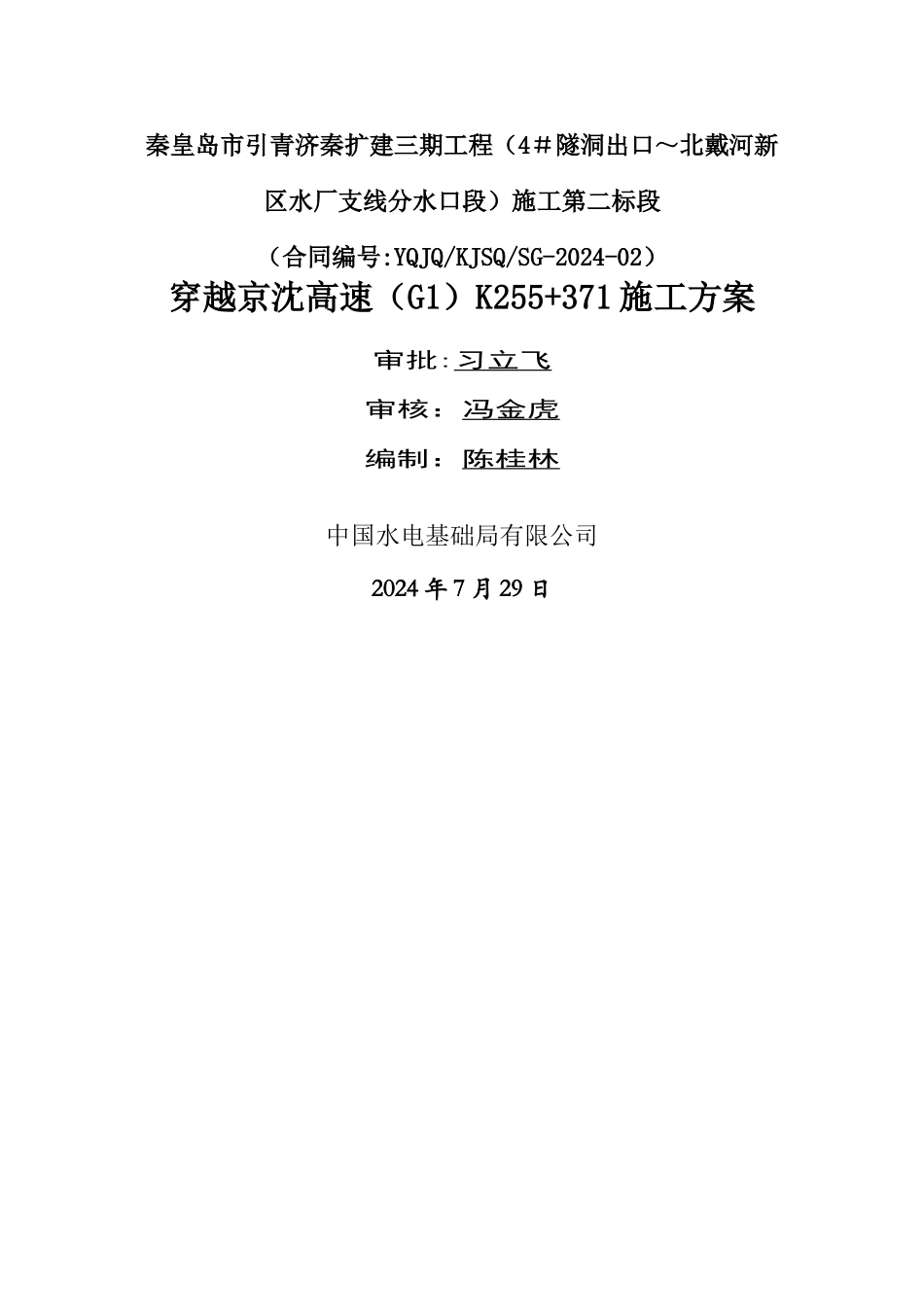

秦皇岛市引青济秦扩建三期工程(4#隧洞出口~北戴河新区水厂支线分水口段)施工第二标段(合同编号:YQJQ/KJSQ/SG-2024-02)穿越京沈高速(G1)K255+371 施工方案审批:习立飞审核:冯金虎编制:陈桂林中国水电基础局有限公司2024 年 7 月 29 日第一章 编制依据及编制原则1
1 编制依据:1
1 秦皇岛市引青济秦扩建三期工程施工第二标段招标文件、施工技术要求及相关文件、合同、施工图设计
2 与本工程有关现行有效的技术标准、施工法律规范、规程和规则等
3 秦皇岛市引青济秦扩建三期工程施工第二标段工期、进度要求
4 本工程地质勘察报告及现场踏勘情况1
2 编制原则:1
1 遵守合同文件各项条款要求全面响应合同文件,仔细贯彻业主及其授权人或代表的指示、指令和要求;1
2 坚持技术先进性、科学合理性、经济适用性、安全可靠性与实事求是相结合;1
3 自始至终对施工现场坚持实施全员、全方位、全过程严密监控,科学管理原则;1
4 一切听从业主;强化精品意识,以昨天为落后,视精品为合格的企业精神为指导,使本工程成为一项质优、价廉的精品工程
5 充分考虑各种施工不利因素,在工期安排、人员设备配置、施工方法等方面综合考虑时留有余地
第二章、工程概况2

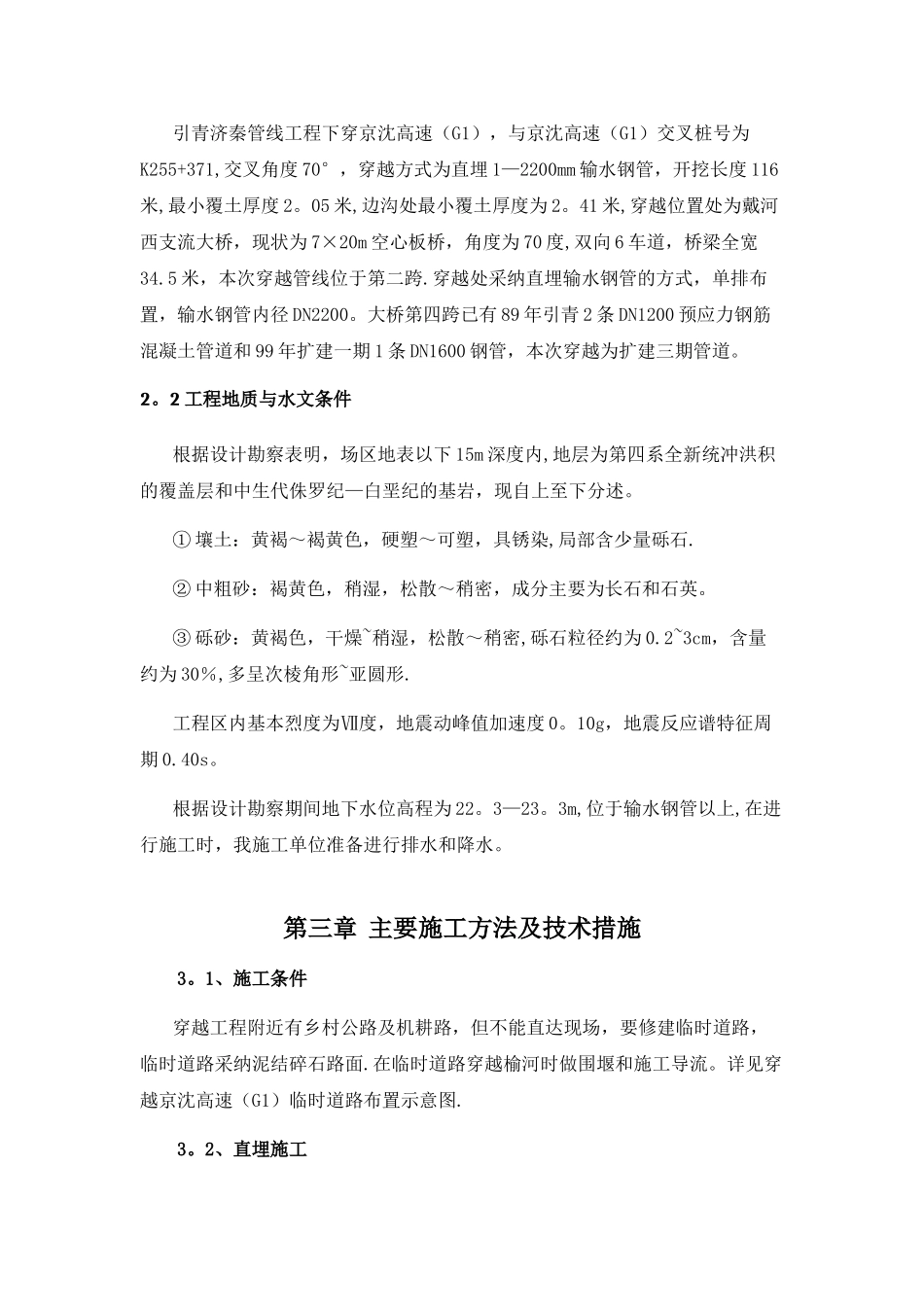

1 工程概述引青济秦管线工程下穿京沈高速(G1),与京沈高速(G1)交叉桩号为K255+371,交叉角度 70°,穿越方式为直埋 1—2200mm 输水钢管,开挖长度 116米,最小覆土厚度 2
05 米,边沟处最小覆土厚度为 2
41 米,穿越位置处为戴河西支流大桥,现状为 7×20m 空心板桥,角度为 70 度,双向 6 车道,桥梁全宽34
5 米,本次穿越管线位于第二跨
穿越处采纳直埋输水钢管的方式,单排布置,输水钢管内径 DN2200
大桥第四跨已有 89 年引
