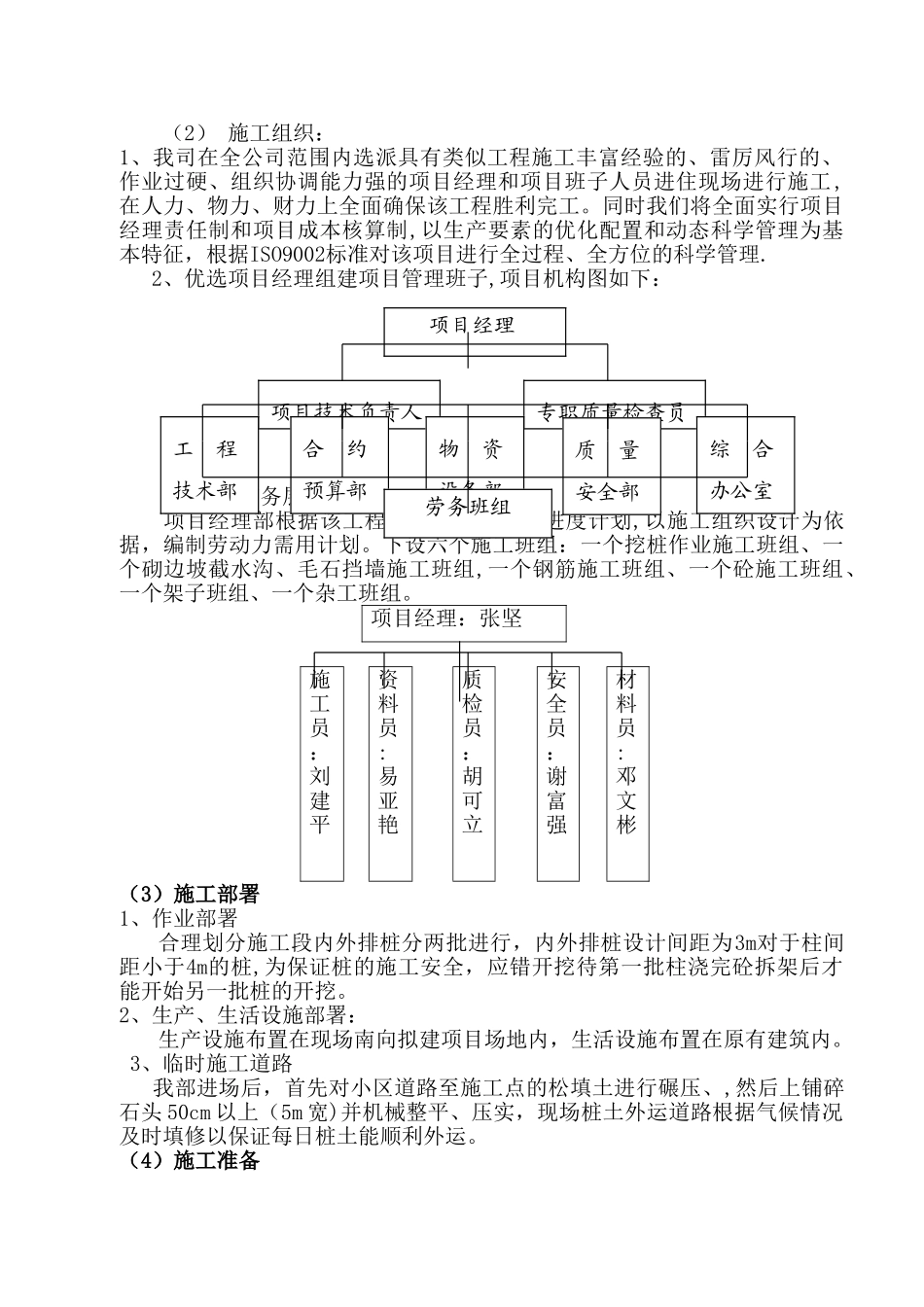

京广线 K1621+300—980 边坡整治工程支护桩施组织设计编 制 人: 审 核 人: 项目经理: 施工单位: 湖南咸嘉建设工程有限公司 编制日期: 二 0 一 0 年五月二十日 目 录1、―――――――――――――――――――工程概况2、――――――――――――――――施工组织与部署3、―――――――――――――――――――施工方法4、―――――――――――――――――安全保证措施5、―――――――――――――――――质量保证措施6、―――――――――――――――――工期保证措施7、―――――――――――――――――现场管理制度8、――――――――――――――――主要机具设备表9、――――――――――――――――劳动力安排措施10、――――――――――――――主要材料用量计划表11、―――――――――――――――――文明施工措施12、――――――――――――――――冬雨季施工措施13、―――――――――――工程中与甲方、监理的配合一、工程概况本工程为京广线 K1621+300—980 边坡整治工程,位于株洲市芦淞区太子路顺鑫佳园东侧, 分别分别为二排(前 73 根 1。2×1。4m,后 32 根1.2×1。2)共 105 根方桩、柱+锚索(桩外搭设锚索施工、注浆等操作架)+挡土板+回填石子、回填土压夯。方桩自然地面以下 18-26m 深左右,入岩须达到 1.5m 深,自然地面以上 10m 左右为方桩柱、装模施工,桩的东西两边、东边设一道砖砌永久性排水沟,施工中西边设一施工中临时排水流向二级沉泥池集中排遣至铁路水沟,桩顶部设计一连梁,上做麻石扶手,在已回填压实的面层上 6m 内全部用砼浇捣、两侧做永久性截水沟.本工程由湖南建材地质工程勘察院提供岩土工程详细勘察报告,报告显示,场地内埋藏地层自上而下为:素填土层、粉质粘土层、中风化泥质粉砂岩。砾岩层。(2)工程施工特点1、施工测量放线难度大。该工程平面布置面积大,作业面长。整个施工边坡现场由树木、杂草覆盖。2、桩数量约 105 根,桩型为方桩 1。2×1。4m73 个;1。2×1。2m32 个,自然土面以下约 18~26m 深左右,入岩必须达到 1。5m。自然地面以上为 T型截面.必须装模施工。预留锚索孔,混凝土浇捣一次成型。3、挖孔方桩在坡上进行,土方不得往坡下堆放,必须在山坡上修一道路,每日将已挖出土方进行机械挖运。4、现施工阶段正值雨季,铁路位置处在施工段坡下,不能不半点闪失,所有露土部位每天必须用采条布全部覆盖,下雨时必须有...
