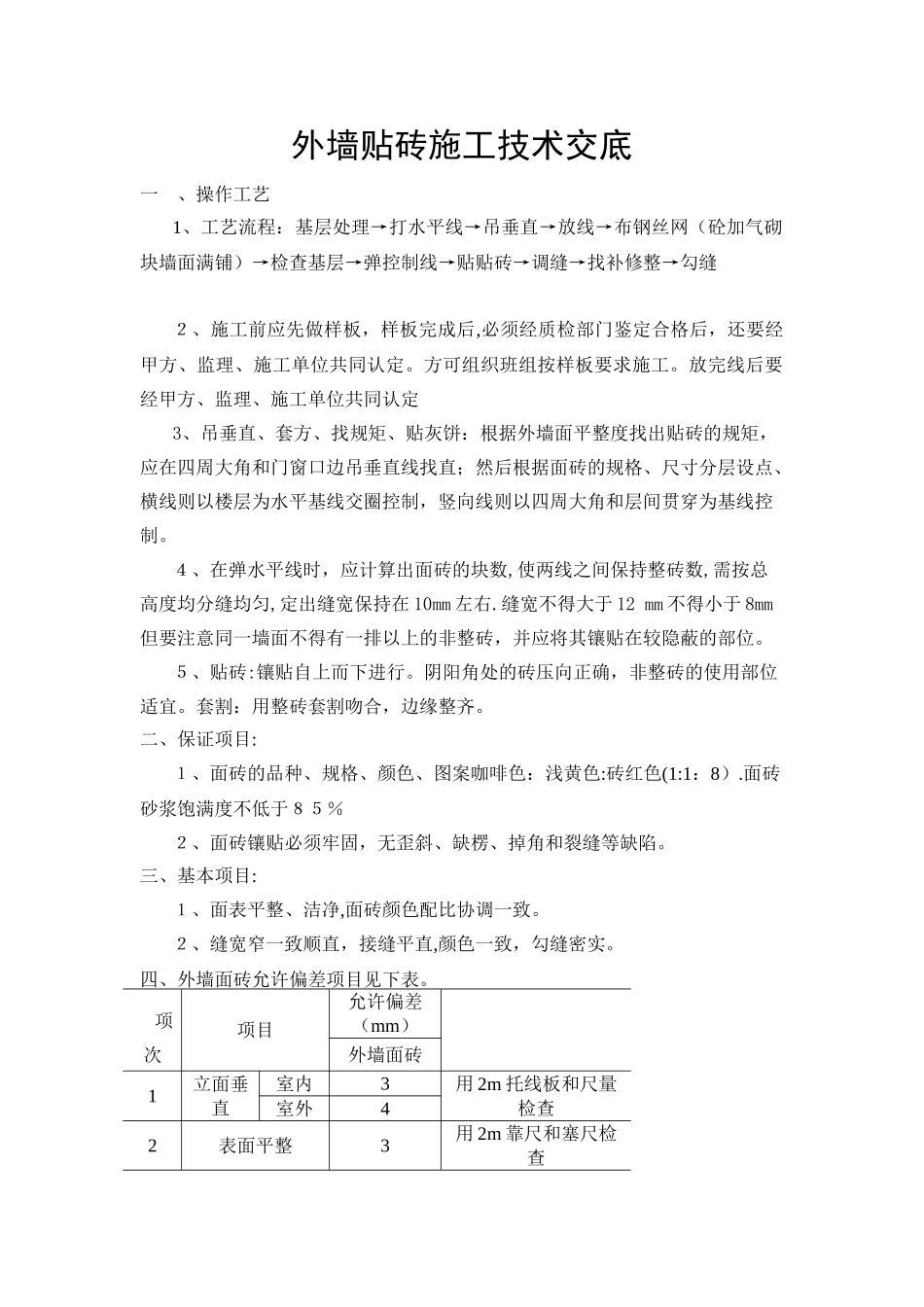

外墙贴砖施工技术交底一 、操作工艺1、工艺流程:基层处理→打水平线→吊垂直→放线→布钢丝网(砼加气砌块墙面满铺)→检查基层→弹控制线→贴贴砖→调缝→找补修整→勾缝 2、施工前应先做样板,样板完成后,必须经质检部门鉴定合格后,还要经甲方、监理、施工单位共同认定
方可组织班组按样板要求施工
放完线后要经甲方、监理、施工单位共同认定3、吊垂直、套方、找规矩、贴灰饼:根据外墙面平整度找出贴砖的规矩,应在四周大角和门窗口边吊垂直线找直;然后根据面砖的规格、尺寸分层设点、横线则以楼层为水平基线交圈控制,竖向线则以四周大角和层间贯穿为基线控制
4、在弹水平线时,应计算出面砖的块数,使两线之间保持整砖数,需按总高度均分缝均匀,定出缝宽保持在 10mm 左右
缝宽不得大于 12 mm 不得小于 8mm但要注意同一墙面不得有一排以上的非整砖,并应将其镶贴在较隐蔽的部位
5、贴砖:镶贴自上而下进行
阴阳角处的砖压向正确,非整砖的使用部位适宜
套割:用整砖套割吻合,边缘整齐
二、保证项目:1、面砖的品种、规格、颜色、图案咖啡色:浅黄色:砖红色(1:1:8)
面砖砂浆饱满度不低于85%2、面砖镶贴必须牢固,无歪斜、缺楞、掉角和裂缝等缺陷
三、基本项目:1、面表平整、洁净,面砖颜色配比协调一致
2、缝宽窄一致顺直,接缝平直,颜色一致,勾缝密实

四、外墙面砖允许偏差项目见下表
项次项目允许偏差(mm) 外墙面砖1立面垂直室内3用 2m 托线板和尺量检查室外42表面平整3用 2m 靠尺和塞尺检查3阳角方正2用 20cm 方尺和塞尺检查4接缝平直2拉 5m 小线和尺量检查5墙裙上口平直2拉 5m 小线和尺量检查6接缝高低室内0
5用钢板短尺和塞尺检查五、成品保护1、镶贴好的砖墙面,应有切实可靠的防止污染的措施;同时要及时清擦洁净残留在门窗框、预防污染
六、应注意的质量问题1、空鼓、脱落:基层表面偏差较大,基
