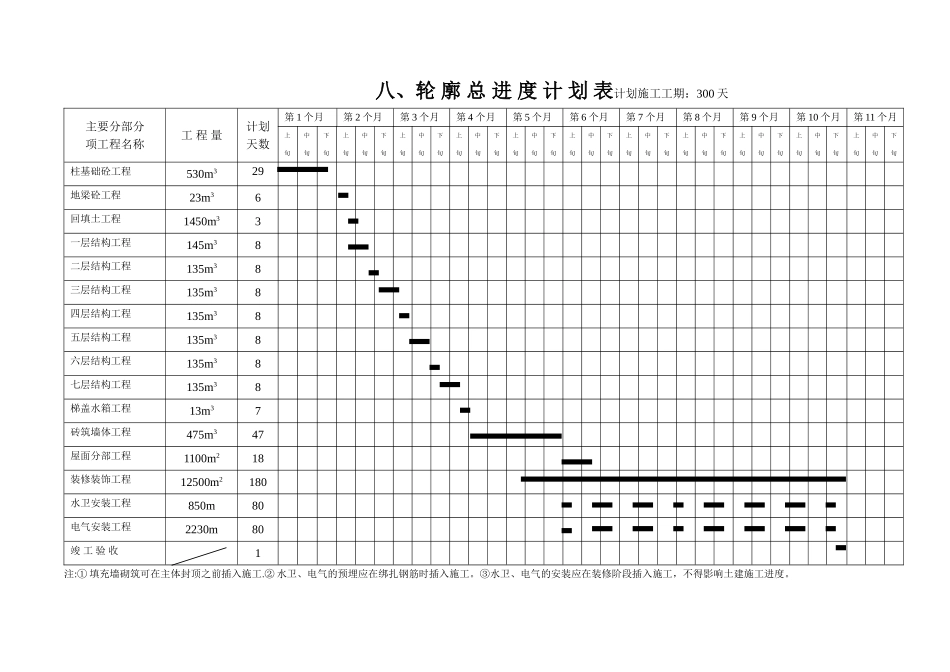

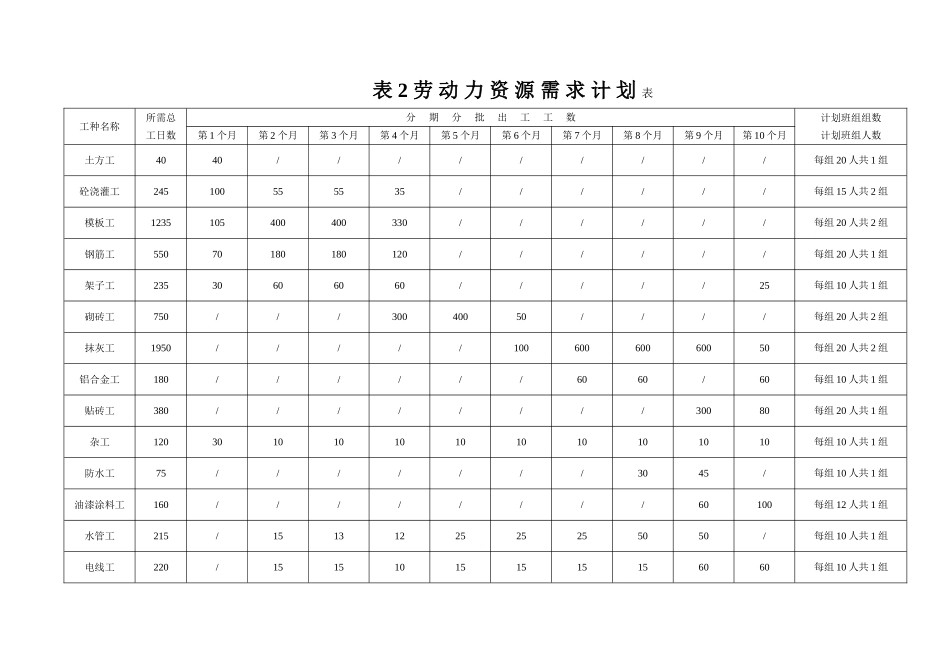

表 2 劳 动 力 资 源 需 求 计 划 表工种名称所需总工日数分 期 分 批 出 工 工 数计划班组组数计划班组人数第 1 个月第 2 个月第 3 个月第 4 个月第 5 个月第 6 个月第 7 个月第 8 个月第 9 个月第 10 个月土方工4040/////////每组 20 人共 1 组砼浇灌工245100555535//////每组 15 人共 2 组模板工1235105400400330//////每组 20 人共 2 组钢筋工55070180180120//////每组 20 人共 1 组架子工23530606060/////25每组 10 人共 1 组砌砖工750///30040050////每组 20 人共 2 组抹灰工1950/////10060060060050每组 20 人共 2 组铝合金工180//////6060/60每组 10 人共 1 组贴砖工380////////30080每组 20 人共 1 组杂工12030101010101010101010每组 10 人共 1 组防水工75///////3045/每组 10 人共 1 组油漆涂料工160////////60100每组 12 人共 1 组水管工215/1513122525255050/每组 10 人共 1 组电线工220/151510151515156060每组 10 人共 1 组 八、轮 廓 总 进 度 计 划 表计划施工工期:300 天主要分部分项工程名称工 程 量计划天数第 1 个月第 2 个月第 3 个月第 4 个月第 5 个月第 6 个月第 7 个月第 8 个月第 9 个月第 10 个月第 11 个月 上旬中旬下旬上旬中旬下旬上旬中旬下旬上旬中旬下旬上旬中旬下旬上旬中旬下旬上旬中旬下旬上旬中旬下旬上旬中旬下旬上旬中旬下旬上旬中旬下旬柱基础砼工程530m329地梁砼工程23m3
