整套施工进度计划网络图、横道图、平面图及相关附表

整套施工进度计划网络图、横道图、平面图及相关附表_第1页
1/15页
整套施工进度计划网络图、横道图、平面图及相关附表_第2页
2/15页
整套施工进度计划网络图、横道图、平面图及相关附表_第3页
3/15页

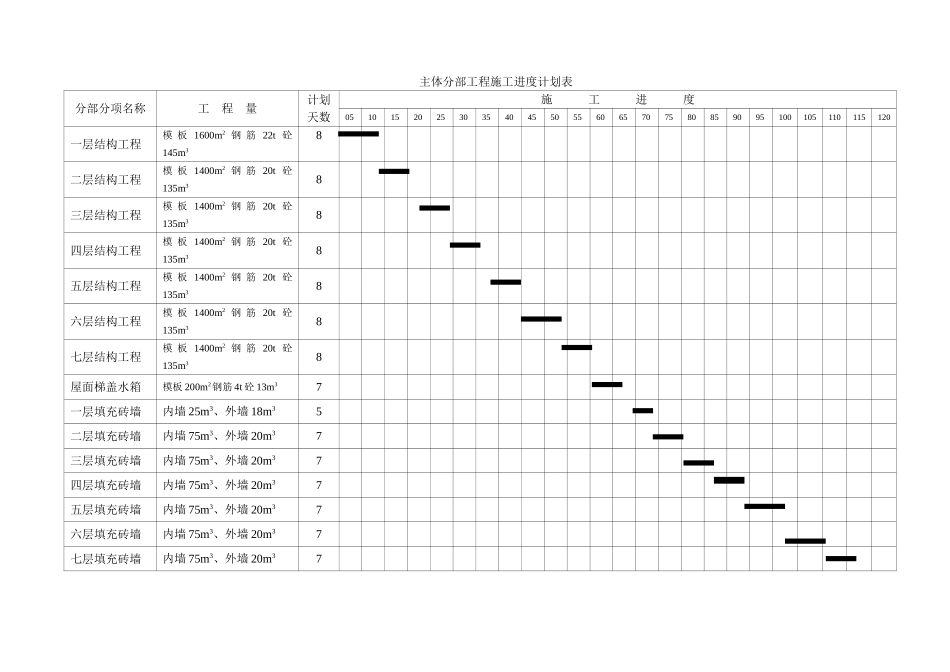

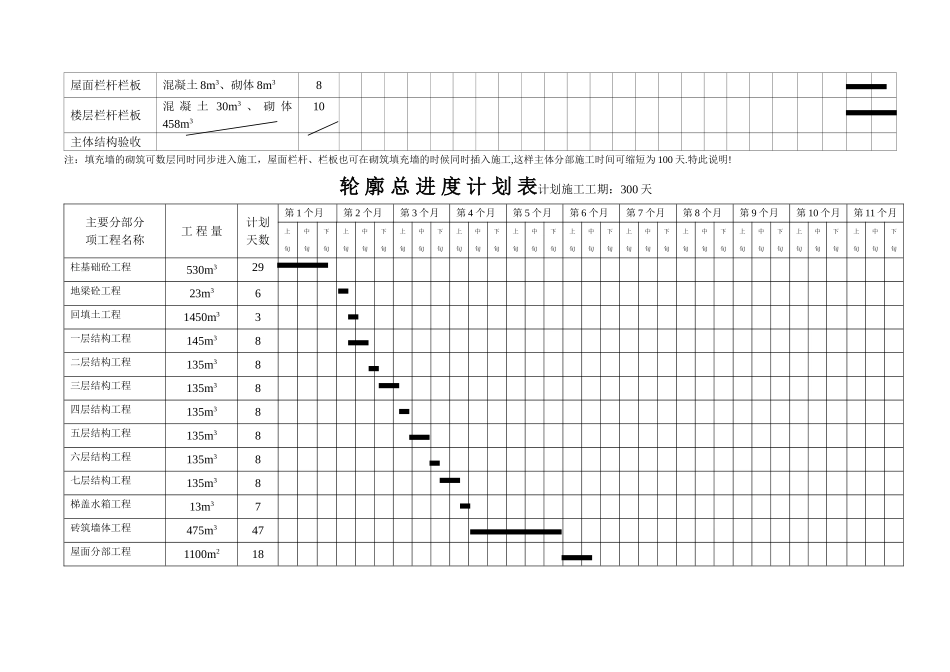

整套施工进度计划网络图、横道图、平面图及相关附表基础分部工程施工进度计划表分部分项工程名称工程量计划天数施 工 进 度备 注246810121416182022242628303234363840放样钉设龙门板/1机械开挖土方2000m34人工修整土方/2浇灌垫层混凝土20m31分中放样弹线/1柱基模板安装450m23地网柱基钢筋安装15t2柱基础混凝土浇灌530m33拆模板及再次分中/1短柱的模板安装150m21浇灌短柱混凝土12m31拆模及清理基底/1组织基础结构验收/1对基础混凝土养护/7基础土方回填夯实1450m33地梁模板安装430m33地梁钢筋安装11t2地梁混凝土浇灌23m31主体分部工程施工进度计划表分部分项名称工 程 量计划天数施 工 进 度05101520253035404550556065707580859095100105110115120一层结构工程模 板 1600m2 钢 筋 22t 砼145m38二层结构工程模 板 1400m2 钢 筋 20t 砼135m38三层结构工程模 板 1400m2 钢 筋 20t 砼135m38四层结构工程模 板 1400m2 钢 筋 20t 砼135m38五层结构工程模 板 1400m2 钢 筋 20t 砼135m38六层结构工程模 板 1400m2 钢 筋 20t 砼135m38七层结构工程模 板 1400m2 钢 筋 20t 砼135m38屋面梯盖水箱模板 200m2钢筋 4t 砼 13m37一层填充砖墙内墙 25m3、外墙 18m35二层填充砖墙内墙 75m3、外墙 20m37三层填充砖墙内墙 75m3、外墙 20m37四层填充砖墙内墙 75m3、外墙 20m37五层填充砖墙内墙 75m3、外墙 20m37六层填充砖墙内墙 75m3、外墙 20m37七层填充砖墙内墙 75m3、外墙 20m37屋面栏杆栏板混凝土 8m3、砌体 8m38楼层栏杆栏板混 凝 土 30m3 、 砌 体458m310主体结构验收注:填充墙的砌筑可数层同时同步进入施工,屋面栏杆、栏板也可在砌筑填充墙的时候同时插入施工,这样主体分部施工时间可缩短为 100 天.特此说明!轮 廓 总 进 度 计 划 表计划施工工期:300 天主要分部分项工程名称工 程 量计划天数第 1 个月第 2 个月第 3 个月第 4 个月第 5 个月第 6 个月第 7 个月第 8 个月第 9 个月第 10 个月第 11 个月 上旬中旬下旬上旬中旬下旬上旬中旬下旬上旬中旬下旬上旬中旬下旬上旬中旬下旬上旬中旬下旬上旬中旬下旬上旬中旬下旬上旬中旬下旬上旬中旬下旬柱基础砼工程530m329地梁砼工程23m36回填土工程1450m33一层结构工程145m38二层结构工程135m38三层结构工程135m38四层结构工程135m38五层结构工程135m38六层结构工程135m38七层结构工程135m38梯盖...
