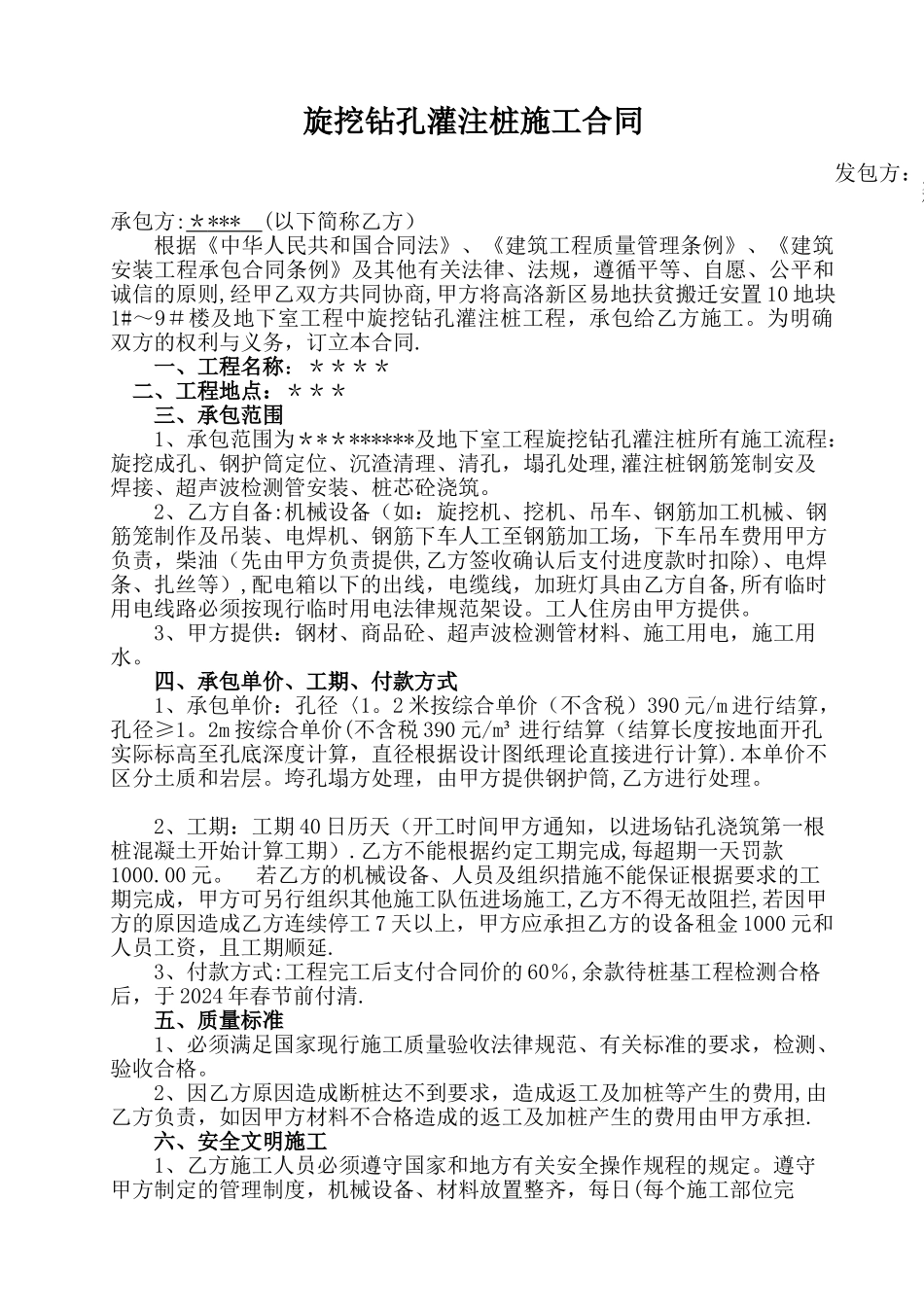

*******工程旋挖钻孔灌注桩施工合同施工单位:*******2024 年 11 月 10 日旋挖钻孔灌注桩施工合同发包方:* 称甲方)承包方:* *** (以下简称乙方)根据《中华人民共和国合同法》、《建筑工程质量管理条例》、《建筑安装工程承包合同条例》及其他有关法律、法规,遵循平等、自愿、公平和诚信的原则,经甲乙双方共同协商,甲方将高洛新区易地扶贫搬迁安置 10 地块1#~9#楼及地下室工程中旋挖钻孔灌注桩工程,承包给乙方施工
为明确双方的权利与义务,订立本合同
一、工程名称:**** 二、工程地点:***三、承包范围 1、承包范围为*********及地下室工程旋挖钻孔灌注桩所有施工流程:旋挖成孔、钢护筒定位、沉渣清理、清孔,塌孔处理,灌注桩钢筋笼制安及焊接、超声波检测管安装、桩芯砼浇筑
2、乙方自备:机械设备(如:旋挖机、挖机、吊车、钢筋加工机械、钢筋笼制作及吊装、电焊机、钢筋下车人工至钢筋加工场,下车吊车费用甲方负责,柴油(先由甲方负责提供,乙方签收确认后支付进度款时扣除)、电焊条、扎丝等),配电箱以下的出线,电缆线,加班灯具由乙方自备,所有临时用电线路必须按现行临时用电法律规范架设
工人住房由甲方提供
3、甲方提供:钢材、商品砼、超声波检测管材料、施工用电,施工用水
四、承包单价、工期、付款方式 1、承包单价:孔径〈1
2 米按综合单价(不含税)390 元/m 进行结算,孔径≥1
2m 按综合单价(不含税 390 元/m³ 进行结算(结算长度按地面开孔实际标高至孔底深度计算,直径根据设计图纸理论直接进行计算)
本单价不区分土质和岩层
垮孔塌方处理,由甲方提供钢护筒,乙方进行处理
2、工期:工期 40 日历天(开工时间甲方通知,以进场钻孔浇筑第一根桩混凝土开始计算工期)
乙方不能根据约定工期完成,每超期一天罚款1000
若乙方的机械设备、人员
