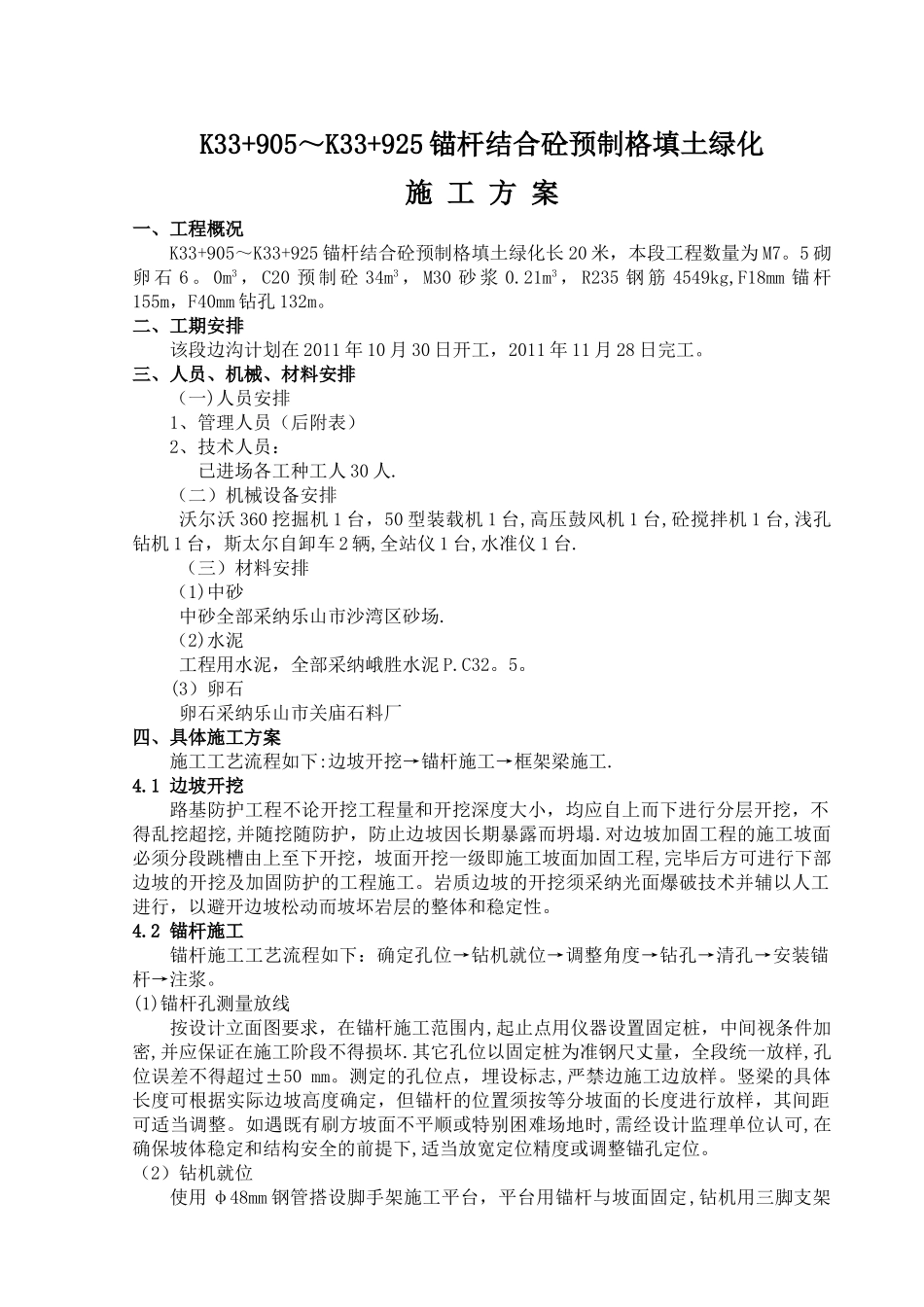

K33+905~K33+925 锚杆结合砼预制格填土绿化施 工 方 案一、工程概况K33+905~K33+925 锚杆结合砼预制格填土绿化长 20 米,本段工程数量为 M7
5 砌卵 石 6
0m3 , C20 预 制 砼 34m3 , M30 砂 浆 0
21m3 , R235 钢 筋 4549kg,F18mm 锚 杆155m,F40mm 钻孔 132m
二、工期安排该段边沟计划在 2011 年 10 月 30 日开工,2011 年 11 月 28 日完工
三、人员、机械、材料安排(一)人员安排1、管理人员(后附表)2、技术人员:已进场各工种工人 30 人
(二)机械设备安排沃尔沃 360 挖掘机 1 台,50 型装载机 1 台,高压鼓风机 1 台,砼搅拌机 1 台,浅孔钻机 1 台,斯太尔自卸车 2 辆,全站仪 1 台,水准仪 1 台
(三)材料安排(1)中砂中砂全部采纳乐山市沙湾区砂场
(2)水泥工程用水泥,全部采纳峨胜水泥 P
(3)卵石卵石采纳乐山市关庙石料厂四、具体施工方案施工工艺流程如下:边坡开挖→锚杆施工→框架梁施工
1 边坡开挖路基防护工程不论开挖工程量和开挖深度大小,均应自上而下进行分层开挖,不得乱挖超挖,并随挖随防护,防止边坡因长期暴露而坍塌
对边坡加固工程的施工坡面必须分段跳槽由上至下开挖,坡面开挖一级即施工坡面加固工程,完毕后方可进行下部边坡的开挖及加固防护的工程施工
岩质边坡的开挖须采纳光面爆破技术并辅以人工进行,以避开边坡松动而坡坏岩层的整体和稳定性
2 锚杆施工锚杆施工工艺流程如下:确定孔位→钻机就位→调整角度→钻孔→清孔→安装锚杆→注浆
(1)锚杆孔测量放线按设计立面图要求,在锚杆施工范围内,起止点用仪器设置固定桩,中间视条件加密,并应保证在施工阶段不得损坏
其它孔位以固定桩为准钢尺丈量,全段统一放样,孔位误差不得超
